既存ストックの多くが新耐震となり、躯体はまだまだ使える建物であるにも関わらず、ニーズに合わなくなり、社会的な寿命を迎える建物が増えてきます。

そんな中で、新しい命を建物に命を吹き込むことができるのが「リノベーション」
しかし、リノベーションで価値を溜める際に必要になってくるのが、「用途変更申請」です。
用途変更は、図面上は「用途名を差し替えるだけ」に見えても、実務では確認申請の要否・既存不適格の扱い・防火避難・構造荷重が一気に連鎖します。
しかも厄介なのは、判断軸が「建物全体」ではなく“用途を変える部分”だったり、申請が不要でも法適合の検討が消えるわけではない点です。
本記事では、条文・国交省ガイド・自治体の運用整理に基づき、いわゆる「200㎡ライン」を中心に、どこで手続きが必要になり、どこから是正(遡及)が効いてくるのかを、設計初期で判断できる形にまとめます。

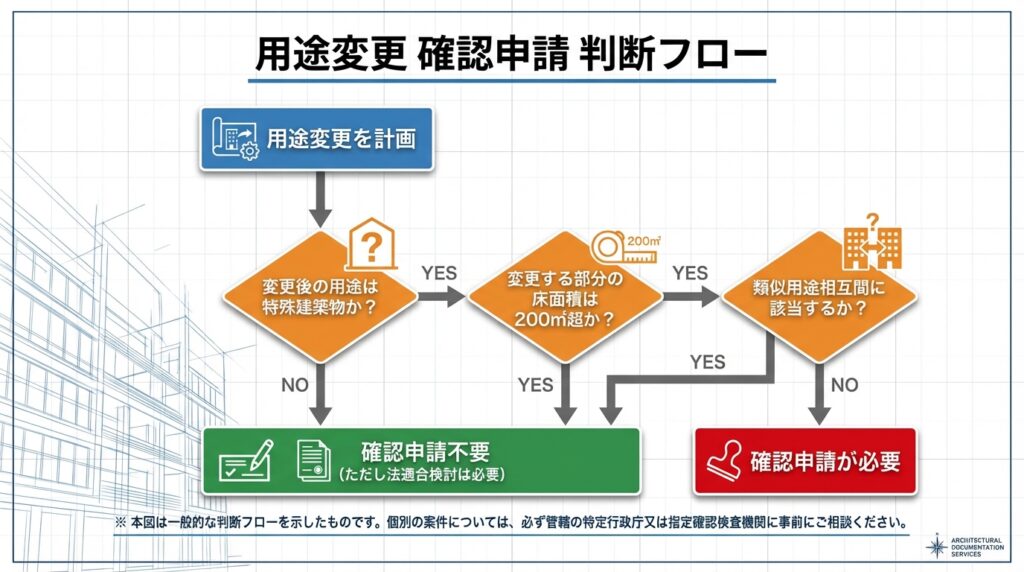

用途変更で「確認申請」が必要になる2つの条件
用途変更の確認申請は、感覚ではなく、条件を整理して取り組みましょう。
実務での原則は、
(A)変更後用途が特殊建築物に該当
かつ
(B)用途変更する部分の床面積が200㎡を超える場合
に、確認申請が必要になるという整理です。

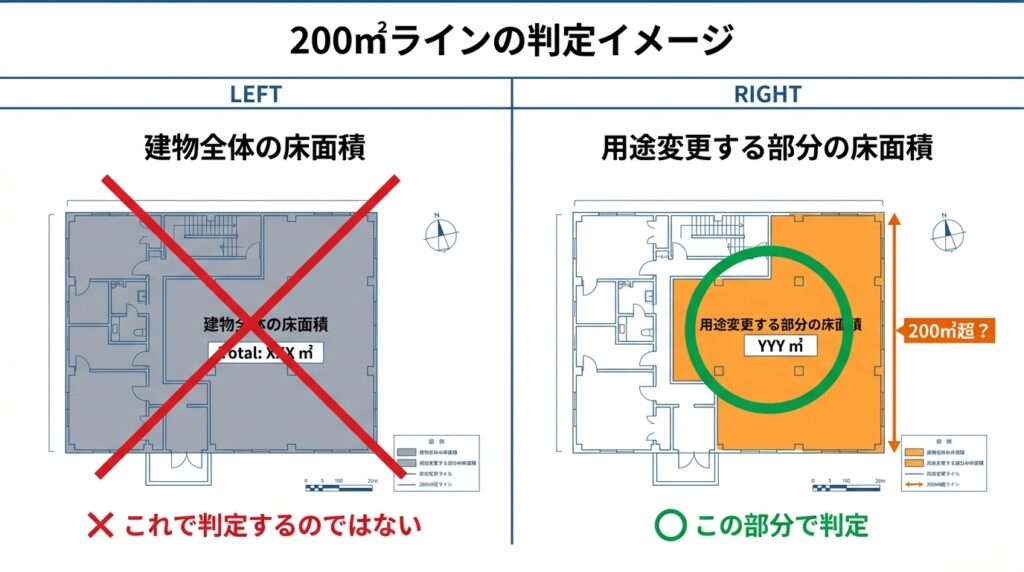

ここで最大の誤解ポイントが「200㎡=建物全体」ではないこと。
判断対象は、一般に“用途を変更する部分”です。
たとえば、1階の一部だけを物販にする場合、その物販にする部分が200㎡超かどうかで線引きされます。

また、近年の制度整理として、用途変更で確認申請が必要となる面積基準が100㎡超→200㎡超へ緩和された、というのは最近のトレンドとして捉えておきたいところでしょう。

ただし、ここで安心してはいけません。
確認申請が不要でも、用途変更工事の中身次第で、内装制限・避難・設備などの観点から、結果的に「直さないと使えない」状態になることがあります。
つまり、申請要否は入口で、勝負は法適合リスクの見立てです。
まとめ
- 原則は 特殊建築物 × 変更部分200㎡超で確認申請が必要。
- 200㎡は「建物全体」ではなく、基本は用途変更する部分で判定。
- 申請不要でも、工事内容により適合検討・是正が必要になることはある。
申請が不要になる「類似用途」のルール
用途変更の判断をややこしくしているのが、建築基準法施行令にある「類似の用途相互間」の考え方です。
自治体の案内でも、特殊建築物どうしの変更であっても、施行令に基づく類似用途の範囲に入る場合は、用途変更の手続きが不要となる、と整理されています。
典型例として、劇場・映画館・演芸場といった“同系統”の用途は同グループとして扱われ、ほかにもホテル/旅館、物販店舗群、料理店・待合など、利用者の避難性状や危険性が近いものがまとまっています。

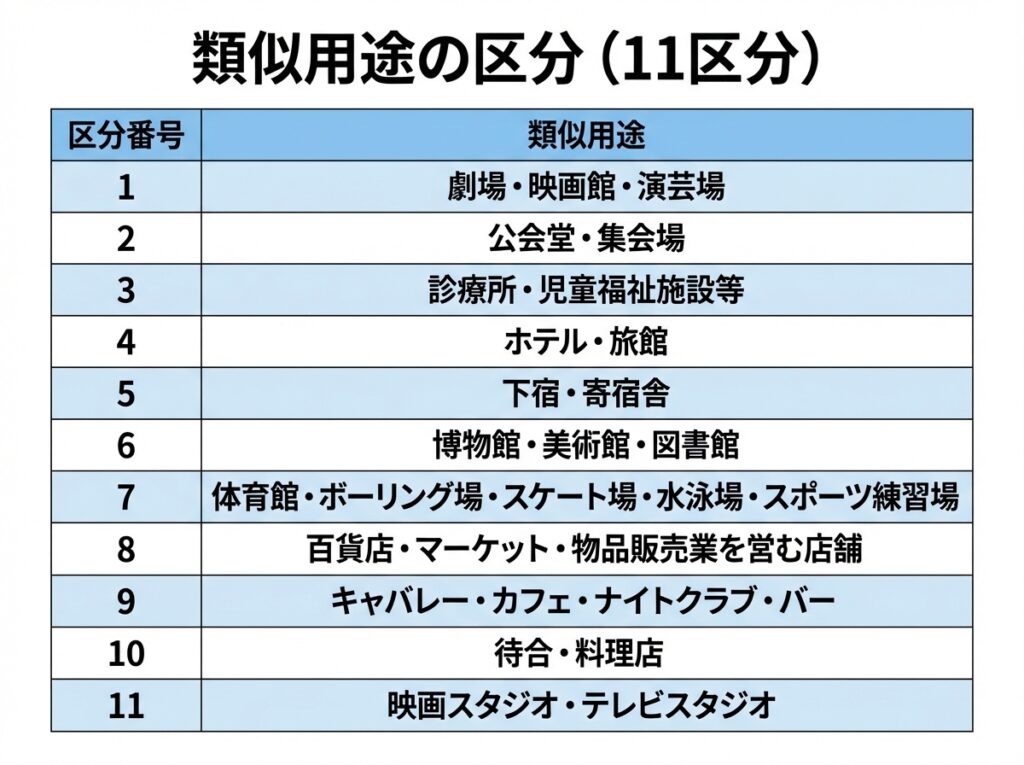

自治体資料は、類似用途を11区分で列挙しており、実務上の「当てはめ表」として非常に使いやすいです。

一方で落とし穴は、「施主の感覚で似ている」が、法令上はグループが違うケースです。
たとえば、物販→飲食、住宅→飲食などは、火気・滞留密度・臭気排気・避難計画が変わりやすく、確認申請の要否だけでなく、結果として防火区画や排煙計画まで巻き込まれます。
だからこそ、最初にやるべきは“雰囲気判断”ではなく、変更前後用途を、類似用途区分に機械的に当てて確認しましょう。
ここを怠ると、200㎡ライン以前に前提が崩れてしまいますので注意しましょう。
まとめ
- 施行令の類似用途相互間に該当すれば、用途変更手続きが不要となる場合がある。
- 類似用途は自治体資料が「11区分」で整理しており、当てはめに使える。
- “感覚で似ている”ではなく、区分表に当てるのが最短ルート。
最も厄介な「遡及適用」の境界線
用途変更で本当に怖いのは、確認申請の要否よりも、むしろ「どこまで現行法に合わせる必要が出るか」です。
国交省は、既存建築物を改修・用途変更する際に、既存不適格(当時は適法だが現行基準に合わない状態)を前提とした遡及適用の緩和を整理し、解説集として公表しています。
重要なのは、用途変更のときに“全部が遡及で直し”になるわけでも、“何も直さなくて良い”わけでもなく、現況調査で不適合(既存不適格)と判定された規定のうち、用途に応じて適用される規定を中心に、緩和の可否を判断していく、という運用設計が示されている点です。
ここでのポイントは、「独立部分」の考え方です。
用途変更が建物全体へ波及しないように、区画や動線、設備系統まで含めて独立性を成立させられると、影響範囲を限定できる可能性が出てきます。
逆に、独立が曖昧だと「結局どこまで是正?」が膨らみ、予算も工期も合わなくなってしまいます。
つまり、用途変更は“用途名”の話ではなく、遡及範囲をコントロールすることが勝負どころです。
まとめ
- 国交省の解説集は、既存不適格を前提にした遡及緩和の条件を整理している。
- 用途変更では、現況調査で不適合となった規定の扱いが軸になる。
- 「独立部分」を成立させると、是正範囲を限定できる可能性がある。

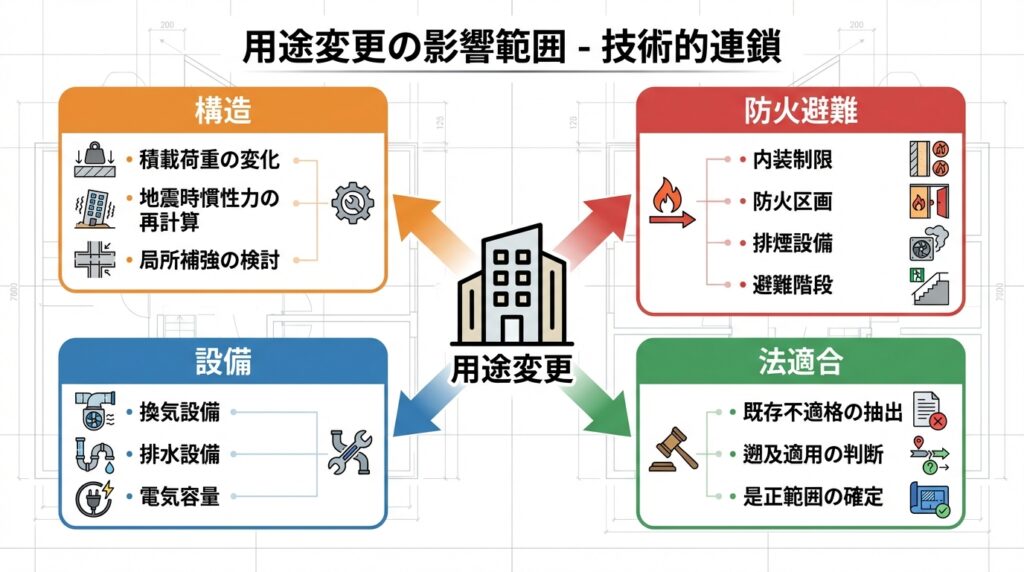

構造設計・設備設計における盲点

用途変更は「使い方が変わるだけ」に見えて、技術的には荷重・防火避難・設備が同時に関係してきます。
構造で頻出なのが、用途変更による積載荷重の前提の変化です。
事務所→物販などでは床の設定荷重が上がり、建物全体の地震力の見立ても変わるため、局所補強では済まない判断になることがあります。
実務では、200㎡判定と並んで「用途変更“部分”で見る」点とあわせ、非常に重要な論点です。
防火・避難は連鎖が強く、用途が変わると内装制限、防火区画、排煙、避難階段などをまとめて再点検することになりがちです。
ここで効いてくるのが、国交省が整理している現況調査ガイドラインと、緩和措置解説集のセット運用です。
現況調査により、現行適合か既存不適格かを“見える化”し、そのうえで緩和の可否を判断する流れが示されています。
さらに盲点が「検査済証がない建物」。
この場合、確認申請の前提として、そもそも現況の説明材料が不足し、審査側とのやり取りが重くなります。
国交省の資料では、検査済証の交付状況等の調査を含む現況調査の全体像が示され、確認申請での活用(調査報告書の作成)まで視野に入れています。
まとめ
- 用途変更は 荷重・防火避難・設備がセットで動く。
- 現況調査→不適合規定の抽出→緩和可否、という流れが国交省資料で整理されている。
- 検査済証なしは、現況調査の設計(資料収集・報告書化)が成否を分ける。
まとめ:成功の秘訣は「フロントローディング」
用途変更リノベで一番効くのは、設計が固まってから法規を当てるのではなく、最初に“当たり”を全部つけておくことです。
具体的には、
①確認申請の要否(特殊建築物×200㎡超×類似用途除外)
②遡及適用の当たり(既存不適格の抽出と緩和可否)
③技術連鎖(荷重・防火避難・設備)
④検査済証・台帳・図面の収集。
この4点を、基本設計より前に確認するだけで、手戻りの確率は大きく下がります。

そして最後は、グレーな部分を「たぶん大丈夫」で進めないこと。
自治体の運用も含め、早い段階で特定行政庁や確認検査機関に当て、判断を固める。
用途変更は“申請”よりも、“前さばき”で勝負が決まります。
