基礎形式を検討するとき、「支持層が何mなら杭基礎か」「N値がいくつあれば直接基礎にできるか」と、分かりやすい境界を探したくなります。
しかし、基礎は支持層の深さやN値だけでは選べません。同じ地盤でも、低層の事務所と多層の物流施設では柱軸力が異なり、同じ建物でも地下水位、敷地条件、許容できる沈下量によって合理的な工法が変わります。
基礎選定の基本は、地盤条件と建物から伝わる力を整理し、支持力・沈下・地震時の挙動を確認したうえで、施工性、総工事費、工程を比較することです。
最初に押さえたい結論
「直接基礎」と「杭基礎」は建物を支える基礎形式です。一方、「地盤改良」は地盤の性質を改善する対策であり、分類の軸が異なります。実務では、直接基礎、地盤改良を併用した直接基礎、杭基礎という複数の計画案を比較します。
この記事では、S造・RC造の店舗、事務所、共同住宅、倉庫などを想定し、地盤調査報告書から候補を絞る手順と、構造設計者・施工者へ確認するポイントを解説します。記事で示す流れは初期選定のためのものであり、個別物件の構造設計を代替するものではありません。
まずは次の図で選定の全体像をつかみ、担当案件で迷っている章から読み進めてください。記事後半には図書の照合に使えるチェックリスト、各章には実務の根拠を詳しく確認したい方向けの参考書を紹介しています。
基礎はどう選ぶ?最初に押さえる選定の流れ

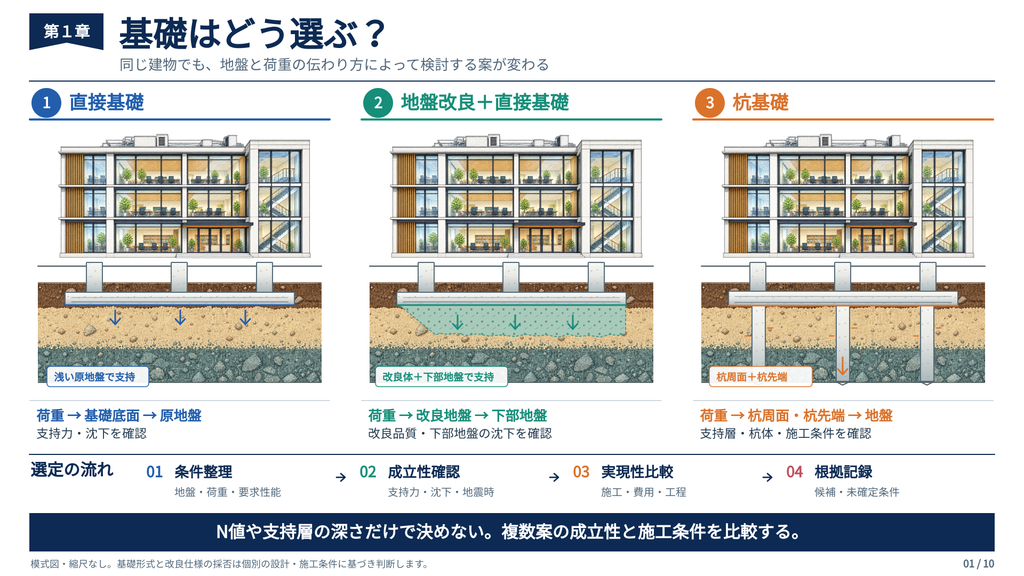

図1|基礎形式と地盤改良を区別し、地盤・荷重・要求性能から複数案を比較します。
直接基礎・杭基礎と地盤改良の関係
建物の荷重を基礎底面から比較的浅い地盤へ伝えるのが直接基礎、杭を介して深い地盤へ伝えるのが杭基礎です。地盤改良は、セメント系固化材の混合などによって、直接基礎の下に必要な支持性能や変形性能を持たせる対策です。
柱状の改良体は杭と似た形に見えますが、材料、施工方法、荷重伝達の評価、品質確認の方法は同じではありません。名称や見た目ではなく、採用する工法の設計方法・適用条件を確認します。
| 計画案 | 荷重の主な伝達先 | 候補にしやすい条件 | 初期段階の注意点 |
|---|---|---|---|
| 直接基礎 | 基礎底面直下の原地盤 | 浅い位置に必要な支持力があり、沈下も許容範囲に収まる | 支持力だけでなく、即時沈下・圧密沈下・不同沈下を確認する |
| 地盤改良を併用した直接基礎 | 改良地盤を介した下部地盤 | 表層付近が軟弱で、改良によって必要性能を確保できる | 改良体だけでなく、その下の地盤、不同沈下、品質確認を検討する |
| 杭基礎 | 杭先端地盤と杭周面の地盤 | 軟弱層が厚い、荷重が大きい、沈下制御や引抜き・水平抵抗が必要 | 杭種だけでなく施工工法、支持層確認、搬入、排土、周辺影響を比べる |
地盤・建物荷重・要求性能から候補を絞る
初期選定は、次の順序で進めると整理しやすくなります。
- 地盤条件を把握する:土質、N値、層厚、地下水位、支持層の連続性、圧密沈下・液状化・盛土の可能性を確認する。
- 建物条件を整理する:柱軸力、水平力、引抜き力、基礎底レベル、地下階・ピット、荷重の偏りを整理する。
- 要求性能を決める:安全性に加え、用途上許容できる沈下・傾斜、床精度、設備・配管の変形追従性を確認する。
- 複数案を抽出する:直接基礎、地盤改良併用、ラップルコンクリート、杭基礎の成立可能性を比較する。
- 構造的な成立性を確認する:支持力、沈下、滑動、転倒、水平力、引抜き、地震時の地盤変状等を検討する。
- 施工・費用・工程を比較する:仮設、掘削、排水、残土、重機、試験、近隣対策まで同じ範囲で比べる。
- 採用根拠と未確定条件を残す:追加調査、設計変更の条件、施工時の確認方法を記録する。
このフローの出口は「採用確定」ではなく、詳細検討する候補の選定です。調査不足や施工困難が分かった場合は、追加調査、柱割り・建物重量・基礎底レベルの見直しへ戻ります。
基礎の選定前に確認する地盤と建物の条件

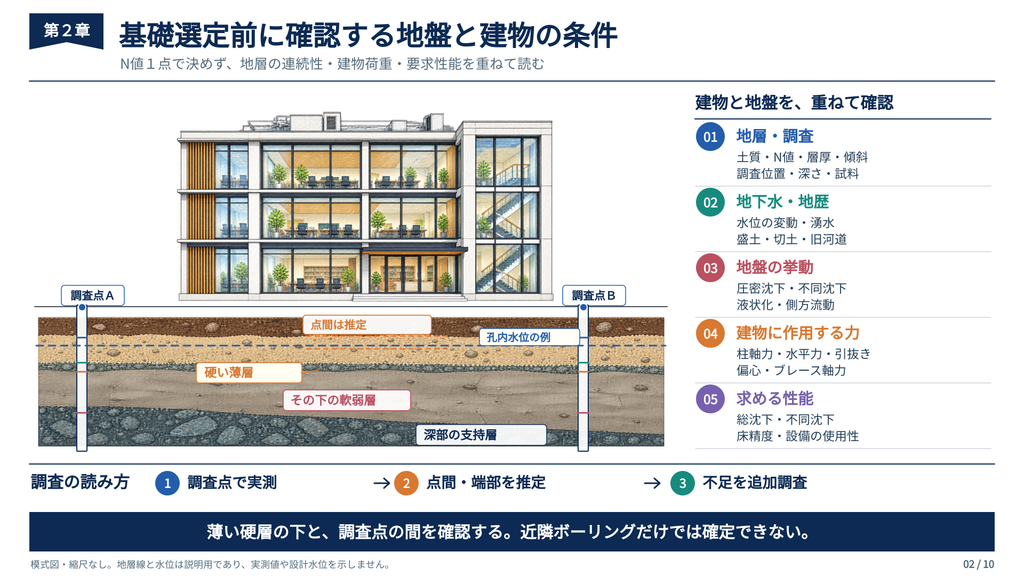

図2|調査点の実測値と推定を分け、支持層だけでなく下部地盤まで確認します。
地盤調査報告書は、N値だけでなく地層全体を見る
N値は地盤を評価する重要な情報ですが、単独で基礎形式を決める数値ではありません。標準貫入試験の結果を見るときは、土質名、採取試料、粒度や含水状態、層厚、孔内水位、調査位置を地層断面図と合わせて確認します。
特に注意したいのは、次のような地盤です。
- 硬い層が薄く、その下に圧縮性の高い軟弱層がある。
- 支持層が敷地内で傾斜し、基礎ごとに支持条件が変わる。
- 盛土と切土の境界、旧河道、埋戻し部などで地層が急変する。
近隣ボーリングは初期検討に役立ちますが、敷地内の地層を保証するものではありません。建物配置、荷重分布、想定基礎に対して、調査位置・深さ・試験内容が足りているかを確認します。
地下水位・圧密沈下・液状化・盛土履歴を確認する
地下水位は、掘削時の湧水やボイリングだけでなく、液状化判定、浮力、地盤改良の施工性にも影響します。調査時の水位は季節や測定条件によって変わるため、その数値を固定的に扱わず、必要に応じて観測や追加調査を検討します。
粘性土では、現在の建物荷重で支持力が確保できても、長期的な圧密沈下が問題になる場合があります。砂質土では、地震時の液状化や側方流動を確認します。国交省の建築構造設計基準も、液状化、地盤沈下、側方流動、斜面崩壊の可能性がある場合に、その影響を検討する考え方を示しています。[S2]
造成地では、造成図、旧地形図、地歴資料、切盛図、既存杭・地中障害物の情報も重要です。「自然地盤か盛土か」だけでなく、造成・埋戻しの時期、盛土材の種類と厚さ、締固めの記録を確認します。分からない場合は「盛土厚・締固め状況未確認」などと設計・見積の前提に明記し、必要に応じて追加調査や試掘を計画します。調査結果次第で地盤改良の追加や基礎形式の変更が必要になる場合、また旧基礎などが見つかる場合を想定し、その費用・工期の扱いを見積条件で確認します。
建物重量だけでなく、柱軸力・水平力・引抜き力を整理する
同じ延べ面積でも、柱割りが大きければ1本の柱に集まる力は大きくなります。軽いS造でも、風や地震による引抜き、偏心した柱脚の曲げ、ブレース軸力が基礎計画を支配することがあります。
また、沈下に対する許容度は用途で異なります。高精度な床を求める倉庫、たわみや傾斜が設備性能に影響する建物、エキスパンションジョイントをまたぐ配管などは、構造安全性だけでなく使用性を具体化する必要があります。
「この調査だけで基礎を決めてよい?」を確認する1冊
地層の読み方が分かっても、実務では「調査位置・深さ・試験内容が、この建物に十分か」という次の判断が必要になります。調査会社へ何を確認すべきか整理したい方は、日本建築学会の『建築基礎設計のための地盤調査計画指針』を参照候補にするとよいでしょう。[B1]
記事内の表示イメージ
「この調査だけで基礎を決めてよい?」を確認する1冊
調査位置・深さ・試験内容が、建物に対して十分かを確かめたい方へ。
初学者向けの読み物というより、調査計画を詰める際の専門資料です。購入前に目次と版を確認してください。
直接基礎を選べる条件と、独立・布・べた基礎の使い分け

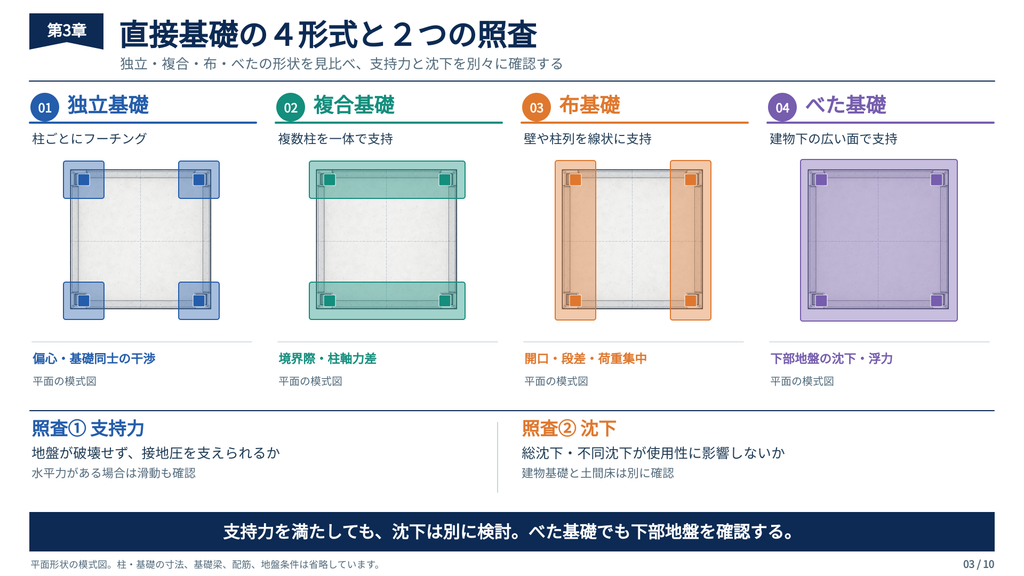

図3|4つの基礎形状を比較。どの形式でも支持力と沈下の確認が必要です。
支持力と沈下は別の照査
支持力の確認は、地盤が破壊せず荷重を支えられるかを見るものです。沈下の確認は、地盤がどの程度変形し、その総量や不同沈下が上部構造・仕上げ・設備に有害な影響を与えないかを見るものです。
したがって、「地盤の許容応力度が基礎底面の接地圧を上回る」だけでは、直接基礎の成立を判断できません。国交省の建築構造設計基準でも、直接基礎について許容応力度と沈下の両方を確認し、水平力が作用する場合は滑りも検討するとしています。[S2]
独立基礎・複合基礎・布基礎・べた基礎を比較する
| 形式 | 特徴 | 候補にしやすい条件 | 注意点 |
|---|---|---|---|
| 独立基礎 | 柱ごとにフーチングを設ける | 柱間隔が比較的大きく、必要基礎面積を各柱周りに確保できる | 柱脚の偏心、境界際、基礎同士の干渉、基礎梁との納まり |
| 複合基礎 | 複数柱を1つの基礎で支持する | 敷地境界近くの柱、近接する基礎、偏心の調整が必要 | 基礎内の応力分布、柱軸力差、剛性と施工性 |
| 布基礎 | 壁や連続する柱列の下を線状に支持する | 壁式・小規模建物など、荷重が連続的に伝わる | 開口、段差、設備貫通、局部的な荷重集中 |
| べた基礎 | 建物下を広い基礎スラブで支持する | 独立基礎が大きく重なる、荷重を広く分散したい | 下部地盤の沈下、浮力、パンチング、ひび割れ、マット厚と配筋 |
べた基礎にすれば、軟弱地盤でも自動的に解決するわけではありません。接地圧を低減・均等化できる一方、建物全体の荷重を受ける深い範囲まで沈下検討が必要です。大面積の基礎では、地層のばらつきや建物荷重の偏りによる変形も確認します。
また、倉庫などの土間床は、建物基礎とは別に原地盤や改良地盤で支持されることがあります。建物が杭で安定していても、土間床だけが沈下し、柱際の段差や配管損傷が生じる可能性があります。基礎伏図と土間断面を分けて確認してください。
「支持力は足りるのに、なぜ沈下も見る?」を根拠から説明する
この記事では、基礎選定の判断軸を整理しています。一方、担当物件で「この支持力評価を使えるか」「沈下はどの範囲まで検討するか」を確認するには、設計の考え方に立ち戻れる資料があると便利です。
『建築基礎構造設計指針』は、直接基礎・杭基礎などの設計根拠を横断して確認したい方の参照候補です。国土交通省「建築構造設計基準の資料」も、基礎設計の検討に関する参照資料として挙げています。[S3][B2]
まず1冊を選ぶなら、基礎形式の比較や構造設計の確認を担当する方には本書を中心候補にします。最初から通読するより、地盤調査報告書・基礎伏図を横に置き、今迷っている論点から確認する使い方が実務につながります。
直接基礎が難しいとき、地盤改良とラップルコンクリートをどう比較する?

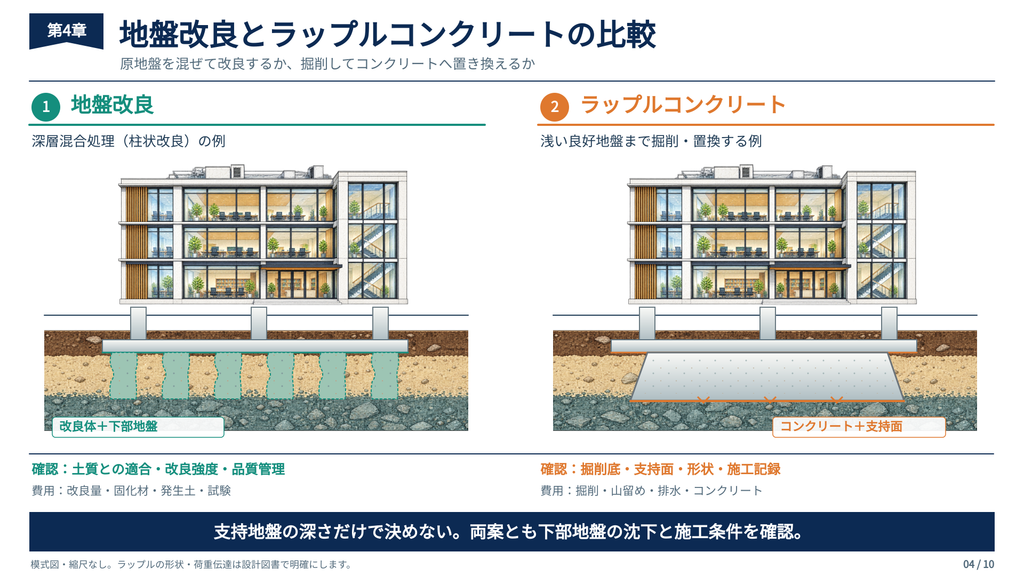

図4|地盤改良は混合処理の例。ラップルと共に下部地盤の沈下、地下水、施工条件を確認します。
表層改良・深層混合処理を候補にする条件
表層改良は、比較的浅い範囲の土と固化材を混合して改良地盤をつくる方法です。深層混合処理は、柱状などの改良体を地中に造成し、その組合せで基礎を支持します。
選定時は、対象土質、有機質土等の混入、地下水、改良深度、改良径・配置、必要強度、支持力と沈下の評価方法を確認します。施工後の品質確認方法、施工位置・深度・添加量等の記録も、工法の適用条件と合わせて計画します。
ラップルコンクリートは、浅い支持地盤への置換案として検討する
ラップルコンクリートは、基礎底から比較的浅い位置にある良好な地盤まで、コンクリートで荷重を伝える置換的な計画に用いられます。一般的な「捨てコンクリート」とは役割が異なります。
ただし、呼称だけで構造上の扱いを決めることはできません。荷重の広がり、形状、材料、基礎との接合、支持地盤の確認方法を設計図書で明確にします。掘削が深くなると、山留め、法面、湧水、隣接構造物への影響、コンクリート量、残土処分が増えるため、単純に「杭より短いから安い」とは限りません。
| 比較項目 | 地盤改良 | ラップルコンクリート |
|---|---|---|
| 主な検討対象 | 改良体・改良地盤の強度、配置、下部地盤、複合地盤としての変形 | 置換部の形状・材料、荷重伝達、支持面、基礎との関係 |
| 施工条件 | 改良機の搬入、土質との相性、混合性、施工スペース | 掘削、山留め、湧水・排水、打設空間、近接施工 |
| 品質確認 | 施工記録、試料採取・強度確認など工法に応じた管理 | 支持地盤の確認、掘削底、形状、コンクリート施工の記録 |
| 費用差が出る部分 | 改良量、固化材、発生土、施工試験、残土処理 | 掘削・山留め・排水、コンクリート量、埋戻し・残土 |
地盤改良・ラップルのどちらも、その下に圧縮性の高い層があれば沈下が問題になる可能性があります。支持層までの距離だけでなく、荷重が影響する深さまで地層を確認します。
杭基礎はどう選ぶ?既製杭と場所打ち杭の比較

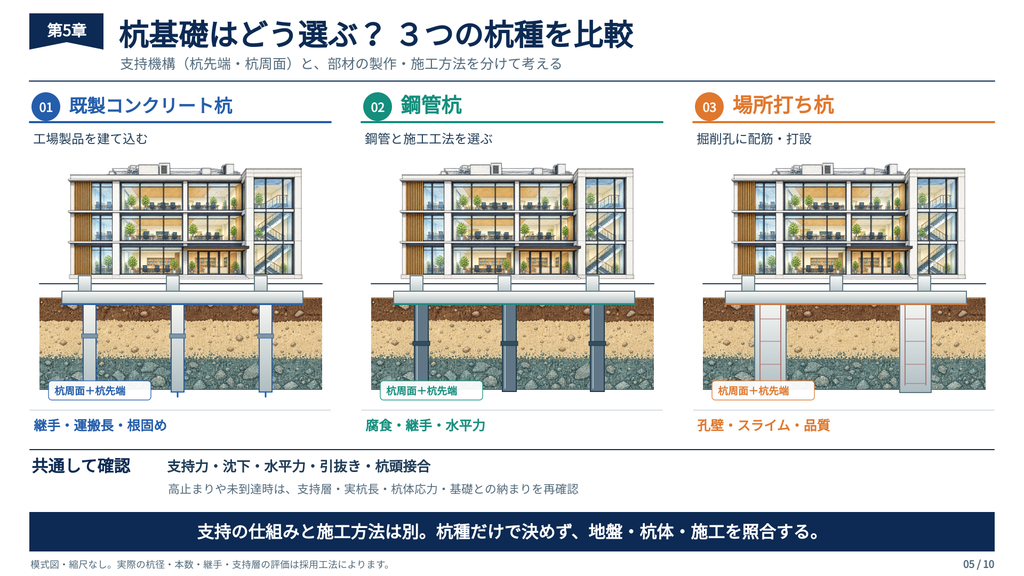

図5|支持機構と施工方法は別の分類。高止まり時には支持層・杭体・杭頭接合を再確認します。
杭は、先端と周面の抵抗で荷重を地盤へ伝える
杭の鉛直支持力は、杭先端の抵抗と杭周面の摩擦抵抗によって発揮されます。「支持杭」「摩擦杭」は荷重を支える仕組みに着目した分類であり、「既製杭」「場所打ち杭」は製作・施工方法に着目した分類です。
実際の設計では、支持力だけでなく、杭体の強度、沈下、水平力、引抜き力、杭頭接合、杭群の影響、負の摩擦力、液状化・地盤の強制変形などを確認します。
既製コンクリート杭・鋼管杭・場所打ち杭を比較する
| 杭種 | 特徴 | 候補にしやすい条件 | 選定時の主な確認 |
|---|---|---|---|
| 既製コンクリート杭 | 工場製品を現場で建て込み、採用工法により支持層へ施工する | 品質の安定した既製部材を使い、適用範囲内の杭径・長さで計画できる | 継手、運搬長、施工機、工法の認定・評定条件、支持層確認 |
| 鋼管杭 | 比較的小径から大径まで選択肢があり、曲げ・引張への対応を検討しやすい | 水平力・引抜きが大きい、狭小地向け工法を含め施工条件に合う | 腐食への考え方、継手、施工工法、騒音振動、先端・周面抵抗 |
| 場所打ちコンクリート杭 | 地盤を掘削し、鉄筋かごを建て込み、現場でコンクリートを打設する | 大径・大支持力が必要、現場条件に応じて杭長を調整する余地が必要 | 孔壁安定、スライム処理、掘削土、鉄筋かご、コンクリート品質、施工ヤード |
上表は一般的な比較です。同じ既製杭でも埋込み、回転、打撃などで施工特性が異なります。最終的には、採用する個別工法の適用地盤、施工深度、杭径、支持力評価、使用機械、施工管理条件を確認してください。
中間層・礫・障害物・支持層の傾斜と高止まりを確認する
中間に硬い層や礫・転石があると、予定深度まで施工できない場合があります。反対に、支持層が想定より浅いと、既製杭が予定位置より高い位置で止まる「高止まり」が生じることがあります。
高止まり時は、現場で杭を切って終わりではありません。支持層の確認結果、実際の杭長、支持力・沈下、杭体応力、杭頭接合、基礎との納まりを設計条件と照合し、設計者・工事監理者を含めて対応を決めます。支持層未到達の場合も、施工記録や掘削抵抗だけで都合よく判断せず、追加調査や載荷試験等の要否を検討します。
基礎工事の費用と工程は、どこで差が出る?

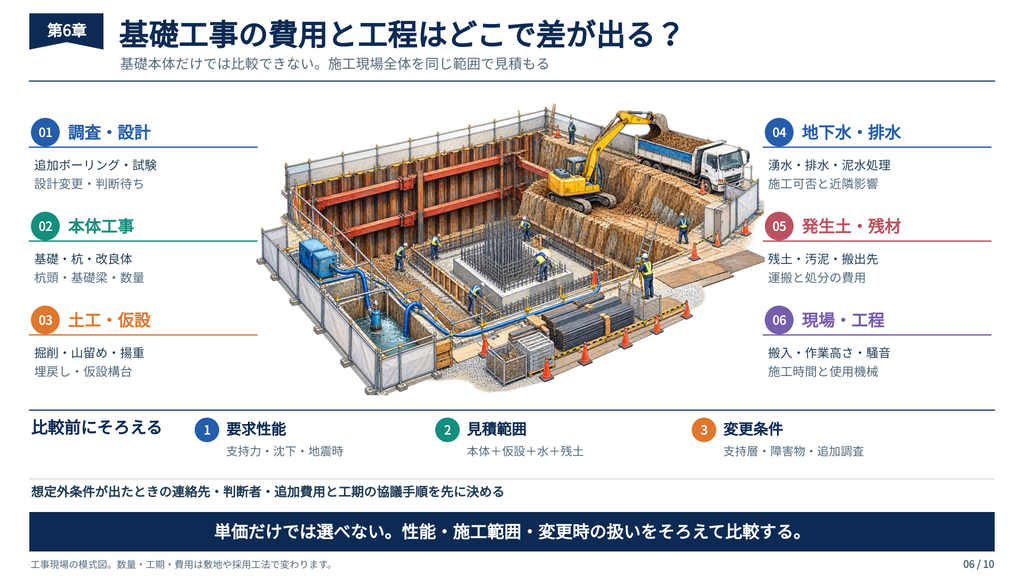

図6|性能と見積範囲をそろえ、想定外条件への対応と費用・工期の協議方法を決めます。
基礎本体だけでなく、仮設・排水・残土まで比較する
基礎形式を費用比較するときは、同じ性能と工事範囲で見積条件をそろえます。直接基礎でも、基礎が大型化し、深い掘削・山留め・地下水対策が必要になれば、杭基礎より有利とは限りません。
| 見積区分 | 確認する項目 | 見落とした場合の影響 |
|---|---|---|
| 調査・設計 | 追加ボーリング、室内試験、試験施工、載荷試験、設計変更 | 着工後の判断待ち、再設計 |
| 本体工事 | 基礎・杭・改良体の材料、施工、杭頭・基礎梁 | 単価だけを比べ、数量・性能差を見落とす |
| 土工・仮設 | 掘削、山留め、法面、仮設構台、埋戻し、揚重 | 敷地条件による大幅な増額 |
| 地下水・排水 | 釜場、ウェルポイント、泥水処理、排水先 | 施工不能、周辺地盤への影響 |
| 発生土・残材 | 残土、汚泥、改良残土、杭頭処理、搬出先 | 運搬・処分費と工程の増加 |
| 施工条件 | 搬入路、作業高さ、重機組立、騒音・振動、近隣対策 | 機械変更、施工時間制限 |
| 変更リスク | 杭長増減、障害物、支持層不陸、追加調査の単価・手順 | 負担者と工期協議が曖昧になる |
ケース別に考える、基礎選定の進め方

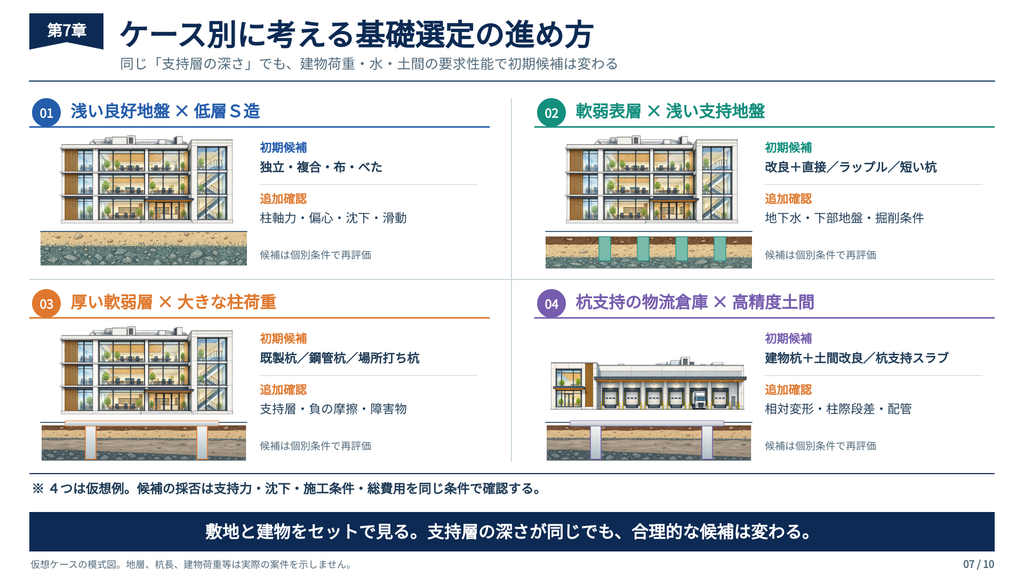

図7|仮想ケースの比較です。敷地・建物の個別条件によって合理的な候補は変わります。
| 仮想ケース | 初期候補 | 追加確認 | 候補を絞る判断材料 |
|---|---|---|---|
| 浅い位置に良好な地盤がある低層S造 | 独立基礎、複合基礎、布・べた基礎 | 柱軸力、引抜き、偏心、基礎面積、沈下、滑動 | 基礎同士の干渉、基礎梁、掘削量、柱脚納まり |
| 表層は軟弱だが、比較的浅い位置に支持地盤がある | 地盤改良併用の直接基礎、ラップル、短い杭 | 下部地盤、地下水、改良適用性、掘削・山留め | 品質確認、総土工量、残土、施工ヤード、工程 |
| 軟弱層が厚く、柱荷重が大きい | 既製杭、鋼管杭、場所打ち杭 | 支持層、負の摩擦力、水平力、引抜き、施工障害 | 必要支持力、杭径・本数、施工機、排土、記録性 |
| 建物は杭支持の物流倉庫で、土間床も高精度が必要 | 建物杭基礎+土間の地盤改良、杭支持スラブ等 | 土間荷重、許容沈下、目地、柱際、配管・外構との段差 | 建物と土間の相対変形、ライフサイクル、補修可能性 |
これらは考え方を示す仮想例です。支持層深度が同じでも、地下水、近隣条件、地層の連続性、建物荷重によって候補は変わります。
基礎形式を決める前の実務チェックリスト

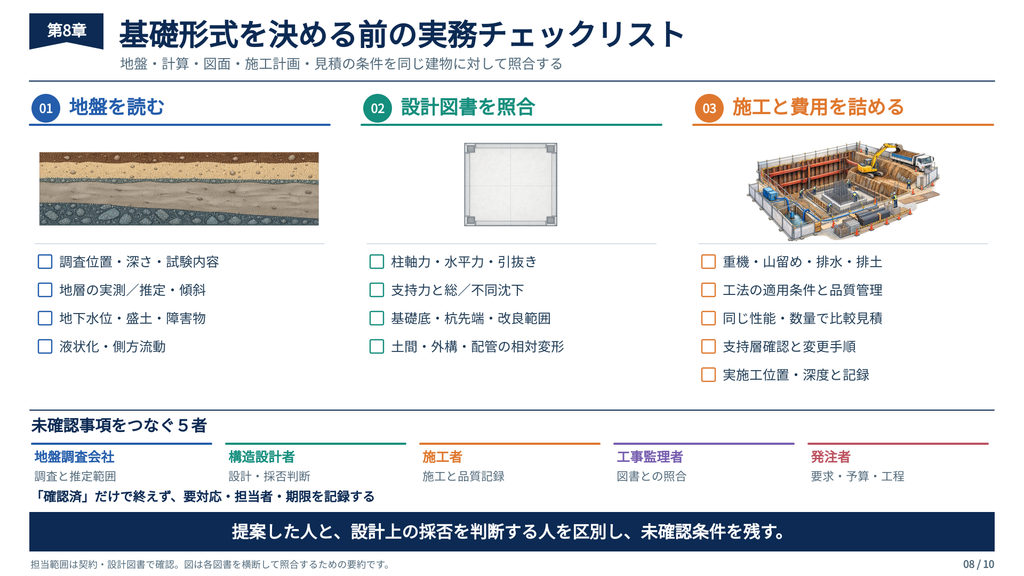

図8|未確認事項には担当者と期限を付けます。役割・責任範囲は契約と法令を踏まえて確認します。
図書を横断して、設計条件と施工条件を照合する
| 確認項目 | 確認内容 | 記録欄 |
|---|---|---|
| 地盤調査 | 調査位置・深さ・試験内容は、建物配置と想定基礎に対応しているか | □確認済 □要追加調査 □未確認 |
| 地層断面 | 実測値と推定線を区別し、支持層の連続性・傾斜・下部軟弱層を確認したか | □確認済 □要検討 □未確認 |
| 地下水・地歴 | 地下水位、盛土、旧河道、埋戻し、既存杭・障害物を確認したか | □確認済 □要調査 □未確認 |
| 荷重・外力 | 柱軸力、水平力、引抜き力、偏心、施工時荷重を整理したか | □確認済 □要設計 □未確認 |
| 支持力・沈下 | 支持力だけでなく、総沈下・不同沈下・圧密沈下を検討したか | □確認済 □要設計 □未確認 |
| 地震時 | 液状化、側方流動、地盤沈下、杭への地盤変形の影響を検討したか | □確認済 □要検討 □対象外 |
| 図面整合 | 基礎底、杭先端、改良範囲、ピット、柱脚、設備貫通が図面間で一致するか | □整合 □要修正 □未確認 |
| 関連部位 | 土間、外構、配管、増築部との相対変形に配慮したか | □確認済 □要検討 □未確認 |
| 施工条件 | 搬入、作業高さ、山留め、排水、排土、近隣影響、障害物を織り込んだか | □確認済 □要計画 □未確認 |
| 工法の適用 | 杭・改良工法の認定、技術評価、施工要領の適用条件に合うか | □適合 □要確認 □未確認 |
| 比較見積 | 性能、数量、仮設、試験、残土処分、除外事項をそろえたか | □比較済 □要再見積 □未確認 |
| 施工時判断 | 支持層確認、品質確認、想定外条件への対応者・手順を決めたか | □決定済 □要協議 □未確認 |
| 記録保存 | 施工記録、試験結果、実施工位置・深度を竣工図書に残すか | □計画済 □要追記 □未確認 |
関係者ごとの主な確認事項
| 関係者 | 主な役割・確認事項 |
|---|---|
| 構造設計者 | 地盤・荷重・要求性能に対する基礎形式の設計、計算、図面化、変更判断 |
| 地盤調査会社 | 調査方法・位置・深さの提案、調査結果と推定範囲の明示、地盤情報の提供 |
| 施工者・専門工事会社 | 施工計画、採用工法の適用性、重機・仮設・品質管理、施工記録の作成 |
| 工事監理者 | 設計図書との照合、施工状況・試験結果の確認、変更手続きの確認 |
| 発注者 | 用途・要求性能・将来計画・予算・工程の提示、比較条件と未確定リスクの承認 |
専門工事会社から合理的な工法提案があっても、それが建物の設計条件と整合するかを確認する必要があります。「誰が提案したか」と「誰が設計上の採否を判断するか」を分けて整理してください。
チェックリストの「確認した」を、説明できる状態にする
「施工計画書を受け取った」ことと、「必要な管理項目が盛り込まれている」ことは別です。杭・基礎工事を繰り返し担当するなら、材料・施工・品質確認を照合する手元の資料として、『建築工事標準仕様書・同解説 JASS 3 土工事および山留め工事・JASS 4 杭および基礎工事』が候補になります。[B3]
施工前の打合せで確認項目を整理し、施工中に迷った点を引き直す使い方に向いています。基礎形式の計算・設計根拠が主目的なら設計指針、施工・監理の確認が主目的ならJASS 3・4という順で選ぶと、用途が重なりにくくなります。
施工計画書の管理項目や品質確認を照合するときに。
リンク先はAmazonです。版・価格・在庫は商品ページでご確認ください。
適用される仕様は工事の設計図書・契約で確認します。まず無料資料で確認範囲をつかみたい方は、国土交通省の公共建築工事標準仕様書や、日建連の杭施工管理資料も併せて活用できます。
基礎の選定でよくある疑問

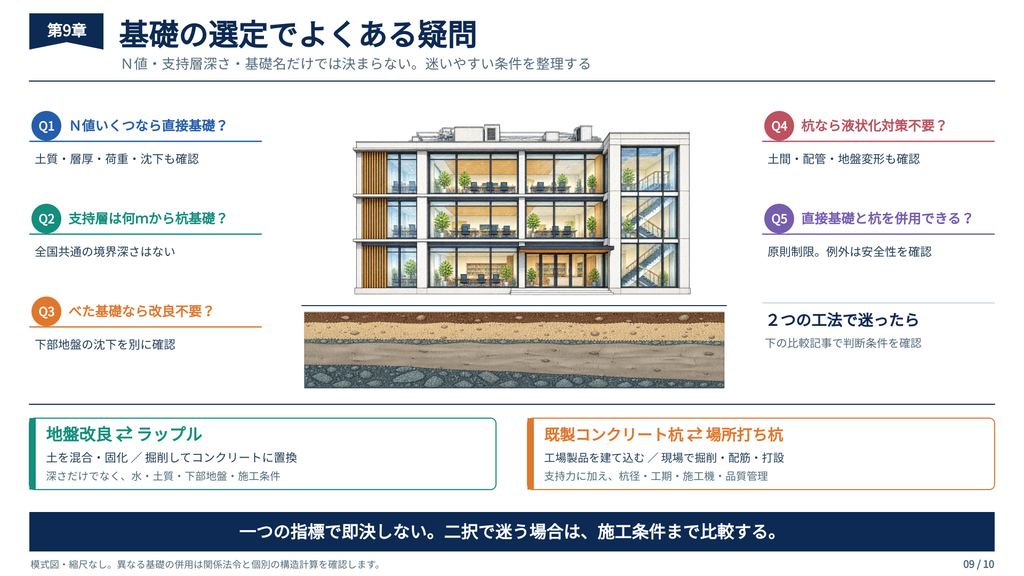

図9|N値や工法名だけで安全性は決まりません。二択で迷う場合は本文の比較記事へ進めます。
ここでは、基礎形式を比較するときに迷いやすい点をQ&A形式で整理します。特に、地盤改良とラップルコンクリート、既製コンクリート杭と場所打ちコンクリート杭は、どちらも採用できる条件が重なることがあります。このページで選定の入口を押さえ、二つの工法で迷ったら、それぞれの比較記事で詳しい判断方法を確認してください。
N値がいくつなら直接基礎にできる?
N値だけで一律には決められません。土質、層厚、地下水、基礎寸法、荷重、支持力の評価方法、沈下量を合わせて判断します。硬い薄層の下に軟弱層がある場合は、表面付近のN値だけでは不十分です。
支持層が何mより深ければ杭基礎になる?
全国共通の境界深さはありません。支持層がやや深くても、掘削・ラップル・地盤改良が成立する場合があります。一方、浅くても荷重が大きい、沈下を厳しく制御したい、掘削が困難といった理由で杭基礎を選ぶことがあります。
地盤改良とラップルコンクリートはどう使い分ける?
基本的には、軟弱な土を残したまま固化材と混合して必要な性能を持たせるのが地盤改良、軟弱土を掘削し、比較的浅い位置にある良好な支持地盤までコンクリートで置き換えるのがラップルコンクリートです。
良好な支持地盤が浅く、局所的な掘削で確実に確認できる場合は、ラップルコンクリートが候補になります。一方、軟弱層が面的に広がる場合、基礎数が多い場合、深い掘削や山留め・排水を避けたい場合は、浅層改良や深層混合処理が候補になります。
ただし、深さだけで一律には決められません。支持層の連続性、地下水、掘削時の安定性、土質と固化材の相性、下部地盤の沈下、残土量、施工ヤード、品質確認方法まで含めて比較します。国土交通省の公共建築工事標準仕様書でも、地盤改良について事前の室内配合試験、施工後の強度試験、施工記録などを定めています。[S5]
既製コンクリート杭と場所打ちコンクリート杭はどう使い分ける?
一般に、同じ仕様の杭を多数施工し、工場製品の安定した品質と施工速度を生かしたい場合は既製コンクリート杭が候補になります。これに対し、1本当たりの負担荷重が大きく、大径化・拡底・配筋調整によって杭本数を減らしたい場合は場所打ちコンクリート杭が候補になります。
支持層深度が比較的そろい、柱荷重も均一な低~中層の倉庫や工場では、既製コンクリート杭が合理的になりやすいでしょう。一方、高層建物や柱軸力の大きい建物、支持層の起伏に応じて杭長を調整したい計画では、場所打ちコンクリート杭が有力です。ただし、高支持力型の既製杭やSC杭もあるため、建物用途だけで決めることはできません。
必要支持力だけでなく、水平力・引抜き力、杭本数、フーチング寸法、中間硬質層、高止まり、施工ヤード、発生土・汚泥、工期、施工記録と品質管理まで含め、基礎全体の費用とリスクを比較します。[S8][S9]
べた基礎にすれば地盤改良は不要?
不要とは限りません。べた基礎は荷重を広く分散しますが、下部地盤が沈下すれば基礎も変形します。支持力、総沈下、不同沈下を確認し、必要なら地盤改良や杭を検討します。
杭基礎にすれば液状化対策は不要?
不要とは限りません。杭で建物を支持しても、液状化による地盤変形が杭に作用し、土間・外構・埋設配管が沈下・損傷する可能性があります。建物本体と周辺地盤、床、配管を分けて影響を評価します。国交省資料も、液状化時の土間コンクリート、引込み配管、建物と外周地盤の段差への配慮を示しています。[S3]
同じ建物で直接基礎と杭基礎を併用できる?
建築基準法施行令第38条第2項は、異なる構造方法による基礎の併用を原則として禁止しています。ただし同条第4項により、国土交通大臣が定める基準に従った構造計算で構造耐力上安全と確認した場合は、第2項・第3項が適用されません。[S1]
つまり、併用は「絶対に不可能」ではありませんが、安易に使い分けてよいわけでもありません。基礎ごとの沈下差、上部構造に生じる付加応力、地震時の挙動を考慮し、一体の構造として安全性を確認します。
まとめ|選んだ基礎の根拠を説明できるようにする

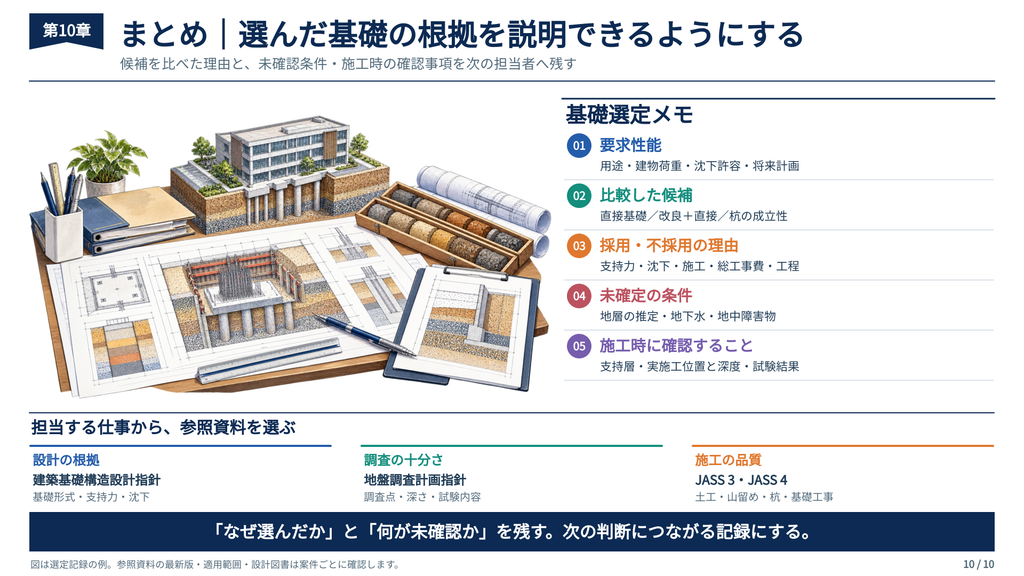

図10|選定理由と未確認条件を次の担当者へ引き継ぎ、必要な参照資料を業務に合わせて選びます。
基礎選定では、最初から工法を1つに決めず、地盤・荷重・要求性能に対して成立する候補を挙げることが大切です。そのうえで、支持力、沈下、地震時の挙動を確認し、仮設や残土を含む施工性・総工事費・工程を比較します。
実務で残すべきなのは、基礎形式の名称だけではありません。なぜその基礎を選んだのか、どの条件は確認済みで、何を施工時に確認するのかまで記録してください。地盤調査報告書、構造計算書、基礎伏図・断面図、施工計画書、見積条件を横断して照合することが、手戻りと将来リスクを減らします。
杭基礎の支持層確認や施工管理を詳しく知りたい方は、関連記事の杭基礎の“誤解と現実”も参考にしてください。液状化の初期確認は液状化ハザードマップの読み方、倉庫の土間と構造スラブの違いはスラブとは何かで解説しています。
担当する仕事から、手元に置く1冊を選ぶ
3冊を一度にそろえる必要はありません。次の打合せで自分が答えたい問いから選ぶと、読む目的がはっきりします。
| いま確認したいこと | 最初に検討する資料 | 選ぶ理由 |
|---|---|---|
| なぜこの基礎形式なのか、支持力・沈下の根拠を確認したい | 建築基礎構造設計指針 | 基礎形式を横断して設計の考え方を確認するため |
| 調査点・深さ・試験内容が足りるかを協議したい | 建築基礎設計のための地盤調査計画指針 | 建物と基礎計画に対応した調査条件を整理するため |
| 施工計画と品質管理に確認漏れがないか見たい | 建築工事標準仕様書・同解説: JASS 3・4 (3・4) | 土工・山留め・杭・基礎工事の仕様や管理を確認するため |
書籍の用途と選び方は、公開書誌情報と各資料の位置付けをもとに整理しています。価格・在庫は固定表示せず、購入先で確認してください。
参考資料・出典
各資料は2026年9月20日に確認しています。法令改正、所管行政庁の運用、個別工法の認定・評定等は、実案件の時点で最新版を確認してください。
- S1:e-Gov法令検索「建築基準法施行令」。主な参照箇所:第38条(基礎)、第93条(地盤及び基礎ぐい)。
- S2:国土交通省「建築構造設計基準」令和3年改定。主な参照箇所:第9章「基礎構造」。同基準は官庁施設に適用。
- S3:国土交通省「建築構造設計基準の資料」令和3年改定。主な参照箇所:第9章、液状化時の土間・外構・引込み配管等への配慮、直接基礎・杭基礎の参照指針。
- S4:国土交通省「官庁営繕の技術基準」。建築構造設計基準、敷地調査共通仕様書、標準仕様書等の掲載状況と適用上の位置付けを確認。
- S5:国土交通省「公共建築工事標準仕様書(建築工事編)令和7年版」。2025年5月12日改定版の掲載を確認。同仕様書は公共建築工事向け。
- S6:日本建築学会「建築基礎構造設計指針」第3版、2019年11月。国交省「建築構造設計基準の資料」が直接基礎・杭基礎・液状化検討の参考指針として挙げる資料。
- S7:日本建築学会「建築基礎設計のための地盤調査計画指針」第3版、2009年11月。地盤調査計画の詳細を確認するための参考資料。
- S8:日本建設業連合会「既製コンクリート杭」。既製コンクリート杭の施工計画、支持層到達確認、施工記録等に関する技術資料を掲載。
- S9:日本建設業連合会「場所打ちコンクリート杭の品質管理のポイント」。孔壁、安定液、支持層、スライム、鉄筋かご、コンクリート等の重点管理項目を参照。
- B1:日本建築学会「建築基礎設計のための地盤調査計画指針」書誌情報。第3版、2009年11月、ISBN 978-4-8189-0587-0。改定・購入条件は刊行元で確認。
- B2:日本建築学会「建築基礎構造設計指針」書誌情報、基礎構造運営委員会のお知らせ。第3版、2019年11月。正誤表・質疑回答は2026年8月25日の更新掲載を確認。
- B3:日本建築学会「建築工事標準仕様書・同解説 JASS 3 土工事および山留め工事・JASS 4 杭および基礎工事」書誌情報。第7版、2022年3月、ISBN 978-4-8189-1553-4。
