中東戦争で建築業界はどう変わる?資材高騰・納期遅延の中長期リスクを解説【2026年5月末更新版】

中東での軍事衝突は、一見すると建築現場とは遠い話に見えます。

ですが実際には、原油、ナフサ、海上輸送を通じて、建築コストと納期にじわじわ効いてきます。

とくに今回の局面で重要なのは、鉄骨や生コンがいきなり足りなくなるというより、塗料、接着剤、防水材、樹脂製品、住宅設備部材といった**“石油化学由来の見えにくい部材”**が先に不安定になることです。

しかも、2026年5月末時点では、主要建設資材が全面的に不足しているわけではありません。

国土交通省が5月25日に公表した令和8年5月の主要建設資材需給・価格動向調査では、主要建設資材7資材13品目すべてで需給は「均衡」、在庫は「普通」とされています。

一方で、価格動向を見ると、アスファルト合材、異形棒鋼、H形鋼、木材のうち型枠用合板、石油は「やや上昇」、それ以外の資材は「横ばい」です。

つまり、今起きているのは「建設資材全般の全面不足」ではありません。

主要資材の需給は保たれている一方で、石化原料を起点とした部分的な供給不安、物流リスク、そして一部資材のじわりとした価格上昇が同時に進んでいる局面です。

※2026年5月末更新:5月中旬以降、原油価格には和平期待や一部船舶の通航再開を背景に、いったん落ち着く場面も見られました。ただし、ロイターの5月29日調査では、エネルギーフローの回復には時間がかかるとの見方から、2026年のブレント原油平均見通しが90.44ドルに引き上げられています。
また、欧州委員会は、ホルムズ海峡の状況が改善しなければEUのジェット燃料市場がさらにタイトになる可能性を指摘しており、燃料市場・国際物流費への影響はなお残っています。

建築実務では引き続き、石化系副資材、住宅設備、物流費、納期確度を確認する必要があります。

あわせて読みたい
中東情勢で建設工事は止まるのか|武蔵野公会堂改修中止から読む建材調達リスク【2026年版】 【結論|中東情勢は、建設工事を本当に止めるリスクになり始めている】 中東情勢の影響は、原油価格の上下だけでなく、建設資材の調達不安や納期リスクとして建築実務に...
あわせて読みたい
建材は“石油由来”からどこまで変わるのか|プラスチック資源循環と建築材料の実務インパクト【2026年版】 建築材料には、意外なほど多くの石油由来・プラスチック系材料が使われています。 代表的なものだけでも、防水材、接着剤、塗料、シーリング材、樹脂配管、断熱材、床材...
あわせて読みたい
JAC Recruitmentは建築技術者に向いている?発注者側・デベロッパー転職との相性を実務目線で解説 ※本記事では、アフィリエイト広告を採用しています。 建築技術者は、自分の経験が社外でどう評価されるのかを知る機会が少ない仕事です。 施工管理であれば、工程管理、...
目次

結論|中東戦争の影響は、まず「石化建材」と「物流コスト」から建築に効く

結論から言えば、中東戦争が建築業界に与える影響は、

まず原油価格の変動、次にナフサ由来原料の不安定化、そして海上物流コストと物流確度の悪化、という順番で現れます。

ただし、2026年5月末時点で見ると、状況は「悪化一辺倒」ではありません。

4月末には、北海ブレント原油が1バレル118ドル台まで上昇し、時間外では120ドル近辺まで上がる局面がありました。その後、和平期待や一部船舶の通航再開を受けて原油価格はいったん落ち着きを見せましたが、5月末時点でもホルムズ海峡の通航状況や船舶攻撃リスクによって、価格は上下に振れやすい状態が続いています。

ここで建築実務が注意すべきなのは、原油価格の水準だけではありません。

価格が一時的に落ち着いても、ホルムズ海峡の物流リスクが消えたわけではないからです。

5月6日には、CMA CGMのコンテナ船がホルムズ海峡を通航中に攻撃を受け、乗組員が負傷し、船体にも損傷が出たと報じられています。つまり、船が通れる状態であっても、軍事リスク、保険、船社の運航判断、港湾・航路調整の不確実性は残っています。

一方で、5月14日にはENEOSが管理する原油タンカーがホルムズ海峡を通過しました。これは4月下旬の出光丸に続く、2例目の日本関連原油タンカーの通航です。日本向けエネルギー物流が少しずつ動き始めていることを示す材料ですが、同時点でも日本関連船舶はなお湾岸内に残っていると報じられています。

つまり、現状は「完全停止」ではない一方で、「通常運転に戻った」とも言えません。

さらに重要なのは、仮に通航が増えても、すぐに物流が正常化するわけではないことです。ホルムズ海峡の混乱が長引けば、原油そのものだけでなく、燃料費、船舶保険、代替航路、港湾処理、国際物流費にも時間差で影響します。

したがって、建築業界への影響は、単純な「原油高」だけでは説明できません。

むしろ、石油化学由来の副資材、住宅設備部材、物流費、納期確度の不安定化として表れます。原油価格が上下に振れる局面では、メーカーや商社も価格改定、見積有効期限、納期回答に慎重になりやすく、現場側から見ると「いつ、どの条件で入るのか」が読みにくくなります。

ただし、ここで誤解してはいけないのは、建設資材が一斉に全面不足しているわけではない、という点です。

国土交通省の令和8年5月調査でも、主要建設資材の需給は全ての対象資材で「均衡」、在庫は全て「普通」とされています。

建築実務で厄介なのは、原油やナフサの絶対量がただちに不足することよりも、**「国内全体では必要量が確保されているのに、個別の商流で供給が止まる」**ことです。

経済産業省の4月14日の会見でも、原油や石油製品については代替調達や備蓄石油の放出により、日本全体として必要量は確保できている一方、一部で供給の偏りや流通の目詰まりが生じていると説明されています。

つまり、問題は絶対量の不足だけではありません。

途中のメーカー、商社、卸、小売が先行き不安から出荷を絞ることで、現場には「資材不足」として表れる構造です。建築では、これがそのまま塗料、シーリング材、防水材、接着剤、住宅設備部材などに波及します。

このため、建築業界への影響は「全面停止」ではなく、石油化学由来の副資材や設備部材、そして物流ルートの不安定化からじわじわ効いてくる、と見るのが実務的です。

主要構造材の需給が安定していても、接着剤や塗装材料、防水材、設備部材が詰まれば、最終工程は普通に止まります。

現場感覚としては、価格高騰そのものよりも、「いつ、どれだけ、どの条件で確保できるかが読めない」ことの方が痛い局面です。

したがって、建築実務で見るべきなのは、

「資材があるか、ないか」だけではありません。

どのルートで、どの価格で、いつ入るのか。

そして、仮に通航が増えても、物流・保険・船腹・港湾処理・代替ルートが元に戻るまで、どれくらい時間がかかるのか。

ここまで確認しないと、工程リスクを正しく読めない局面に入っています。

あわせて読みたい
標準労務費は建設業を変えるのか|改正建設業法が迫る“安値受注”からの転換【2026年版】 2025年12月2日に中央建設業審議会から、建設工事に通常必要とされる労務費を見える化するために「標準労務費」が基準化されました。2025年12月12日の改正建設業法の全面...

この章のポイント

  • 建築実務では、主要構造材よりも、塗料・シーリング材・防水材・接着剤・設備部材など、工程後半に効く副資材の納期確認が重要になる。
  • 中東戦争の影響は、単純な原油高だけでなく、ナフサ由来原料の不安定化・海上物流リスク・納期確度の低下として建築に波及する。
  • 2026年5月末時点では、主要建設資材の需給は均衡している一方、アスファルト合材・鋼材・型枠用合板・石油には価格上昇圧力が残っている。

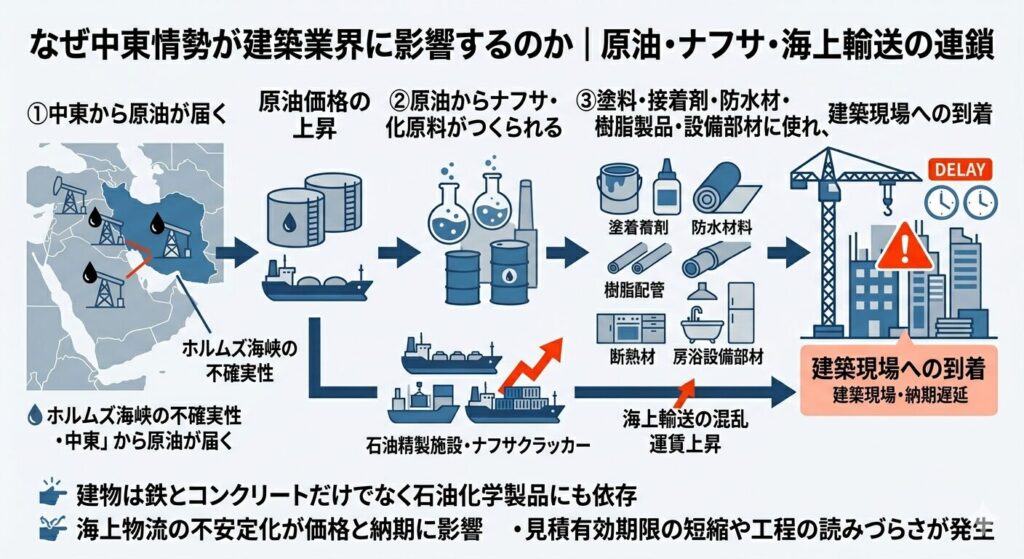

なぜ中東情勢が建築業界に影響するのか|原油・ナフサ・海上輸送の連鎖

建築業界は、一般に「鉄とコンクリートの業界」と思われがちです。

ですが実際の建物は、それだけでは成り立ちません。

塗料、シーリング材、接着剤、防水材、樹脂管、断熱材、内装仕上材、設備機器の一部部材など、石油化学製品は建物の至るところに入り込んでいます。

原油価格が上がると、その先にあるナフサ価格や化学原料コストが上昇し、建築の見えにくい部位ほど影響を受けやすくなります。

さらに、日本の製油所や石化プラントは、原料切替が簡単ではありません。

中東産原油への依存度が高い状態では、代替調達を進めても短期的には置き換えに限界があります。原油そのものの調達だけでなく、精製、石化原料、輸送、在庫、商流まで含めて考える必要があります。

そして建築にとってもう一つ大きいのが、海上輸送の不安定化です。

ホルムズ海峡や中東周辺の航行リスクが高まると、原油そのものだけでなく、輸送保険、運賃、調達リードタイムにも影響が出ます。

これが資材価格に上乗せされるだけでなく、工事見積の有効期限短縮や、納期確約の困難化につながっていきます。

2026年5月末時点で重要なのは、ホルムズ海峡の物流が「少し通れるようになったから安心」と言える状況ではないことです。

5月中旬以降、一部船舶の通航や原油価格の落ち着きは見られます。ただし、商船攻撃、通航条件、保険、船社判断の不確実性は残っています。

つまり、物流は「完全停止」ではない一方で、「通常運転に戻った」とも言えません。

さらに、燃料市場の影響は原油だけに限りません。欧州では、ホルムズ海峡の状況が改善しなければジェット燃料市場がさらにタイトになる可能性も指摘されています。

建築資材そのものが航空貨物で運ばれるケースは限定的かもしれませんが、燃料市場の逼迫は、国際輸送費、緊急輸送費、物流全体のコスト前提に波及します。

つまり、建築業界にとって中東情勢は「海外の地政学リスク」ではありません。

調達、見積、工程管理の前提条件を変えてしまう要因です。

しかも、その影響は構造材のような“目立つ資材”より、仕上げや設備のような“後工程で効く資材”から先に出やすい。

ここが今回のポイントです。

この章のポイント

  • 建物は鉄とコンクリートだけでなく、塗料・シーリング材・接着剤・防水材・樹脂部材・設備部材など、多くの石油化学製品に支えられている。
  • 2026年5月末時点では、一部船舶の通航など改善の兆しはあるものの、ホルムズ海峡の物流はまだ正常化したとは言い切れない。
  • 建築実務では、資材価格だけでなく、見積有効期限の短縮、納期確約の困難化、通航条件や代替ルートによる調達リスクまで見ておく必要がある。
キャリアアップを本気で考える人へ
ハイクラス転職なら JAC
管理職・エグゼクティブ・専門職の求人をチェック
今すぐ見る

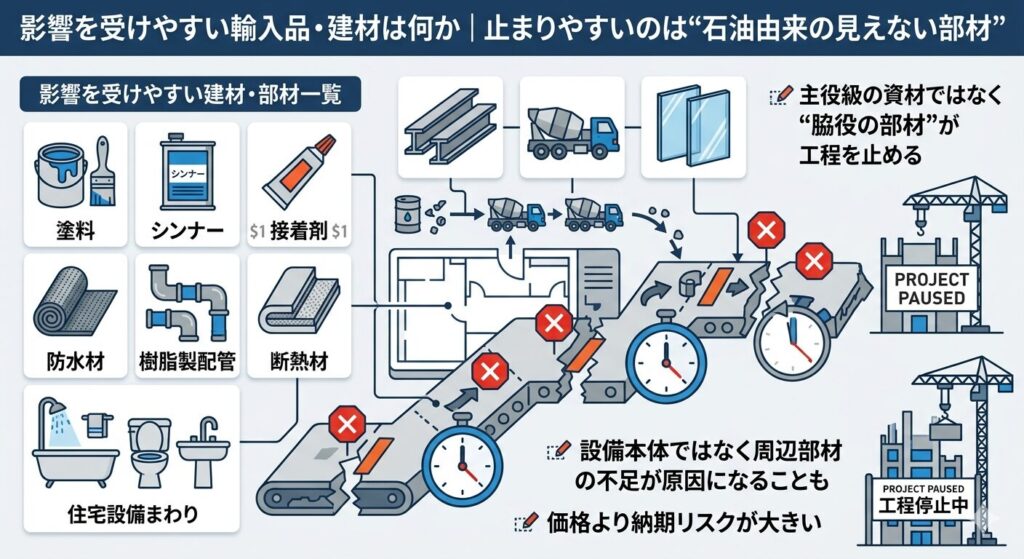

影響を受けやすい輸入品・建材は何か|止まりやすいのは“石油由来の見えない部材”

今回の情勢で特に影響を受けやすいのは、塗料、シンナー、接着剤、防水材、樹脂製配管、断熱材、住宅設備まわりです。

ナフサ由来製品に依存する企業では、供給問題、値上げ、納期調整などが起きやすくなります。とくに塗料・シンナーのような仕上げ系資材は、工事費全体の中では大きく見えなくても、工程の最後に効いてきます。

象徴的なのが、TOTOのシステムバス・ユニットバスです。

TOTOは一時、新規受注の受付に影響が出ていましたが、4月20日から段階的に新規受注の受付を再開すべく準備を進めると発表しました。すでに納期回答済みの注文については予定通り出荷し、通常通り生産・出荷は継続している一方で、一部部材の安定確保に引き続き取り組むという説明です。

ここで重要なのは、「受注停止したか、再開したか」だけではありません。

むしろ見るべきなのは、一部部材の調達が不安定になるだけで、最終製品全体の受注や納期が揺らぐ、という構造です。

なお、受注再開は「問題が完全に解消した」という意味ではありません。

実務上は、受注再開後も、色柄、オプション、部材構成、納期回答の確度を個別に確認する必要があります。

建築では、最終工程に近い設備ほど「一つ足りないだけで完了しない」ことがよくあります。

ユニットバス、衛生機器、空調設備、内装仕上げ、防水、シーリングなどは、建物の構造体ができていても、最後にそろわなければ引渡しに影響します。

今回のTOTOの事例は、まさにその典型例といえます。

経産省の4月14日の会見でも、住宅建設や自動車整備などに使う塗料・シンナーで供給不安が広がっていることが示されました。

実際には国内向け供給が完全に止まったわけではないものの、「4月は前年並み、5月は未定」という情報だけで、シンナーメーカーや卸・小売が出荷を絞り、現場に不足感が広がった事例が紹介されています。

これは、建築でもそのまま起こりうる話です。

問題は実需不足だけではありません。

先行き不安が商流の途中で自己増幅し、現場には“資材不足”として表れるのです。

ただし、この事例については、経産省が関係者に供給見通しの共有や相談を促し、目詰まりの解消に向けて調整している点も押さえておく必要があります。

つまり、今回の教訓は「シンナーが恒常的に足りない」ということではなく、供給見通しが曖昧になるだけで、商流の途中で出荷制限が起きうる、という点にあります。

ここで実務的に重要なのは、影響を受ける品目が「工事費全体の中で単価が高いもの」とは限らないことです。

たとえば、接着剤、シーリング材、塗料、シンナーは、工事費全体の中では主役ではありません。

それでも、その一品が来なければ、内装も外装も設備も最後まで閉じません。

つまり、今回の中東情勢は、建築のコスト構造だけでなく、工程のボトルネック構造をあぶり出しています。

主要構造材が足りていても、脇役の部材が詰まれば、工事は止まる。

ここを見落とさないことが、今回の実務上のポイントです。

あわせて読みたい
ゼネコンはなぜ好調なのか|大手好決算・中小苦境から考える就職・転職の会社選び【2026年版】 【はじめに|ゼネコンは本当に儲かる業界に戻ったのか】 ここ最近、ゼネコン各社の決算を見ると、営業利益や純利益が大きく改善している会社が目立ちます。 一見すると...

この章のポイント

  • 影響が出やすいのは、塗料・シンナー・接着剤・防水材・樹脂製品・住宅設備部材など、石油化学由来の“見えにくい部材”。
  • TOTOの事例で重要なのは、受注再開そのものより、一部部材の不安定化だけで最終製品の納期や受注が揺らぐという構造。
  • 受注再開後も、色柄・オプション・部材構成・納期回答の確度を個別に確認する必要がある。
  • 建築実務では、高額資材よりも、接着剤・シーリング材・塗料・設備部材のような脇役部材が工程を止めることがある。

国内工事にも影響は出ている|武蔵野公会堂改修工事の入札中止

中東情勢の影響は、海外ニュースや原油価格だけの話ではありません。

すでに国内の公共工事でも、調達不確実性を理由に入札を中止する事例が出ています。

武蔵野市は2026年4月24日、武蔵野公会堂改修等工事について、イラン・中東情勢の悪化に伴う資材価格高騰や調達の不確実性などにより、公共工事の先行きの不透明さが高まっているとして、入札を中止しました。

この事例が重要なのは、「資材が一切入らないから工事不能になった」という単純な話ではない点です。

むしろ実務的には、次のような判断が重なったと見るべきです。

  • 今後の資材価格が読みにくい
  • 調達できる時期が読みにくい
  • 入札後に工事費や工期が大きく変わる可能性がある
  • 既存施設の改修に対して、費用対効果や事業判断を再確認する必要がある

特に改修工事では、新築よりも不確定要素が多くなります。

既存建物の状態、解体後に分かる劣化、設備更新範囲、アスベストやPCBなどの調査、既存不適格への対応、使用しながらの工事条件など、もともと変動要素が多いからです。

そこに資材価格高騰や調達不確実性が重なると、発注者としては「この条件で入札を続けてよいのか」という判断になります。

この意味で、武蔵野公会堂の事例は、中東情勢が建設工事に与える影響をかなり具体的に示しています。

単に「原油価格が上がるかもしれない」という話ではありません。

調達リスクが、公共工事の発注判断、入札時期、改修計画、事業費、施設の将来方針にまで波及しているということです。

建築実務で重要なのは、ここです。

今後の案件では、設計段階や発注段階で、資材価格や納期の不確実性をどこまで見込むかが、より重要になります。

特に改修工事、設備更新、公共施設、開業日が決まっている施設、テナント工事では、価格だけでなく「いつ発注するか」「どこまで仕様を固めるか」「代替仕様をどこまで認めるか」が工程リスクを左右します。

あわせて読みたい
中東情勢で建設工事は止まるのか|武蔵野公会堂改修中止から読む建材調達リスク【2026年版】 【結論|中東情勢は、建設工事を本当に止めるリスクになり始めている】 中東情勢の影響は、原油価格の上下だけでなく、建設資材の調達不安や納期リスクとして建築実務に...

この章のポイント

  • 中東情勢の影響は、原油価格だけでなく、国内工事の入札判断にも波及している。
  • 武蔵野公会堂改修等工事の入札中止は、資材価格高騰と調達不確実性が実際の発注判断に影響した事例。
  • 改修工事では、既存建物の不確定要素に加えて、資材価格・納期の不確実性が重なるため、事業判断の難易度が上がる。

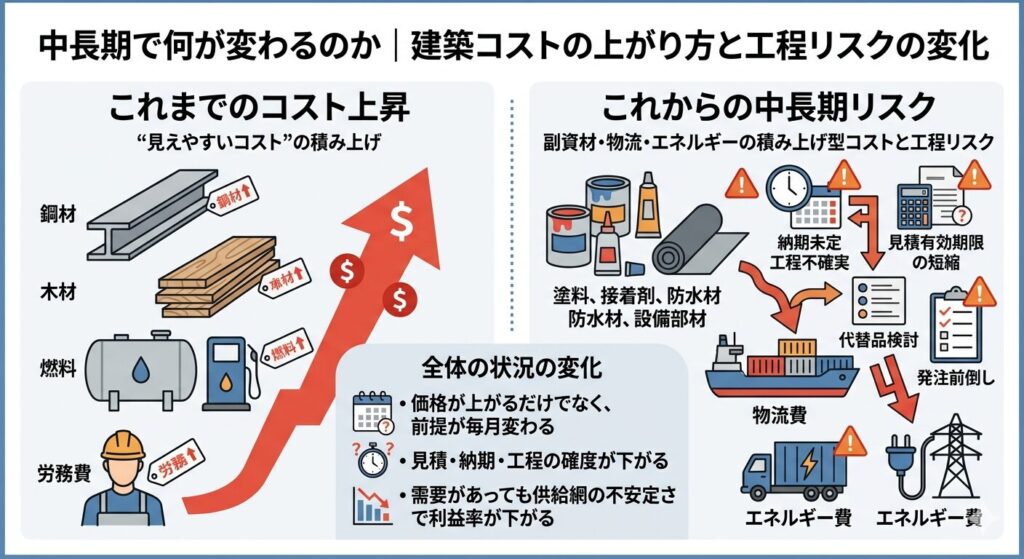

中長期で何が変わるのか|建築コストの上がり方と工程リスクの変化

これまでの建設コスト高騰は、鋼材、木材、燃料、労務費といった“見えやすいコスト”が中心でした。

しかし今回の中東リスクが長引くと、今後は副資材、設備部材、物流費、エネルギー費の積み上がりで、じわじわ効く形に変わる可能性があります。

4月末には、このリスクがかなり強まっていました。

北海ブレント原油は一時1バレル118ドル台まで上昇し、時間外では120ドル近辺まで上昇する局面もありました。米国とイランの交渉膠着、供給混乱の長期化懸念、在庫減少などが重なり、原油価格は一時的に大きく上振れしました。

ただし、2026年5月末時点では、原油価格を「上がり続けている」と見るより、地政学ニュースに応じて大きく振れやすい状態と捉えた方がよさそうです。

5月下旬には和平期待を背景に原油価格が下落する場面もありました。一方で、ロイター調査では、エネルギーフローの回復には時間がかかるとの見方から、2026年の原油価格見通しが引き上げられています。

建築において、これはガソリンや軽油だけの問題ではありません。

燃料費そのものに加えて、輸送、製造、包装、保管に関わるコストが広く揺れます。

さらに、原油価格やナフサ由来原料の不安定化は、溶剤、接着剤、防水材、樹脂部材、断熱材、住宅設備まわりにも時間差で効いてきます。

そのため、直接材だけでなく、副資材・物流・設備周辺部材まで含めたコスト前提の見直しが避けにくくなります。

ただし、建築業界にとって本当に深刻なのは、「値上がり」そのものよりも前提が毎月変わることです。

見積有効期限が短くなる。

納期の確約が難しくなる。

代替品の検討が増える。

発注のタイミングが前倒しされる。

数量制限や受注制限がかかる。

こうした変化は、設計、調達、施工の各段階にじわじわ負担を増やします。

特にデベロッパーにとっては、原価の上昇以上に、事業収支と工程計画の確度が落ちることが痛いはずです。

これまでなら、概算見積、基本設計、実施設計、発注、施工という流れの中で、ある程度の価格前提を置くことができました。

しかし今後は、見積取得時点と発注時点、さらに施工時点で条件が変わる可能性を前提にしておく必要があります。

この変化は、ゼネコンだけでなく、設計者、発注者、PM、CM、施設管理者にも関係します。

「その仕様で本当に入るのか」

「その価格はいつまで有効なのか」

「代替材に変えた場合、性能・意匠・法規・保証に問題はないのか」

ここまで確認することが、これまで以上に重要になります。

この章のポイント

  • 中東リスクが長引くと、建築コストは鋼材や燃料だけでなく、副資材・設備部材・物流費・エネルギー費からじわじわ上がる。
  • 原油価格は一方向に上がるというより、和平期待や物流リスクに応じて大きく振れやすい状態にある。
  • 建築実務では、価格水準だけでなく、見積有効期限、納期確度、代替材の可否まで管理する必要がある。

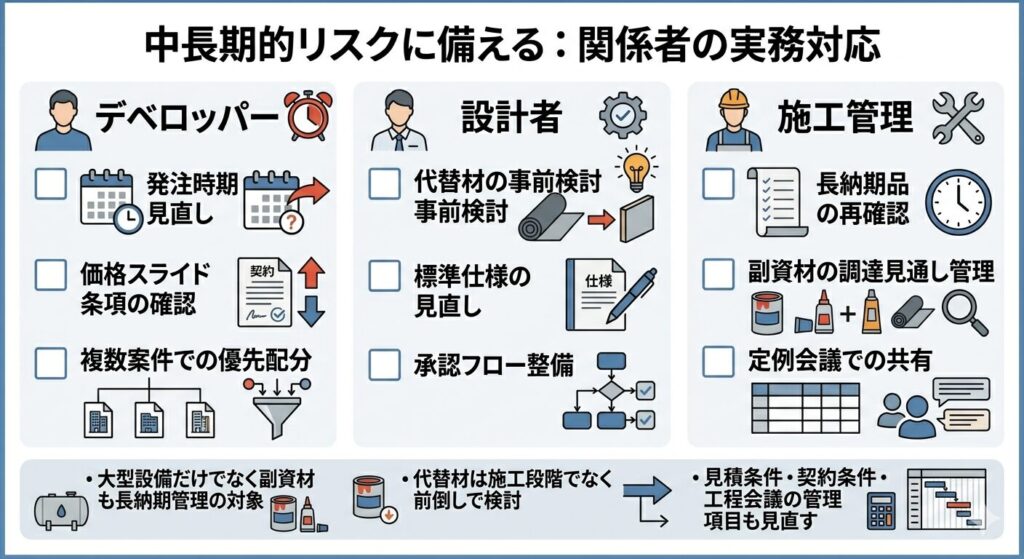

中長期的リスクに備える:関係者の実務対応

この局面で最初にやるべきことは、長納期品リストを見直すことです。

従来は、エレベーター、空調機、受変電設備、鉄骨などの大型品に目が向きがちでした。

もちろん、それらが重要であることは変わりません。

ですが、いまはそれだけでは不十分です。

接着剤、塗料、防水材、シーリング材、樹脂配管、仕上げ関連部材、住宅設備の周辺部材のような“中小物”も、工程上の重要管理対象に入れる必要があります。

TOTOの件が示すのは、主役級の設備であっても、実際に納期を揺らすのは周辺部材だということです。

一部の部品や副資材が安定確保できなければ、最終製品全体の受注や出荷が不安定になります。

つまり、長納期品管理は「大きいものを見る」だけでなく、最後に工事を閉じるために必要な小さな部材まで見る段階に入っています。

2026年5月末時点では、さらに一歩進めて、長納期品リストに調達ルート、代替可能性、見積有効期限も入れておきたいところです。

同じ材料でも、国内在庫品なのか、輸入材なのか、特定メーカー依存なのか、代替品に切り替えられるのかでリスクは変わります。

ホルムズ海峡では、一部船舶の通航など改善の兆しもあります。

ただし、物流が通常運転に戻ったとはまだ言えません。

つまり、建築実務では「通れるかどうか」だけでなく、どのルートで、どの価格で、どの程度の確度で届くのかまで見ておく必要があります。

次に必要なのは、代替材の検討を後回しにしないことです。

同等性能品への切替余地、色柄や仕様の幅、承認フロー、設計意図への影響を、施工段階に入ってからではなく、できれば設計後半から整理しておくべきです。

中東情勢のような外部ショックが起きると、資材不足は突然「ゼロ」になるのではなく、まず次のような形で現れます。

  • 納期未定
  • 一部仕様のみ供給可
  • 受注数量の制限
  • 価格改定予定
  • 見積有効期限の短縮

この段階で手を打てる体制があるかどうかで、現場対応力に差がつきます。

特に、塗料、シーリング材、防水材、接着剤、住宅設備部材などは、工事費全体の中では目立たなくても、最後に工程を止めることがあります。

そのため、施工段階で慌てて代替材を探すのではなく、設計後半から“逃げ道”を作っておくことが重要です。

デベロッパー視点でいえば、見積条件・発注条件の作り方も変わります。

価格スライド条項や見積有効期限だけでなく、納期変更時の扱い、代替提案時の承認ルール、発注優先順位まで含めて、契約や発注条件の中で整理しておいたほうが安全です。

とくに複数案件を同時に抱える企業では、個別案件最適だけではなく、会社全体でどの案件に何を優先配分するかという視点も必要になります。

たとえば、竣工引渡しが近い案件、テナント開業日が決まっている案件、住宅販売スケジュールが動かせない案件では、同じ資材でも優先順位が変わります。

今回のような局面では、調達判断は単なる購買業務ではなく、事業収支と工程を守るための経営判断に近づいていきます。

施工管理の実務では、定例会議の議題も少し変わります。

工程会議で確認すべきは、「鉄骨はいつ入るか」「設備機器はいつ入るか」だけではありません。

仕上げ材や副資材も含めて、次の項目を継続的に見ていく必要があります。

  • 調達見通し
  • 未定品の有無
  • 代替材候補
  • 価格改定予定
  • 見積有効期限
  • 受注制限・数量制限の有無
  • 国内在庫か輸入材か
  • どこで目詰まりしているか

今回のような情勢では、問題は現場に入る頃にはすでに始まっています。

重要なのは、発注後に慌てることではなく、発注の前に兆候をつかむことです。

建築実務でいま必要なのは、「資材があるか、ないか」だけを見ることではありません。

どのルートで、どの価格で、いつ入るのか。

そして、入らない場合にどの仕様へ逃げられるのか。

ここまで見ておくことが、工程リスクを抑えるための現実的な対応になります。

この章のポイント

  • 長納期品管理の対象を、大型設備だけでなく、塗料・シーリング材・防水材・接着剤・住宅設備部材などの副資材まで広げる。
  • 代替材の承認ルートは施工段階ではなく、設計後半から前倒しで準備しておく。
  • 見積条件、発注条件、工程会議では、納期・価格・代替可否・調達ルート・数量制限まで確認する。

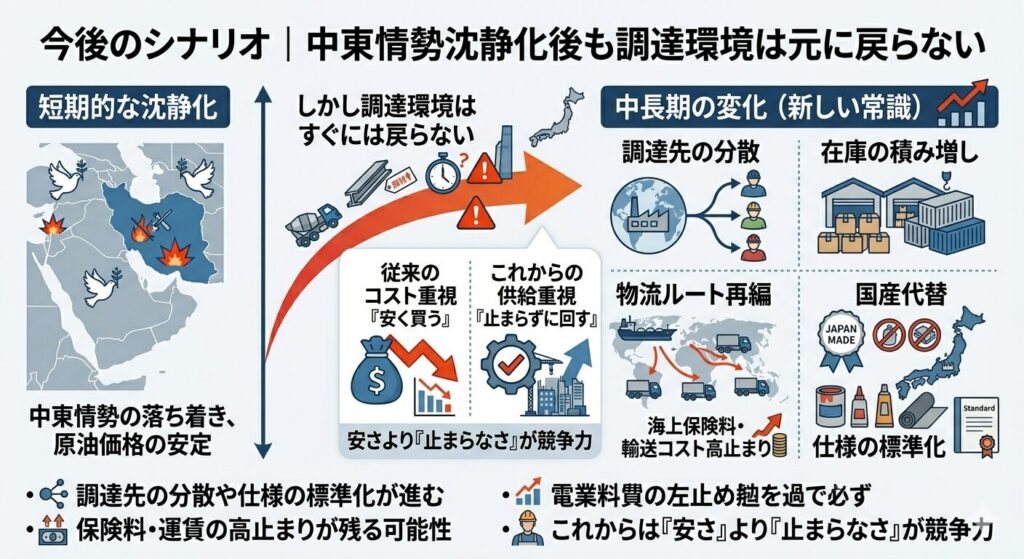

今後のシナリオ|全面停止ではないが、“高コストで不安定な調達”が続く可能性

今後の見通しとしては、極端な全面停止シナリオを前提にする必要はまだありません。

少なくとも政府は、日本全体として燃料油・石油製品の必要量は確保できているという立場を維持しています。問題は全体量の不足ではなく、一部で生じている「供給の偏り」や「流通の目詰まり」を一つひとつ解消していくことです。

主要建設資材についても、現時点で全面的に崩れているわけではありません。

国土交通省が5月25日に公表した令和8年5月の主要建設資材需給・価格動向調査では、7資材13品目すべてで需給は「均衡」、在庫は「普通」とされています。

一方で、価格動向では、アスファルト合材、異形棒鋼、H形鋼、木材のうち型枠用合板、石油が「やや上昇」となっており、需給は保たれているものの、価格面ではじわりと上向きの圧力が残っています。

ただし、安心し切るには早いでしょう。

なぜなら、2026年5月末時点で見ると、原油価格や一部船舶の通航には落ち着きの兆しがある一方で、ホルムズ海峡の物流リスクはまだ残っているからです。

4月末には、北海ブレント原油が1バレル118ドル台まで上昇する局面がありました。

その後、米国とイランの合意期待を背景に原油価格は下落し、5月末にはいったん落ち着きも見られました。

しかし、これを「正常化」と見るのは早いです。

同時点でも、物流が通常運転に戻ったわけではありません。さらに、エネルギーフローの回復には時間がかかるとの見方も出ています。

また、ホルムズ海峡周辺では、商船攻撃、通航条件、保険、船社判断、航行調整の不確実性が残っています。

商船にとっては、単に「航路が開いているか」だけでなく、どの条件で通れるのか、保険が付くのか、船社が運航を引き受けるのかが重要になります。

建築資材の調達でも、これはそのまま納期回答や見積条件に跳ね返ります。

したがって、現実的な見方は次のようになるでしょう。

主要建設資材は、全面不足ではない。

ただし、石油化学由来の副資材や設備部材は、個別に詰まる可能性がある。

原油価格は一時的に落ち着いても、物流費・保険料・運賃・見積条件は不安定になりやすい。

そして、国内工事でも、武蔵野公会堂改修等工事のように、資材価格高騰や調達不確実性を理由に入札判断へ影響が出る事例が出ている。

この局面で重要なのは、危機を過大に煽ることではありません。

「どこが先に詰まるか」を冷静に見極めることです。のではなく、設計後半から“逃げ道”を作っておくことが重要です。

デベロッパー視点でいえば、見積条件・発注条件の作り方も変わります。

価格スライド条項や見積有効期限だけでなく、納期変更時の扱い、代替提案時の承認ルール、発注優先順位まで含めて、契約や発注条件の中で整理しておいたほうが安全です。

とくに複数案件を同時に抱える企業では、個別案件最適だけではなく、会社全体でどの案件に何を優先配分するかという視点も必要になります。

たとえば、竣工引渡しが近い案件、テナント開業日が決まっている案件、住宅販売スケジュールが動かせない案件では、同じ資材でも優先順位が変わります。

今回のような局面では、調達判断は単なる購買業務ではなく、事業収支と工程を守るための経営判断に近づいていきます。

施工管理の実務では、定例会議の議題も少し変わります。

工程会議で確認すべきは、「鉄骨はいつ入るか」「設備機器はいつ入るか」だけではありません。

仕上げ材や副資材も含めて、次の項目を継続的に見ていく必要があります。

  • 調達見通し
  • 未定品の有無
  • 代替材候補
  • 価格改定予定
  • 見積有効期限
  • 受注制限・数量制限の有無
  • 国内在庫か輸入材か
  • どこで目詰まりしているか

今回のような情勢では、問題は現場に入る頃にはすでに始まっています。

重要なのは、発注後に慌てることではなく、発注の前に兆候をつかむことです。

建築実務でいま必要なのは、「資材があるか、ないか」だけを見ることではありません。

どのルートで、どの価格で、いつ入るのか。

そして、入らない場合にどの仕様へ逃げられるのか。

ここまで見ておくことが、工程リスクを抑えるための現実的な対応になります。

あわせて読みたい
設計者から発注者へ転職するには?デベロッパー勤務10年の実体験で解説 設計事務所やゼネコン、施工管理の仕事を続けていると、ふとこんなことを考える人は少なくないと思います。 この働き方を、10年後も続けられるだろうか。 建築の仕事は...

この章のポイント

  • 主要建設資材は、2026年5月時点で全面不足にはなっていない。
  • ただし、型枠用合板・鋼材・アスファルト合材・石油など、一部資材には価格上昇圧力が残っている。
  • 今後のリスクは、全面停止よりも、高コストで不安定な調達が続くこと。
  • 国内工事でも、調達不確実性が入札・発注判断に影響する事例が出始めている。
建築技術者のキャリア戦略

資材高騰・納期不安の時代、
“工程・調達・コストを読める人材”の価値は上がる

中東情勢やサプライチェーンの乱れによって、建築実務では「図面が読める」「現場を回せる」だけでなく、 調達リスクや代替案まで見通せる力が求められています。今の経験をより評価してくれる職場があるか、 一度プロに相談してみるのも有効です。

  • 施工管理・設計・発注者側など、建築系のキャリアを整理したい方に
  • 今の年収・働き方・スキル評価が妥当か確認したい方に
  • すぐ転職しなくても、今後の選択肢を知るきっかけになります
建築転職 建築系のキャリア相談をしてみる

※転職を急ぐ必要はありません。まずは市場価値や選択肢を確認するだけでも、今後の判断材料になります。

キャリアアップを本気で考える人へ
ハイクラス転職なら JAC
管理職・エグゼクティブ・専門職の求人をチェック
今すぐ見る

まとめ|建築業界で本当に怖いのは、“全部足りない”ことではなく“最後の一つが読めない”こと

2026年5月末時点で見ると、中東情勢の建築業界への影響は、

「主要資材が全面的に崩れる局面」ではまだありません。

国土交通省が5月25日に公表した令和8年5月の主要建設資材需給・価格動向調査でも、主要建設資材7資材13品目すべてで需給は「均衡」、在庫は「普通」とされています。

一方で、価格動向を見ると、アスファルト合材、異形棒鋼、H形鋼、木材のうち型枠用合板、石油は「やや上昇」となっており、需給は保たれているものの、価格面ではじわりと上向きの圧力が残っています。

また、原油価格については、4月末の急騰局面からはいったん落ち着きも見られます。

ただし、それをもって「もう安心」と見るのは早いです。

ホルムズ海峡周辺では、商船攻撃、航行管理、保険、船社判断、港湾処理のリスクが残っています。

つまり、原油価格や一部船舶の通航に落ち着きが見えても、物流、保険、船社判断、航行調整、港湾処理のリスクはまだ残っています。

一方で、石油化学由来の副資材、住宅設備まわり、潤滑油、物流費、そして商流途中の保守的な出荷行動は、現場にじわじわ効いています。

TOTOのシステムバス・ユニットバスが一時的な受注停止から段階的再開へ向かった事例は、まさにその象徴です。

見るべきなのは、「受注が止まったか、再開したか」だけではありません。

一部部材の詰まりが、最終製品全体の納期を揺らす。

これが今回の実務上の本質です。

そして、武蔵野公会堂改修等工事の入札中止は、こうしたリスクが国内の発注判断にも影響し始めていることを示しています。

中東情勢は、もはや単なる海外ニュースではありません。

資材価格、調達不確実性、入札時期、改修計画、事業費、工期判断にまで関係する実務リスクです。

そのため、当面は「値上がり」以上に、納期の読みにくさ、見積条件の変化、調達ルートの不確実性に注意したほうがよいでしょう。

建築実務では、主要資材だけでなく、

副資材、設備部材、物流ルート、代替仕様、先行発注の要否、見積有効期限まで含めて、

少し視野を広げて管理できるかが差になります。

いまの局面は、危機を大げさに語るより、

どこが先に詰まるかを静かに見抜く力が問われる局面です。

建築や不動産の仕事は、平時よりむしろ、こういう不確実な局面で実力差が出ます。

工程、調達、仕様、コスト、物流の関係を立体的に見られる人は、確実に価値が上がっていくはずです。

よかったらシェアしてね!
  • URLをコピーしました!
  • URLをコピーしました!

コメント

コメントする

CAPTCHA


目次
