猛暑は、もはや「現場の根性」で乗り切る問題ではありません。
建設現場では、休憩時間を増やす、作業を一時中断する、作業時間帯をずらす、といった対応が必要になります。
これは安全上当然の対応です。
一方で、その結果として、1日の実作業時間は短くなり、作業効率、工期、コスト、契約変更に影響が出ます。
これからの建設実務では、夏季施工を前提に、工程、費用、契約条件、品質管理を考える必要があります。
日建連の会員企業アンケートでは、土木工事1120現場のうち65%が「猛暑による作業効率の低下があった」と回答しています。
効率低下の程度は10〜20%が最多で、影響工種として鉄筋、型枠、のり面、土工などが挙げられています。
さらに、夏季休工や早朝・夜間施工についても、約4割の現場が導入に前向きとされています。(建設通信新聞Digital)
この記事では、猛暑を単なる熱中症対策ではなく、工程・歩掛り・品質・契約・発注者判断に関わる実務リスクとして整理します。

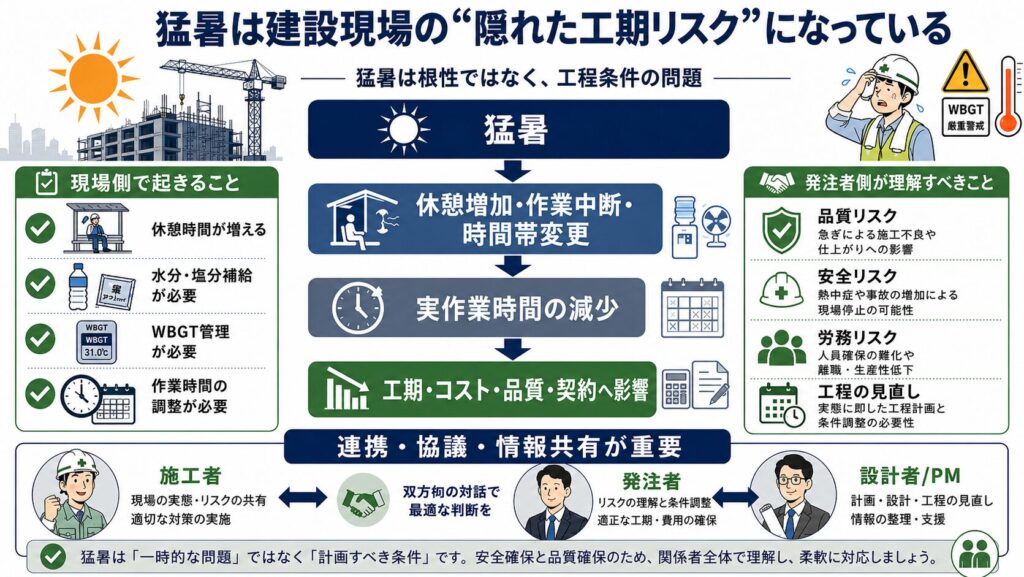

結論|猛暑は建設現場の“隠れた工期リスク”になっている

猛暑による作業効率低下は、現場の努力不足ではありません。
猛暑による建設現場の作業効率低下は、感覚的な問題ではなく、すでに調査結果としても表れています。
日建連のアンケートでは、猛暑により作業効率が低下した現場が65%に上り、低下幅は10〜20%程度とする回答が多いとされています。
つまり、通常期に100進む作業が、猛暑期には80〜90程度に落ちる現場が少なくないということです。
通常10日で見込んでいた作業であれば、単純計算では11〜13日程度に伸びる可能性があります。
さらに、休憩増加、作業中断、早朝・夜間施工への切り替え、品質管理上の待ち時間が重なると、影響はさらに大きくなります。
ただし、この数字は全工種に一律で当てはまるものではありません。
屋内作業か屋外作業か、日陰の有無、WBGT、作業負荷、仮設休憩所の整備状況、作業時間帯によって大きく変わります。
だからこそ、猛暑期の工程では「何%落ちるか」を機械的に決めるよりも、影響を受けやすい工種を特定し、夏季補正工程として見込むことが重要です。
国土交通省も、建設工事における猛暑対策として、発注段階での猛暑日を考慮した工期設定、熱中症対策に係る経費の充実、施工時期・時間・方法を柔軟に選択できる支援を進めています。
2025年12月には「建設工事における猛暑対策サポートパッケージ」も策定されています。(国土交通省)
つまり、猛暑は「現場で頑張って吸収するもの」ではなく、発注段階、工程承認段階、積算段階、変更協議段階で扱うべき条件になっています。

この章のまとめ
- 猛暑による効率低下は、現場の管理不足ではない
- 休憩・中断・時間帯変更は、安全確保のために必要
- 発注者も、猛暑を工期・費用・契約リスクとして扱う必要がある

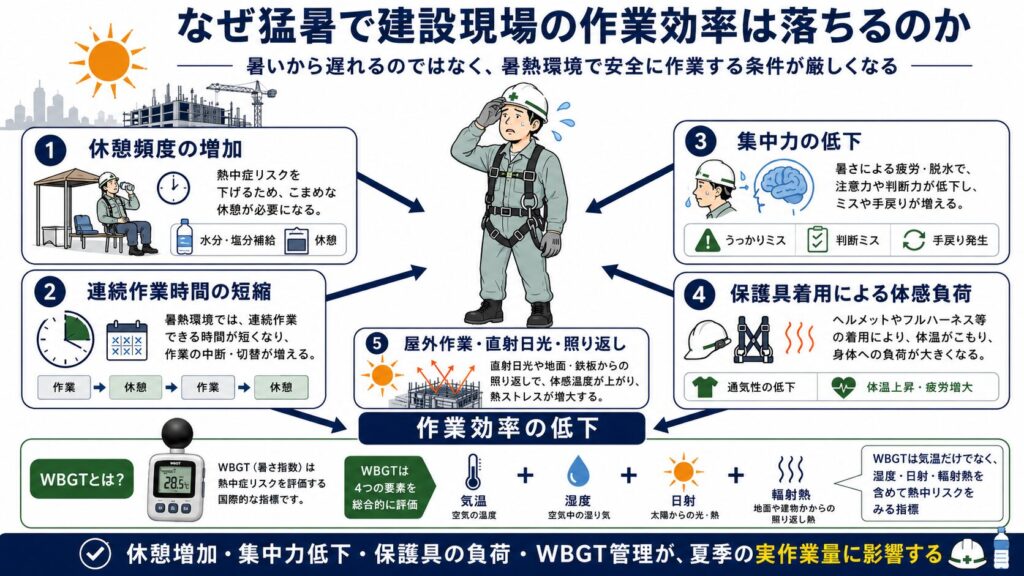

なぜ猛暑で建設現場の作業効率は落ちるのか

猛暑で作業効率が落ちる理由は、「暑くて大変だから」だけではありません。
主な要因は、休憩頻度の増加、連続作業時間の短縮、集中力の低下、保護具着用による体感負荷、直射日光や照り返しによる身体負荷です。
建設現場では、ヘルメット、安全帯、長袖作業着、安全靴を着用します。
作業内容によっては、防じんマスク、保護メガネ、手袋、フルハーネスも必要です。これらは安全上必要ですが、暑熱環境では体に熱がこもりやすくなります。
特に、鉄筋上の作業、型枠の組立、屋上防水、外装足場上の作業、のり面作業、土工事は、逃げ場が少なく、体感負荷が大きくなります。
屋上や外構では、直射日光に加えて床面・防水層・アスファルト・鉄筋からの照り返しも受けます。
ここで重要になるのがWBGT、いわゆる暑さ指数です。WBGTは気温だけではなく、湿度、日射、輻射熱を含めて熱中症リスクを評価する指標です。
環境省の暑さ指数情報では、WBGTが25以上28未満で「積極的に休息」、28以上31未満で「激しい運動は中止」、31以上で「運動は原則中止」とされています。
建設現場でも、気温だけでなくWBGTを見て作業判断をすることが重要です。(気温指数情報)
厚生労働省も、職場の熱中症対策として、WBGTの把握、その値に応じた熱中症予防対策、労働衛生教育、持病のある作業者への配慮を重点事項に挙げています。(厚生労働省)
この章のまとめ
- 猛暑時は、休憩増加と連続作業時間の短縮で出来高が落ちる
- 建設現場は保護具着用により体感負荷が大きい
- 気温だけでなく、WBGTで暑熱リスクを見る必要がある

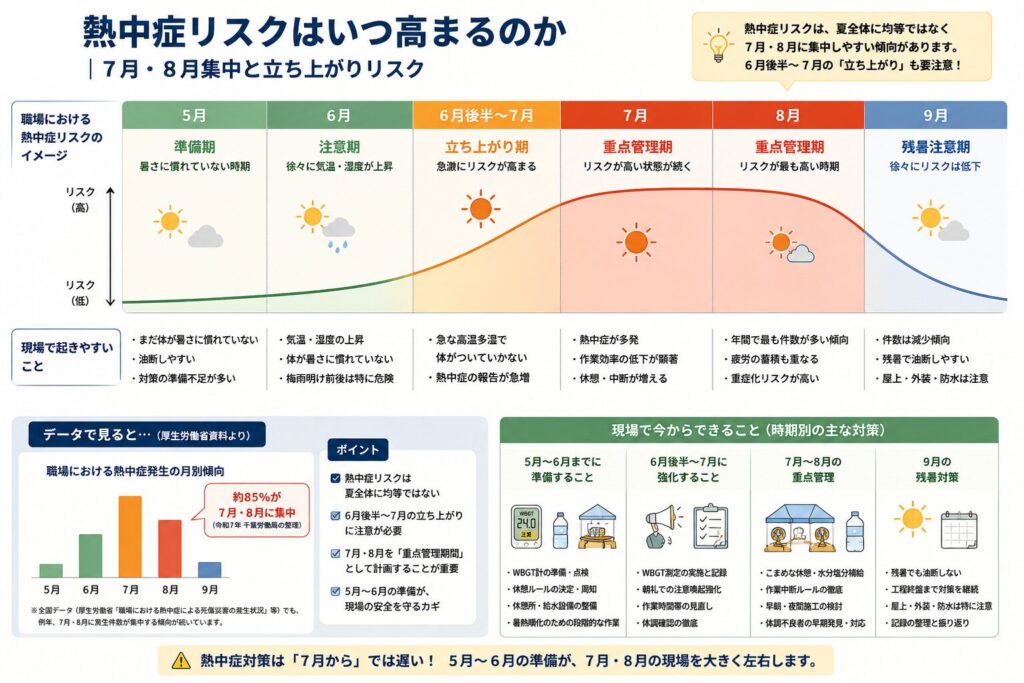

熱中症リスクはいつ高まるのか|7月・8月集中と立ち上がりリスク

現場感覚として、「熱中症の報告はある時期に固まっている」と感じる人は多いと思います。この感覚は、実務上かなり重要です。
厚生労働省の令和6年確定値では、職場における熱中症による死傷者数は1257人で、全体の約4割が建設業と製造業で発生しています。死亡者31人のうち、建設業は10人で最多の業種となっています。(厚生労働省)
また、令和7年の速報値では、全国で15人が亡くなり、1681人が4日以上仕事を休んでいます。
千葉労働局の整理では、令和7年の月別発生状況について、約85%が重点取組期間である7月・8月に発生したとされています。
これは千葉県内の整理を含むページですが、現場実務として「7月・8月を重点管理期間として扱う」発想を持つうえで参考になります。(都道府県労働局所在地一覧)
ただし、「7月と8月だけ注意すればよい」という意味ではありません。
実務上怖いのは、6月後半から7月にかけての立ち上がりです。梅雨明け前後は湿度が高く、体が暑さに慣れていない一方で、工程上は外部作業や躯体工事が通常どおり進んでいることがあります。
つまり、熱中症対策は7月に入ってから始めるのでは遅い可能性があります。
5月〜6月の段階で、WBGT計の準備、休憩ルール、給水・塩分補給、冷房休憩所、緊急時対応、職長への周知まで終えておく必要があります。
| 時期 | 現場で起きやすいこと | 実務上の注意点 |
|---|---|---|
| 5月〜6月 | 暑さに体が慣れていない | 暑熱順化、WBGT計、休憩ルールの準備 |
| 6月後半〜7月 | 高温多湿で急にリスクが上がる | 梅雨明け前後の立ち上がりに注意 |
| 7月〜8月 | 熱中症報告が集中しやすい | 重点管理期間として工程・休憩・時間帯を調整 |
| 9月 | 件数は減っても残暑リスクあり | 屋上・外装・防水・舗装系は継続管理 |
この章のまとめ
- 熱中症リスクは夏全体に均等ではなく、7月・8月に集中しやすい
- 6月後半〜7月の立ち上がりも見落としやすい
- 工程表上も、7月・8月を重点管理期間として扱うべき

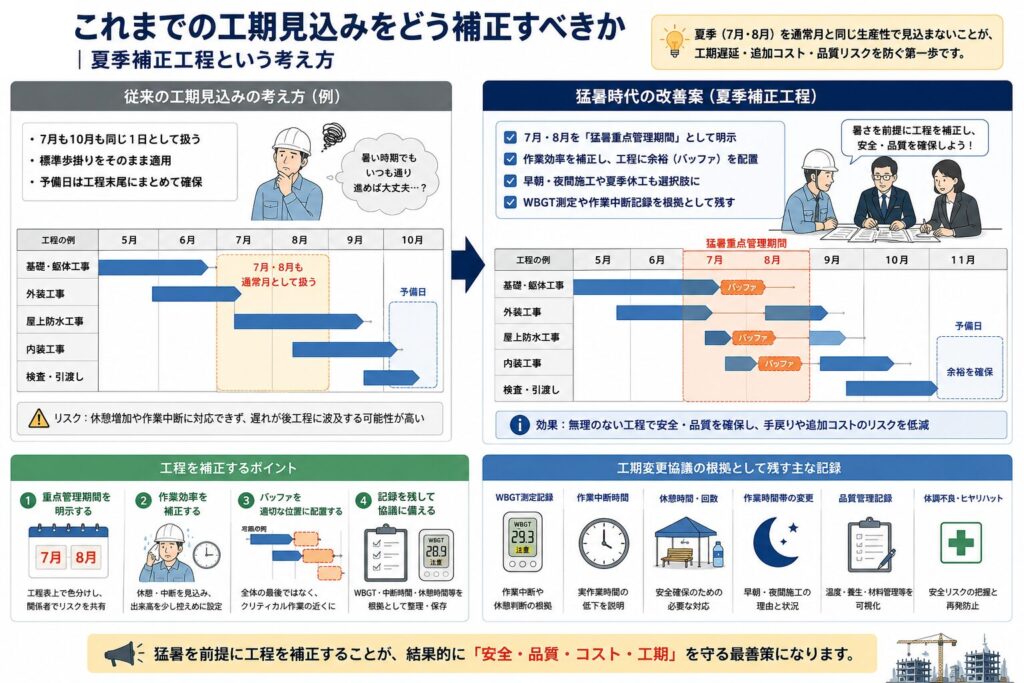

これまでの工期見込みをどう補正すべきか|夏季補正工程という考え方

ここが、これからの実務で最も重要なポイントです。
従来の工程表では、7月の1日も10月の1日も、同じ1作業日として扱われがちです。
しかし実際には、7月・8月の屋外作業は、通常期と同じ生産性では見込めない場面があります。
そこで必要になるのが、夏季補正工程という考え方です。
まず、工程表上で7月・8月を「猛暑重点管理期間」として明示します。
そのうえで、鉄筋、型枠、土工、のり面、コンクリート打込み、外装、屋上防水など、暑熱影響を受けやすい工種が集中していないかを確認します。
次に、夏季の作業効率を通常期と同じに見込まないことです。
一律に「何%落とす」と決めるのは難しいですが、日建連アンケートでは効率低下10〜20%が最多で、20%以上の低下を回答した現場も一定数あります。
少なくとも、屋外作業や躯体工事では、休憩増加、作業中断、時間帯変更を考慮した工程余裕を持つべきです。(建設通信新聞Digital)
| 作業効率低下の目安 | 通常10日作業の換算イメージ | 実務上の意味 |
|---|---|---|
| 10%低下 | 約11日 | 休憩増加や小さな中断で発生しやすい |
| 20%低下 | 約13日 | 工程表上の余裕がないと遅れが顕在化しやすい |
| 30%低下 | 約14〜15日 | 高負荷作業・直射日光・照り返しが重なる現場では注意 |
| 低下幅不明 | 現場条件で変動 | WBGT記録、作業中断記録、出来高実績で確認する |
さらに、工程の最後にまとめて予備日を置くのではなく、猛暑の影響を受けるクリティカル作業の近くに夏季バッファを配置します。
例えば、配筋検査前、コンクリート打込み前後、屋上防水の施工期間、外装工事の足場上作業などです。
| 項目 | 従来の工期見込み | 猛暑時代の改善案 |
|---|---|---|
| 夏季の扱い | 通常月と同じ作業日 | 7月・8月を重点管理期間にする |
| 作業効率 | 標準歩掛りをそのまま使う | 屋外作業は休憩・中断を見込む |
| 予備日 | 工程末尾にまとめて置く | クリティカル作業の近くに置く |
| 施工時間帯 | 昼間作業前提 | 早朝・夜間施工も選択肢にする |
| 安全対策 | 現場対応で吸収 | 工程条件・仮設条件として扱う |
| 発注者協議 | 遅れてから相談 | 契約時・工程承認時から共有 |
| 記録管理 | 日報中心 | WBGT、休憩、中断、品質記録を残す |
国土交通省は、公共建築工事の工期設定の基本的考え方を改定し、資機材・労務の需給環境の変化や天災等により作業不能日が増加した場合などに、適切な設計変更等を実施することを追加しています。
猛暑も、こうした工期変更協議の文脈で捉えるべきテーマです。(国土交通省)
この章のまとめ
- 7月・8月を通常期と同じ生産性で見込まない
- 夏季バッファは工程末尾ではなく、クリティカル作業の近くに置く
- WBGTや中断記録を、工期変更協議の根拠として残す

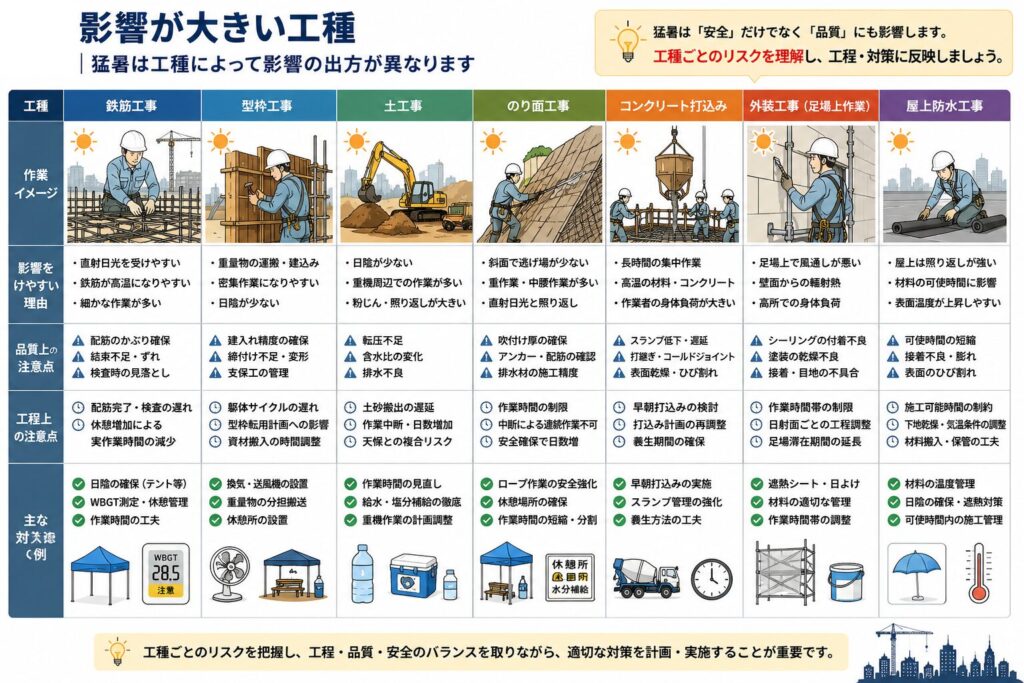

影響が大きい工種|鉄筋・型枠・土工・のり面・コンクリート

猛暑の影響は、工種ごとに異なります。特に影響が大きいのは、屋外で身体負荷が高く、工程上も止めにくい作業です。
鉄筋工事では、直射日光を受けた鉄筋が熱くなり、結束やスペーサー確認など細かな作業の集中力が落ちやすくなります。
型枠工事では、重量物の運搬、建込み、締付け、狭い場所での密集作業が多く、休憩を入れないと危険です。
土工事やのり面工事は、日陰が少なく、逃げ場も限られます。
重機周辺での合図、接触防止、足元確認など、暑さで集中力が落ちると事故につながりやすい作業です。
コンクリート打込みでは、作業者の安全だけでなく、材料品質にも注意が必要です。
暑中コンクリートでは、運搬時間、打込み時間、スランプ変化、コールドジョイント、養生、表面乾燥を確認する必要があります。
外装や屋上防水では、足場上・屋上面の照り返しに加え、防水材、シーリング材、塗装材の可使時間や施工可能温度にも注意が必要です。
| 工種 | 影響を受けやすい理由 | 品質上の注意点 | 工程上の注意点 | 発注者が確認すべきこと |
|---|---|---|---|---|
| 鉄筋工事 | 直射日光、鉄筋の熱、細かな作業 | 配筋確認、結束、かぶり | 配筋完了・検査の遅れ | 検査日程に余裕があるか |
| 型枠工事 | 重量物、建込み、密集作業 | 建入れ、締付け、支保工 | 躯体サイクルの遅れ | サイクルが過密でないか |
| 土工事 | 日陰が少なく重機作業が多い | 床付け、転圧、排水 | 搬出入計画のずれ | 車両・残土計画への影響 |
| のり面工事 | 逃げ場が少なく斜面作業 | 吹付け、アンカー、排水 | 安全確保で時間短縮 | 無理な日中作業でないか |
| コンクリート打込み | 作業者負荷と材料温度 | 打込み、養生、打継ぎ | 早朝打込み・予備日 | 打込み計画と記録 |
| 外装工事 | 足場上で直射日光を受ける | シーリング、塗装、接着 | 日射面ごとの調整 | 材料条件と施工時間 |
| 屋上防水工事 | 照り返し、表面温度 | 可使時間、接着、膨れ | 日中作業が難しい | 施工時間帯と材料管理 |
この章のまとめ
- 猛暑影響は、鉄筋・型枠・土工・のり面・コンクリートで出やすい
- 安全だけでなく、品質にも影響する
- 発注者は工種別にリスクを確認する必要がある

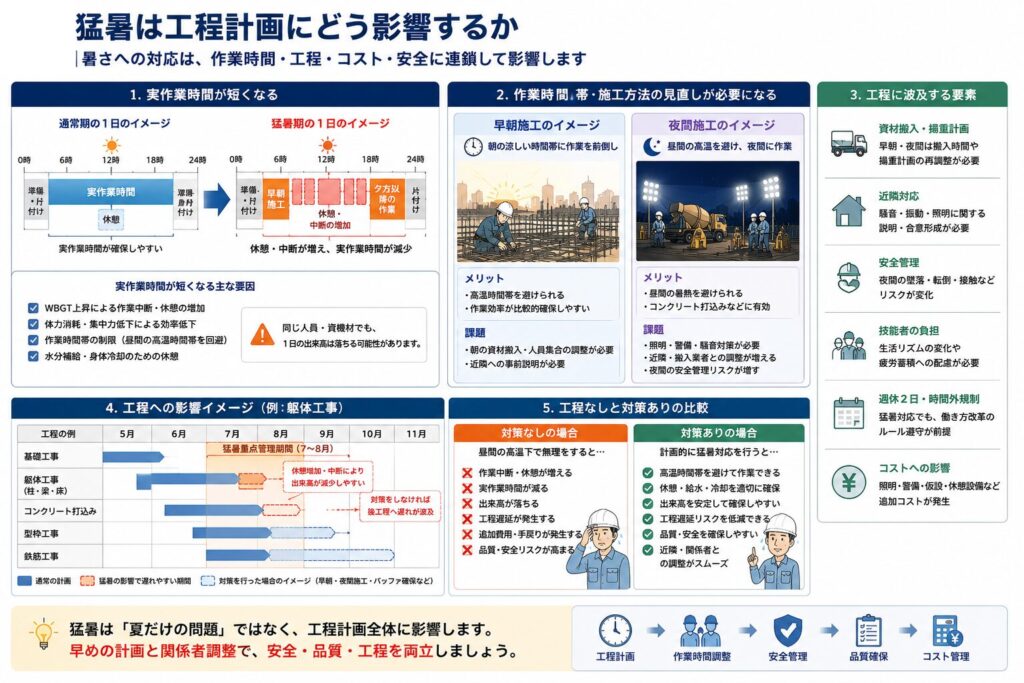

猛暑は工程計画にどう影響するか

猛暑が工程に与える影響は、単純な「数日遅れ」ではありません。作業時間帯、作業順序、近隣対応、技能者手配、品質管理まで連鎖します。
例えば、早朝施工に切り替える場合、朝礼、搬入、近隣説明、作業開始時刻、協力会社の集合時間を変える必要があります。夜間施工では、照明、警備、騒音、墜落・転倒防止、資材搬入業者との調整が必要です。
日建連アンケートでも、早朝・夜間施工の課題として、夜間の安全確保、地域住民の理解、資機材搬入業者との調整が挙げられています。夏季休工についても、工期延伸、再開時の技能者確保、賃金対策が課題です。(建設通信新聞Digital)
さらに、建設業では週休2日や時間外労働規制も前提になります。国土交通省は、令和8年度から、従来の週休2日に加えて、気候、つまり猛暑対策等を踏まえた働き方や、変形労働時間制を適用した柔軟な働き方など、多様な働き方の実現に向けた支援を行うとしています。(国土交通省)
つまり、「暑い分、残業で取り返す」という発想は、これからの建設実務では通用しにくくなります。猛暑、週休2日、時間外労働規制、担い手不足をセットで見た工程計画が必要です。
この章のまとめ
- 猛暑は作業時間帯、近隣対応、技能者手配に影響する
- 早朝・夜間施工は有効だが、別の施工計画が必要
- 週休2日・時間外労働規制と同時に考える必要がある
チェックリスト|夏季施工で確認すべき項目
夏季施工では、「熱中症対策をしていますか?」だけでは不十分です。
工程、安全、仮設、品質、近隣対応、費用、契約変更、記録管理をセットで確認する必要があります。
工程
- 7月・8月を猛暑重点管理期間として工程表に明示しているか
- 躯体、屋上、外装、土工、防水のピークが真夏に集中していないか
- クリティカル作業の近くに夏季バッファを入れているか
- 週休2日や時間外労働規制と矛盾していないか
安全
- WBGTの測定方法と判断基準があるか
- 体調不良者の報告ルートが周知されているか
- 作業中断、身体冷却、搬送判断の手順があるか
- 職長・協力会社までルールが共有されているか
仮設
- 冷房付き休憩所、日よけ、給水、製氷、送風機、ミストを計画しているか
- 休憩所までの移動距離が長すぎないか
- 屋上や外構など、逃げ場の少ない作業場所への対策があるか
品質
- 暑中コンクリートの打込み、運搬、養生計画があるか
- 防水材、シーリング材、塗装材の施工可能温度や可使時間を確認しているか
- 温度、天候、作業中断、養生状況を記録しているか
近隣対応・契約変更
- 朝・夜間施工の騒音、照明、車両搬入を説明しているか
- 暑熱対策費、警備費、照明費、近隣対応費を見込んでいるか
- WBGT、作業中断時間、休憩時間を変更協議の根拠として残しているか
現場備品の確認ポイント
空調ウェアを準備する場合は、価格だけでなく、フルハーネスとの干渉、ファン位置、遮熱性、撥水性、作業姿勢との相性も確認しておきたいところです。
たとえばバートル「エアークラフト」AC2094のように、屋外作業や高所作業を想定したモデルは、夏季施工前の備品チェック候補に入れておくとよいでしょう。
バートル「エアークラフト」AC2094セット
7月・8月の現場では、休憩所やWBGT管理だけでなく、作業中に着用できる暑熱対策も重要です。 フルハーネス対応やファン位置に配慮した空調ウェアは、鉄筋・型枠・外装・屋上作業など、暑さの影響を受けやすい現場で備えておきたいアイテムです。
- ベスト・ファン・30Vバッテリーのセット
- 夏季施工前の現場備品チェックに
- 屋外作業・高所作業の暑熱対策候補として確認
まとめ|猛暑対応力は、これからの建築実務者の基本スキルになる

この記事の結論として、猛暑による作業効率低下は、日建連アンケート上では10〜20%程度が中心と見られます。
ただし、これは単なる平均的な目安であり、鉄筋、型枠、土工、のり面、コンクリート打込み、屋上防水、外装工事では、現場条件によってさらに大きくなる可能性があります。
したがって、実務で重要なのは「何%落ちるか」を一律に決めることではなく、7月・8月を猛暑重点管理期間として扱い、通常期より実作業量が落ちる前提で工程、費用、契約変更の余地を見込むことです。
猛暑は、例外的なトラブルではありません。夏季施工を前提に、安全、品質、工程、コスト、契約を考える時代になっています。
特に重要なのは、熱中症リスクが夏全体に均等ではなく、7月・8月に集中しやすいことです。
だからこそ、工程表では7月・8月を猛暑重点管理期間として扱い、クリティカル作業の配置、夏季バッファ、早朝・夜間施工、夏季休工、変更協議の根拠記録まで考える必要があります。
若手施工管理者にとって大切なのは、「暑いので大変です」で終わらせないことです。
どの工種に影響が出るのか、どの作業が止まりやすいのか、どの記録を残すべきか、発注者に何を説明すべきかを整理できることが重要です。
発注者側、PM、設計者にとっても、猛暑対応は施工者任せにできません。
短工期、低コスト、工程優先の判断が、熱中症、品質不良、手戻り、工期延伸、追加費用のリスクにつながる可能性があります。
猛暑対応力は、これからの建築実務者の基本スキルです。安全を守りながら、品質を確保し、工程とコストを説明できる技術者の価値は、今後さらに高まっていくはずです。
