鉄骨建方の計画書を見て、「完成時の構造計算は済んでいる」「仮設支柱の計算書も付いている」と確認しても、それだけでは施工途中の安全性を判断できません。
大切なのは、その時点の荷重を、その時点の接合・支持状態で支えられるかです。計算の前提と、現場の支柱配置や施工順序が違えば、計算結果をそのまま当てはめることはできません。
2023年9月19日に東京駅前八重洲の再開発工事で発生した鉄骨建方中の重大災害について、大林組は2026年9月18日、社員2名が業務上過失致死傷の疑いで書類送検されたと発表しました。
書類送検は有罪の確定ではありません。
本記事では、個別事故の原因や責任を推定せず、公開された行政資料を基に、仮支えの確認方法を整理します。大林組の公式発表
施工計画書を前にしたら、まず「荷重の流れ」「計算と現物の一致」「変更・撤去の条件」の3点から確認していきましょう。

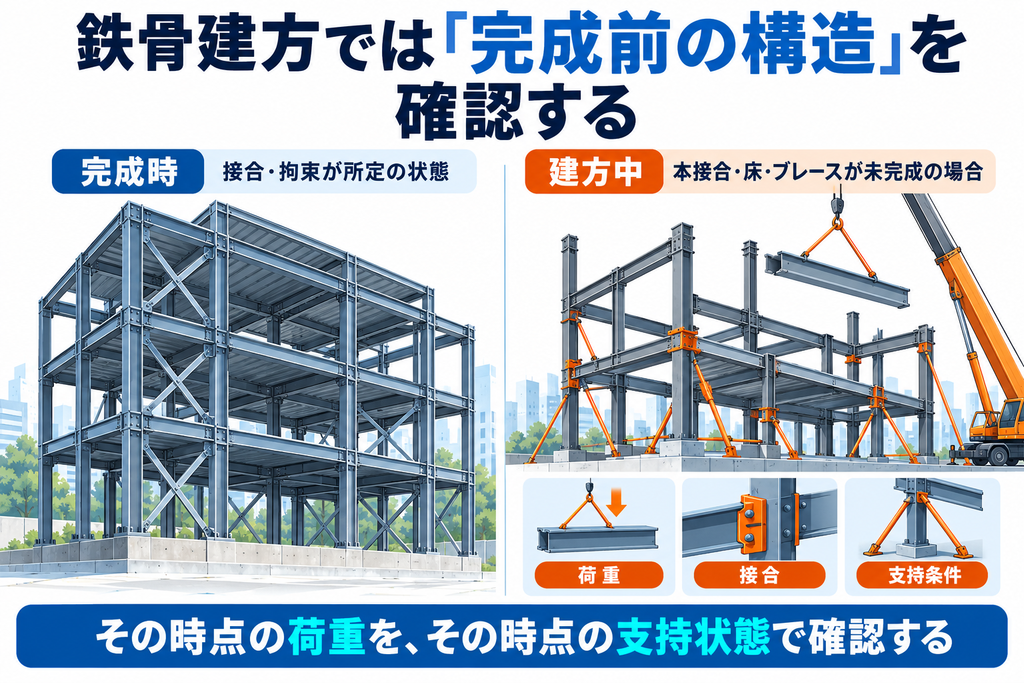

鉄骨建方では「完成前の構造」を確認する

完成時の構造計算だけで判断できない理由
完成した建物では、柱・梁の接合部やブレース、床などが所定の状態になり、力を伝え合っています。一方、建方中は梁の片側しか接続されていなかったり、本締めや溶接が終わっていなかったりします。
設計で期待する拘束が、まだ働かない段階もあります。完成時の構造計算で確認した状態と、いま現場にある状態が同じとは限らないのです。
ここでいう拘束とは、部材が横に動いたり回転したりするのを抑えることです。建方中の梁や支柱を確認するときは、部材の太さに加え、どの位置で、どの方向の動きを止めているかを見ます。
国交省の標準仕様書7.10.5(1)でも、組立順序や建方中の補強を検討し、本接合までの荷重に対して安全な建方とする考え方が示されています。公共建築工事標準仕様書・印刷ページ85〜86
2026年の通達と標準仕様書の位置づけ
厚労省は2026年3月10日、梁等の鉄骨部材等を仮支えする仮設構造物について、崩壊・倒壊防止の留意事項を示しました。対象は、このような仮支えの組立て・解体・変更等です。厚労省通達・留意事項
また、公共建築工事標準仕様書は、設計図書に適用を記載して契約図書として使う資料です。民間工事を含め、どの版・どの特記仕様を採用しているかは案件ごとに確認してください。国交省「公共建築工事標準仕様書について」
以下は、これらの資料を踏まえた実務上の解説です。
チェックリストに丸を付けるだけで個別の仮設設計が完了するものではありませんのでご注意ください。

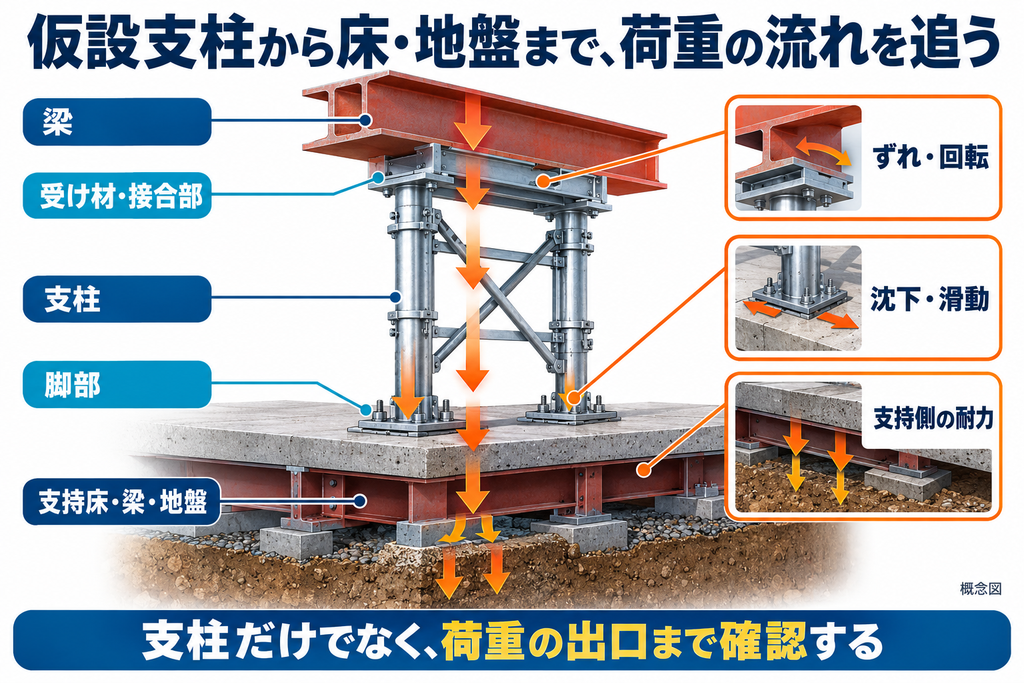

仮設支柱から床・地盤まで、荷重の流れを追う

支柱だけで確認を終えない
まず、梁を支える力が最終的にどこへ流れるかを、組立図の上でたどります。
基本になるのは、梁→受け材・接合部→支柱→脚部→支持する床・梁・地盤という経路です。
支柱が十分に強くても、上部の受け材が回転したり、脚部が滑ったりすれば、予定した支え方は成立しません。受け材とは、梁からの力を受けて支柱へ伝える横架材などのことです。
床上に置く場合は、その床を支える梁や、必要に応じて下階への力の流れまで確認します。「床があるから置ける」という判断では、狭い範囲に大きな力がかかることを見落とします。
確認する際は、支柱の位置だけでなく、受け部の接触範囲、継手、脚部の固定方法も同じ図に示してもらうと、計算の対象から抜けた部分を見つけやすくなります。関連:厚労省留意事項・第3の1(2)イ
支持状態が変わる4つの場面
「梁を載せた状態」だけの計算では、載せる途中や撤去途中を説明できないことがあります。次の表は、施工段階を整理するための編集例です。
| 施工段階 | 状態が変わるポイント | 確認したいこと |
|---|---|---|
| 梁を降ろして載せる | 吊り荷から仮設側へ荷重が移る | 接触順序、受け部のずれ、動的な影響 |
| 仮支え・仮接合で保持する | 完成時の接合や拘束が未成立 | 仮設と鉄骨本体の双方の安定 |
| 本接合を進める | 接合の進捗で支持条件が変わる | 完了範囲、追加荷重、検査状況 |
| 支柱を緩めて撤去する | 荷重が本体や残る支点へ移る | 除荷の順序、途中の反力、移行後の安定 |
玉掛けを外す条件と、仮設支柱を撤去する条件は別に整理します。
前者は吊り支持を失う時点、後者は仮支えを失う時点の確認だからです。

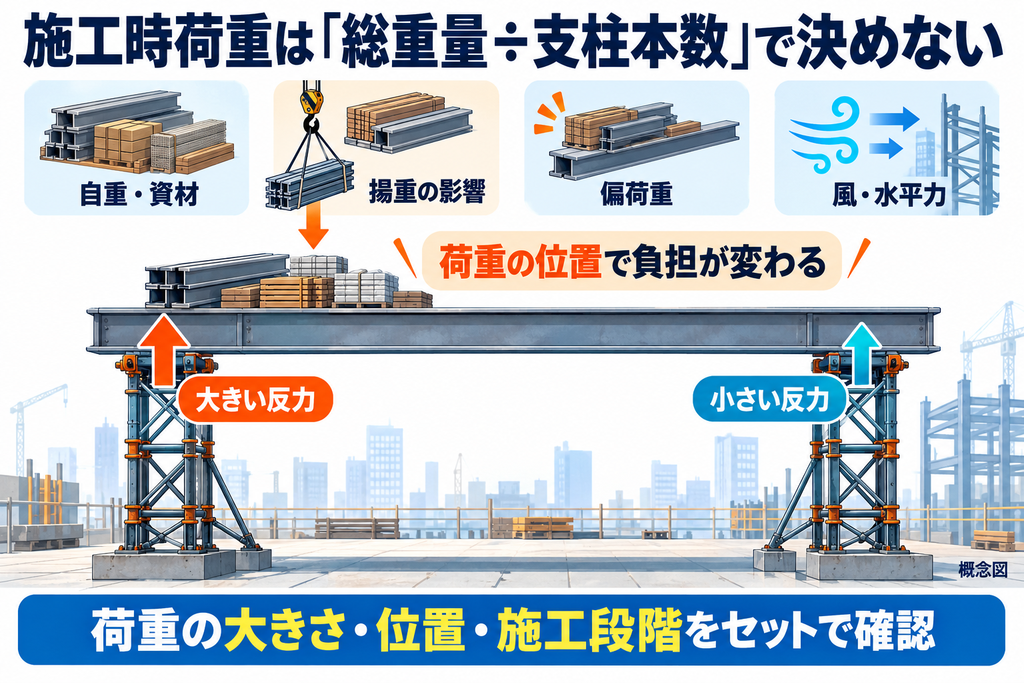

施工時荷重は「総重量÷支柱本数」で決めない

揚重・仮置き・風で変わる荷重条件
施工時荷重を拾う際は、支持対象の鉄骨だけでなく、その段階で一緒に載る部材・機材などを整理します。予定外の資材置場になっていないかも、現場で確かめたい点です。
厚労省の留意事項は、積載荷重、仮設機材の自重、揚重時の動的荷重係数、風荷重、照査水平荷重などを施工段階に応じて設定するよう示しています。係数や荷重の根拠も確認します。第3の1(2)ア
動的な影響とは、動いている部材を受け止めるときなどに生じる影響です。照査水平荷重は、安定性等の検討に用いる水平方向の荷重を指します。計算書に数値だけがある場合は、適用した基準と、想定する作業状態を質問しましょう。
さらに、荷重の「大きさ」と「載る位置」はセットです。同じ総重量でも、片側から順に部材を載せる場合や、重い付属物が一方に寄る場合には、支点の負担が変わります。

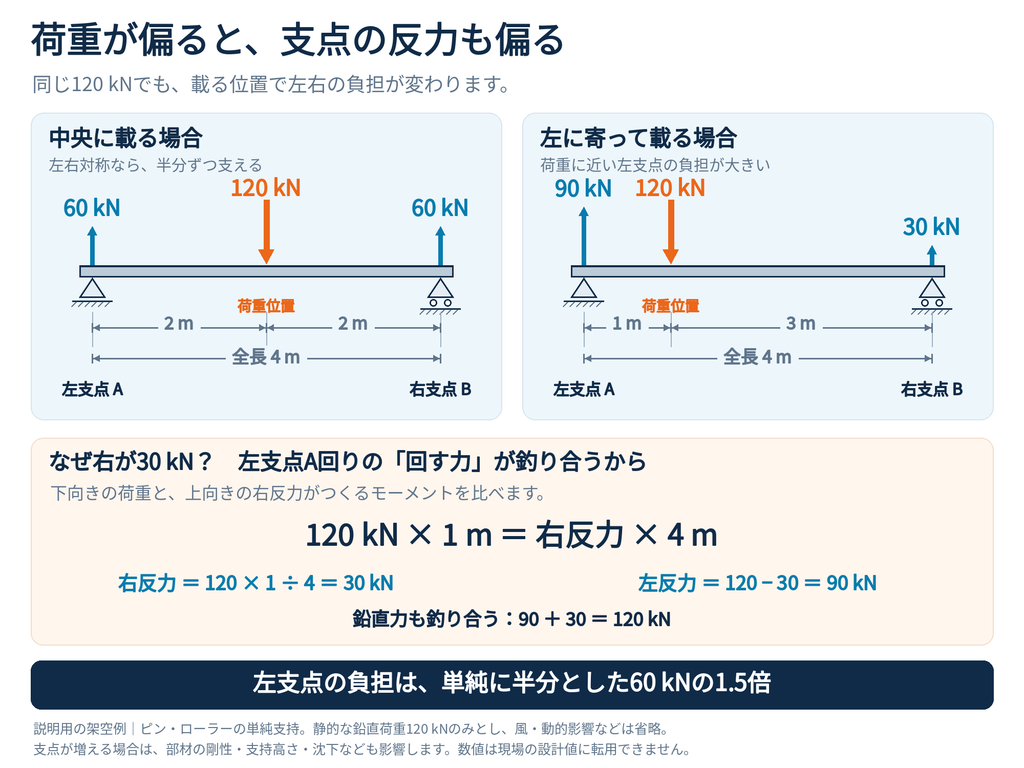

架空例:2本で支えても反力は半分ずつにならない
以下は、力の釣合いを説明する架空例であり、実際の事故の再現ではありません。

水平な部材を左右2点で支持し、支点間隔を4mとします。鉛直荷重の合力120kNが、左支点から1mの位置に作用すると仮定します。支持はピン・ローラーによる単純支持とし、ここでは静的な鉛直力だけを考えます。仮設材の自重、風、動的影響等は含めません。
左支点回りのモーメントの釣合いを取ると、右の反力は「120×1÷4=30kN」。鉛直力の釣合いから、左の反力は「120−30=90kN」です。反力とは、支点が部材を支える力です。
単純に2本で割った60kNと比べ、左側は1.5倍になります。ここで伝えたいのは数値の大きさではなく、等分してよいかどうかを、荷重位置と支持条件から判断する必要があるということです。
実際の多点支持では、梁と支柱の剛性、支持高さの差、沈下、接触の有無によっても負担が変わります。この例の数値を現場の設計荷重や許容値として使うことはできません。

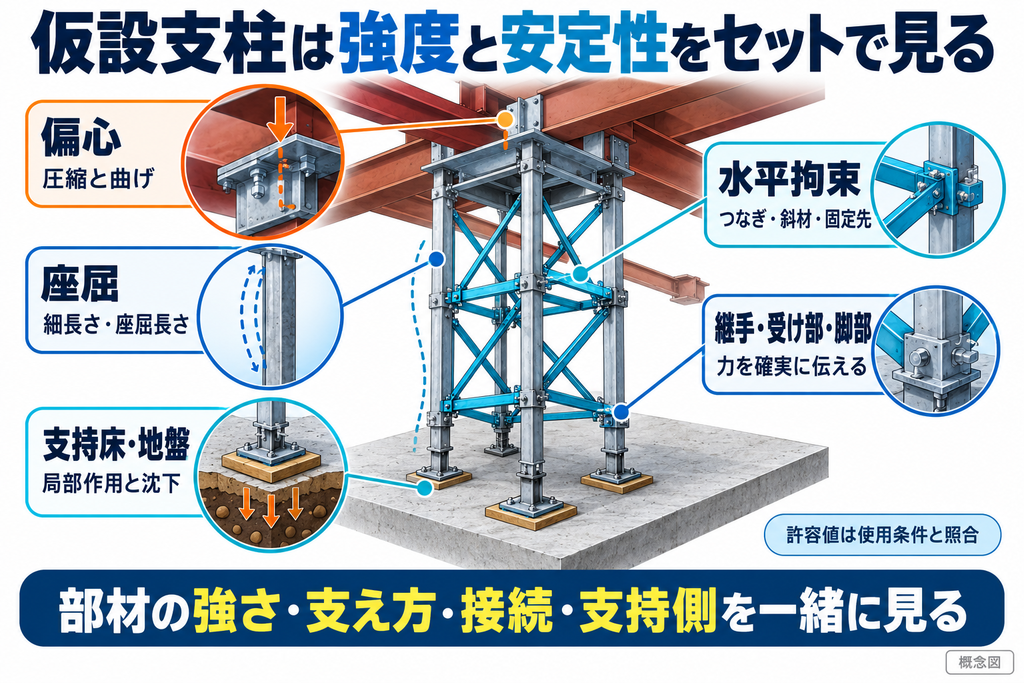

仮設支柱は強度と安定性をセットで見る

座屈・偏心・水平拘束の関係
座屈とは、圧縮される部材が横にたわみ、安定して荷重を支えられなくなる現象です。材料が押し潰される強さだけを確認しても、細長い支柱の安全性は説明できません。
見るべきなのは、断面に加え、横移動や回転の拘束条件を踏まえた座屈長さです。途中につなぎ材があっても、そのつなぎ材や接合部が必要な力を負担できなければ、想定どおりの拘束にはなりません。
また、梁からの力が支柱の中心からずれて伝わる状態を「偏心」といいます。偏心があると、圧縮だけでなく曲げの影響も生じます。図面上は心が合っていても、受け材の載せ方や施工誤差で条件が変わる点に注意します。
水平つなぎは横方向の部材、斜材は斜めに入れて変形を抑える部材です。どちらも「付いているか」に加え、配置・接続・固定先まで見ます。支柱同士をつないだ架台全体が横へ動く可能性もあるためです。関連:厚労省留意事項・第3の1(2)イ

継手・受け部・脚部と支持床を確認する
支柱を継ぎ足した場合は、継手で力を伝えられるかを確認します。「同じ断面の部材を使った」という説明だけでは、継手の性能までは分かりません。
上部では、受け材や梁のずれ・脱落・回転を防ぐ接続になっているか。下部では、沈下や滑動を防げるか。さらに、架台全体の転倒や浮き上がりも、施工段階に応じて検討します。
支持床の確認では、脚部付近の局部的な支圧やせん断、床・梁の曲げなど、その支持方法で問題になる作用を構造担当者と整理します。打設後間もない床なら、その時点の強度や下階の支保工条件も関係します。地盤上なら、支持力だけでなく沈下や不陸も見ます。
敷板や受け梁を追加する場合も、「面積が広がるから大丈夫」と決めず、その部材の曲げ・変形を含めて荷重を分散できるか確認しましょう。
メーカー許容値と安全率を混同しない
機材の許容荷重は、指定された使用条件とセットで読む数値です。型式が同じでも、使用高さ、ジャッキの伸出し、連結・拘束方法などが資料の適用条件から外れていれば、その値をそのまま使えるとは限りません。損傷や経年管理の状態も確認します。
また、厚労省留意事項の第3の1(2)ウには、仮設構造物の構造・材料・設置基数の検討に当たり、破壊強さに対して2.0〜2.5の安全率を確保するなど、十分な安全率とその設定根拠を示す考え方が記載されています。安全率の原文・PDF6ページ目
これは「メーカー許容荷重を一律に2.5で割ればよい」という意味ではありません。材料の強度、部材・架台の破壊強さ、メーカーの許容値は別の概念です。どの破壊・不安定現象に対し、どの値と荷重を比較しているかを、計算担当者に説明してもらいましょう。

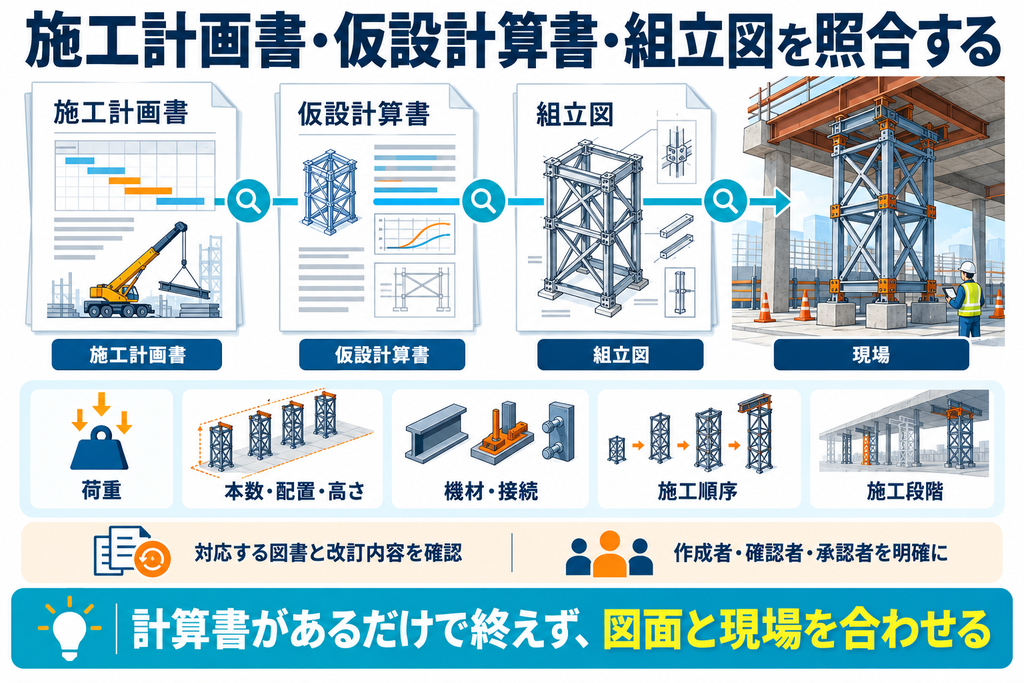

施工計画書・仮設計算書・組立図を照合する

同じ施工段階・同じ改訂内容を見ているか
計算書だけを読むより、組立図と並べて見る方が、不一致に気づきやすくなります。たとえば「計算書は低い支柱、組立図は継ぎ足した支柱」「計算には斜材があるが、作業手順では先に外す」といった違いです。
次の項目を、図書間と現場で一つずつ合わせます。
| 照合する条件 | 確認する内容 |
|---|---|
| 支持対象と荷重 | 部材番号、重量、重心、追加資材、載荷の順番 |
| 支持の形 | 本数、配置、高さ、受け位置、水平つなぎ・斜材 |
| 機材と接続 | 型式、断面、継手、固定方法、脚部の仕様 |
| 施工段階 | どの接合が未完了で、何が荷重を負担するか |
| 図書の管理 | 改訂番号・日付・変更内容・確認記録 |
改訂番号は各図書で同じ形式である必要はありません。必要なのは、どの組立図にどの計算書が対応するかを追跡できることです。現場で使用する図面まで差し替わっているかも確認します。
製作段階の品質や調達条件は、別の確認軸になります。工場選定の考え方は、鉄骨ファブのグレード完全解説|J/R/M/H/Sの違いとコスト最適化のリアルで整理しています。
作成・確認・承認の担当を決める
計算した人、内容を確認する人、施工に進む判断をする人を明確にします。厚労省の留意事項では、現場代理人に加え、店社や仮設構造物の構造設計を行った者などによる十分な確認体制を計画に明記するよう示されています。第3の1(2)
実務では、承認欄が埋まっているかだけでなく、「何を確認したか」が分かる記録を残すと有効です。計算の適用条件、未解決事項、現場確認が必要な点を分け、誰がいつ解消するかまで整理します。

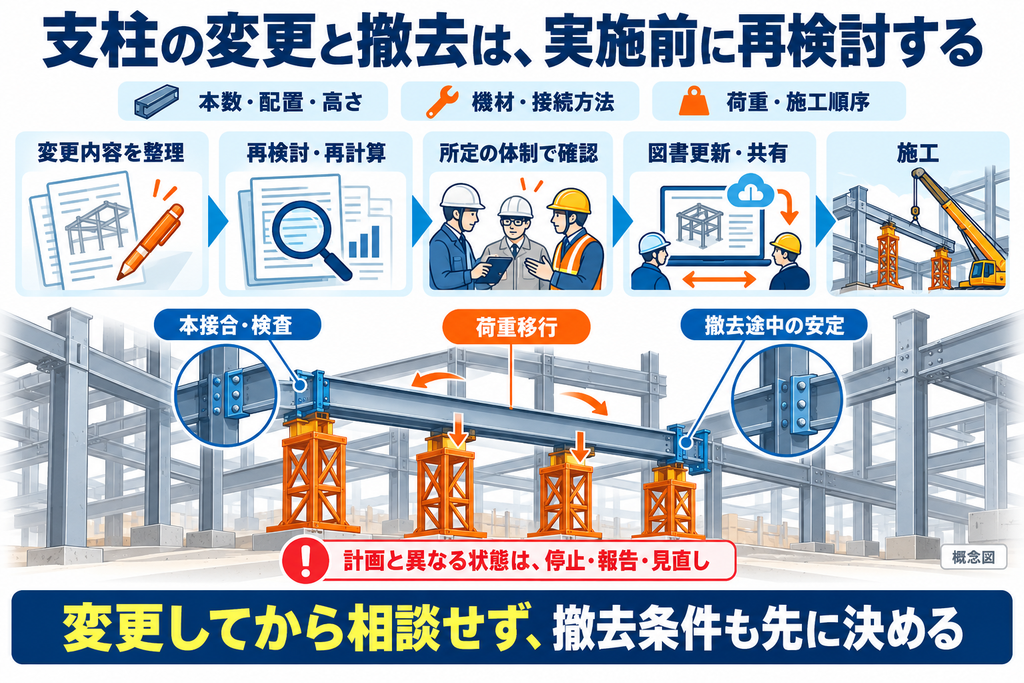

支柱の変更と撤去は、実施前に再検討する

再検討が必要になる変更
支柱の本数や配置、支持高さ、機材、継手・接続方法、水平つなぎ・斜材、載せる重量や施工順序が変わる場合は、当初の検討条件を確認し直します。工程変更で強風を受ける期間が延びる場合なども、影響を見ます。
「本数を増やす変更だから安全側」とは限りません。支点を増やせば反力の分担が変わり、支持高さによっては一部の支柱に力が集中することもあるためです。
進め方は、変更内容と影響範囲を整理し、必要な強度計算を含めて再検討したうえで、計画に定めた体制による確認、図書更新、関係者への共有、施工へと進みます。計画と異なる状態が生じる、またはそのおそれがある場合には、作業を止めて元方へ報告し、見直し・調整後に再開する扱いです。厚労省留意事項・第3の1(2)、第3の2(2)イ
固定用の金物を本体鉄骨に追加溶接する変更では、本体への影響と接続部の性能を構造設計者等に確認します。追加溶接の検討テーマについては、何故禁止!?あなたが知っておくべき鉄骨造建物の現場溶接重要ポイントも参照してください。現場溶接の可否は、鋼材・位置・施工条件・設計図書に応じた判断が必要です。
架空例:通路確保のため斜材を外したい
こちらも説明用の架空例です。梁を支えている架台の斜材が搬入動線を塞ぐため、短時間だけ取り外したいとします。
梁の重量も支柱本数も変わらなくても、斜材を外せば横方向の変形を抑える仕組みが変わります。当初の安定性の検討を、そのまま流用することはできません。
この場合は、搬入経路の変更も含めて検討し、斜材を変更するなら、代替の拘束方法と切替え途中の状態まで確認します。取り外してから相談する順番では、確認が終わるまで不安定な状態を残してしまいます。
本接合と荷重移行を確かめて撤去する
「梁がつながった」「建入れを確認した」だけで、仮設支柱を撤去できるとは限りません。必要な本接合と検査が完了し、計画した荷重を本体で負担できる状態かを確認します。
標準仕様書7.4.7では、高力ボルトの本接合に関する締付け手順が示されています。仮ボルトによる保持と、本接合の完了を取り違えないことが大切です。国交省標準仕様書・7.4.7
さらに、最終的に全て外した状態だけでなく、支柱を順に緩める途中で残る支点に過大な反力が出ないかを確認します。荷重移行の過程・時点と、移行後の安定性を整理することは、厚労省留意事項にも示されています。第3の2(1)ウ
撤去条件、除荷の手順、立会い・確認担当、異常時に止める判断を、撤去開始前にそろえておきましょう。

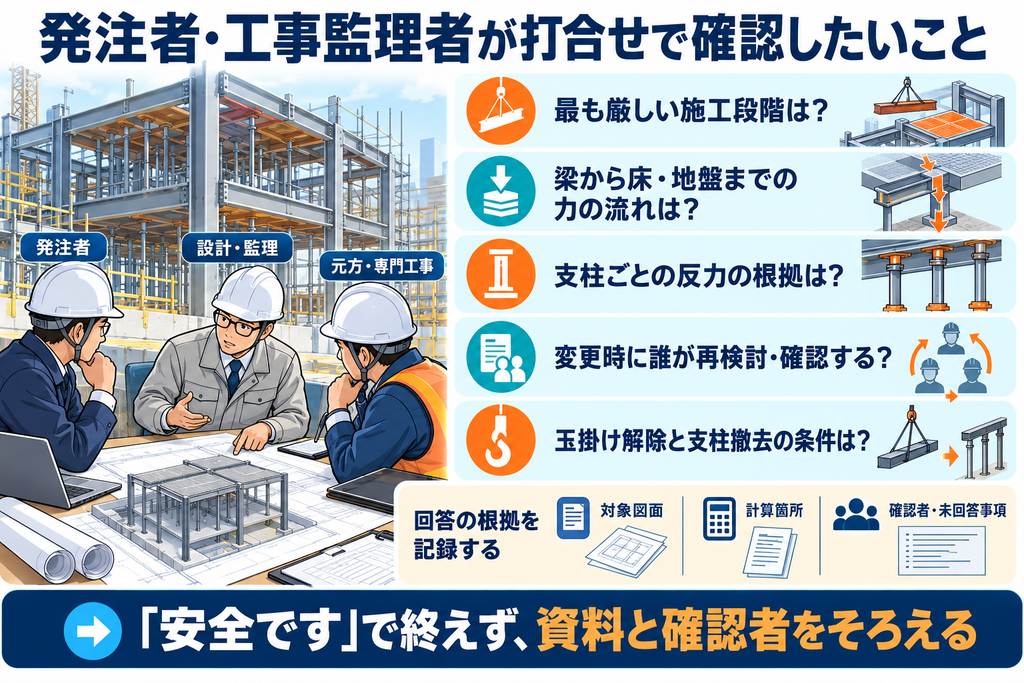

発注者・工事監理者が打合せで確認したいこと

役割に応じて確認し、回答を記録する
発注者が計画書を確認したからといって、施工者の施工計画・安全管理の責任が置き換わるわけではありません。同時に、発注者にも、安全を損なう工期・施工条件を付さず、必要な経費や情報を確保する役割があります。厚労省留意事項・第2
打合せでは、次のように担当範囲を分けると、確認漏れを防ぎやすくなります。これは協議のための整理例であり、具体的な業務・責任範囲は法令と契約等で確認します。
| 関係者 | 主に確認・調整する内容 |
|---|---|
| 発注者の技術担当 | 確認体制、未解決リスク、工期・費用・発注条件への影響 |
| 本体の構造設計者 | 本体が施工時に負担する荷重、支持・接合条件、設計変更の要否 |
| 工事監理者 | 設計図書との整合や本体への影響について、契約上の業務範囲で確認 |
| 元方事業者 | 仮設構造物計画、専門工事との調整、確認体制と現場への展開 |
| 仮設の設計・計算担当 | 各段階の荷重・構造・接続・支持条件の検討 |
| 組立て等を行う専門工事業者 | 具体的な作業計画、計画に沿った作業、点検、異常の報告 |
本体の構造設計者が、当然に仮設構造物の計算担当でもあるとは限りません。また、公共工事の仕様書に出てくる「監督職員」を、あらゆる案件の「工事監理者」と同一視しないようにします。
そのまま使える5つの質問
- 「最も厳しい施工段階はいつですか。その状態の計算と図面を示せますか」
- 「梁から床・地盤までの力の流れは、どの資料で確認できますか」
- 「支柱ごとの反力と、荷重が均等に分かれるとした根拠は何ですか」
- 「配置や高さを変える場合、誰が再計算・確認し、現場へ共有しますか」
- 「玉掛けを外す条件と支柱を撤去する条件は、それぞれ何ですか」
「安全です」という回答で終えず、対象図面、計算箇所、確認者、未回答事項を議事録に残します。発注者側の疑問は、元方事業者を通じて担当者へつなぎ、現場作業者への個別の変更指示と混同しないことも大切です。

現場で使える20項目の確認チェックリスト

次の表は、厚労省の公式チェックリストを基に、記事用に確認単位をまとめたものです。「公」は公式項目の要約、「補」は本記事で追加した確認視点です。確認資料と対応欄は編集上の実務例で、公式様式の転載ではありません。公式チェックリスト・PDF2ページ目
不一致がある項目は、是正・再検討と所定の確認を終えるまで、影響する作業を進めない扱いにします。
| 確認項目 | 確認資料 | 不一致時の対応 |
|---|---|---|
| □1【公】敷地・設置場所の条件を反映 | 事前調査記録、配置図 | 条件を補い計画を見直す |
| □2【公】仮設計画と確認体制を明記 | 施工計画書、体制表 | 担当と確認範囲を定める |
| □3【公】各施工段階の荷重・係数に根拠がある | 荷重表、採用基準 | 根拠を明示し再検討 |
| □4【公】施工段階ごとの強度計算がある | 仮設計算書、手順図 | 抜けた段階を検討する |
| □5【公】配置・高さが偏荷重やたわみ等を考慮 | 組立図、反力計算 | 支持条件を修正・再計算 |
| □6【公】支柱継手で必要な力を伝えられる | 継手詳細、計算書 | 接合仕様を再検討 |
| □7【公】受け部で偏心・ずれ・回転等を防止 | 受け部詳細、現物 | 納まりと応力伝達を確認 |
| □8【公】水平つなぎ・斜材が検討と一致 | 組立図、計算書、現物 | 欠落・位置変更を是正 |
| □9【公】脚部の沈下・滑動を防止 | 脚部詳細、設置記録 | 支持・固定方法を再検討 |
| □10【公】転倒・浮き上がり対策がある | 控え・抜け止め詳細 | 必要な対策を確認・追加 |
| □11【補】支持床・梁・下階・地盤へ力を伝えられる | 躯体図、強度資料、計算書 | 支持側も含めて検討 |
| □12【公】安全率の対象と根拠が明確 | 計算書、仮設計画 | 許容値との関係を整理 |
| □13【公】機材仕様と損傷・経年管理を確認 | メーカー資料、管理記録 | 不適合機材を除外 |
| □14【公】組立・解体順序が他作業と整合 | 作業計画、工程表 | 干渉と途中状態を調整 |
| □15【補】図書間と現場使用図の改訂内容が一致 | 図書管理表、配布記録 | 対応を明記し旧図を回収 |
| □16【公】変更後の計算・確認・周知が完了 | 変更図、計算・確認記録 | 未完了なら変更を実施しない |
| □17【公】撤去時の荷重移行と安定を確認 | 撤去計画、接合・検査記録 | 撤去条件を満たすまで保留 |
| □18【公】作業開始前・仮支え前の点検を実施 | 点検表、測定記録 | 点検し異常を是正 |
| □19【公】計画との差・異常時の停止と連絡が明確 | 作業計画、連絡体制 | 中止・報告・見直し・調整 |
| □20【公】点検者・結果・補修内容を記録保存 | 点検・補修記録 | 記録と現物を照合し補完 |
公式項目との主な対応は、1が事前調査、2〜10・12が仮設構造物計画、13が機材管理、14・16・17・19が作業計画と実施、18・20が点検・記録です。現場に応じて公式原票の全項目も確認してください。

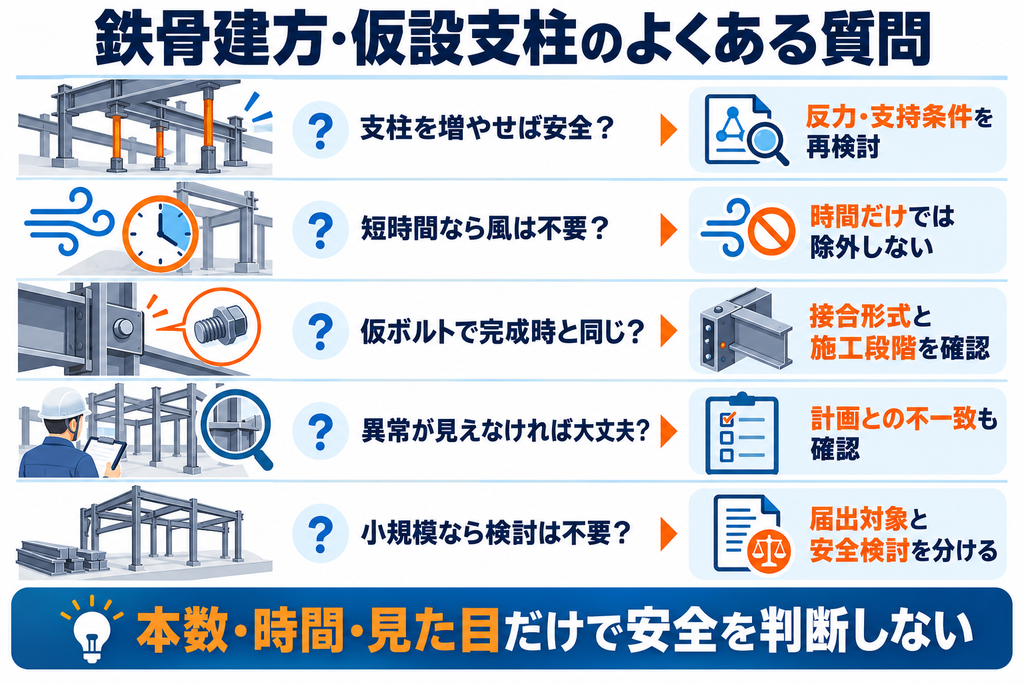

鉄骨建方・仮設支柱のよくある質問

支柱を増やせば、その分だけ安全になりますか?
必ずしもそうとはいえません。増設で荷重の流れが変わり、支持高さや剛性の違いにより、負担が均等にならない場合があります。支柱の増設も計画変更として検討します。
数時間だけの仮支えでも、風を検討しますか?
短時間という理由だけで除外しません。部材や架台の形状、設置条件、作業中断時の状態などを踏まえて設定します。風の設計条件と、現場の作業中止・再開条件も整合させます。
仮ボルトが入っていれば、完成時と同じ接合として扱えますか?
仮ボルトが入っていることだけでは、完成時と同じ接合として扱えません。必要なボルト・締付け状態は接合形式によって異なります。標準仕様書7.10.5(2)〜(4)も条件を分けています。適用する仕様と、その段階の荷重負担を確認してください。国交省標準仕様書
目に見える異常がなければ、計画との差は許容できますか?
異常が見えないことと、計算の前提を満たすことは別です。沈下・変形が目立たなくても、拘束や接続が違えば検討が必要です。計画との不一致を見つけたら、所定の停止・確認手順につなげます。
小規模工事でも、2026年の留意事項を見た方がよいですか?
対象の仮支えを用いるなら確認したい資料です。留意事項の対象と、計画届の対象となる仕事の範囲は同じではありません。届出対象かどうかと、仮支えの安全検討が必要かどうかを分けて判断します。厚労省通達・第1、第3の1(2)
無料資料と、手元に置きたい実務書

まずは、無料公開されている厚労省の留意事項・公式チェックリストと、国交省の公共建築工事標準仕様書を確認してください。今回のテーマは、この2つから読み始められます。
【広告】紙で仕様を引く機会が多い方へ
施工計画の確認中に、鉄骨工事だけでなくコンクリート工事なども行き来する方には、『公共建築工事標準仕様書(建築工事編)令和7年版』の書籍版が候補になります。該当箇所に付箋を付けて確認事項を書き込む使い方に向いています。まず無料PDFで必要な範囲を確認し、手元で繰り返し参照するなら検討するとよいでしょう。
発行は公共建築協会、2025年5月27日刊、ISBNは978-4-938421-17-5です。公式の商品情報で版を照合できます。

公共建築改修工事標準仕様書(建築工事編) (令和7年版)
まとめ|「この状態で支えられる根拠」をそろえる
鉄骨建方の仮支えでは、荷重の大きさだけでなく、その載り方と支持条件が重要です。支柱単体から目を広げ、受け材・接続・脚部・支持床や地盤まで、力の流れを確認しましょう。
計算書と組立図がそろったら、現場の配置、高さ、機材、施工順序が同じ条件になっているかを照合します。変更や撤去の際には、その瞬間から何が荷重を負担するのかを確認し直します。
打合せで最初に尋ねたいのは、**「この施工段階を、この支持状態で支えられる根拠は、どこにありますか」**という問いです。答えが計算・図面・現場・記録でつながる状態を目指してください。
