コンクリート打設でやってはいけないNG集|自由落下高さ・横流し・打重ね不足に注意

コンクリート打込みで怖いのは、
「見た目では打てているように見えるのに、内部では品質が落ちている」ことです。

現場では、ポンプ車も回っている。
バイブレータも入っている。
表面も一応おさまっている。

それでも、あとで豆板、材料分離、締固め不足、コールドジョイントが出ることがあります。

国土交通省の公共建築工事標準仕様書では、コンクリートはできるだけ目的の位置に近づけて打ち込み、自由落下高さや水平流動距離は「分離しない範囲」で定めること、打重ね時間間隔は先に打ち込まれたコンクリートの「再振動可能時間以内」とすることが示されています。
つまり、打込みは“入ればよい”ではなく、“分離させず、一体化させ、密実にする”ことが本質です。

この記事では、若手がつまずきやすい3つの基本、
自由落下高さ
水平移動距離
打重ね間隔
を中心に、わかりやすく解説します。
数値だけ暗記するのではなく、現象として理解しておくと、打設中の違和感に気づけるようになります。

目次

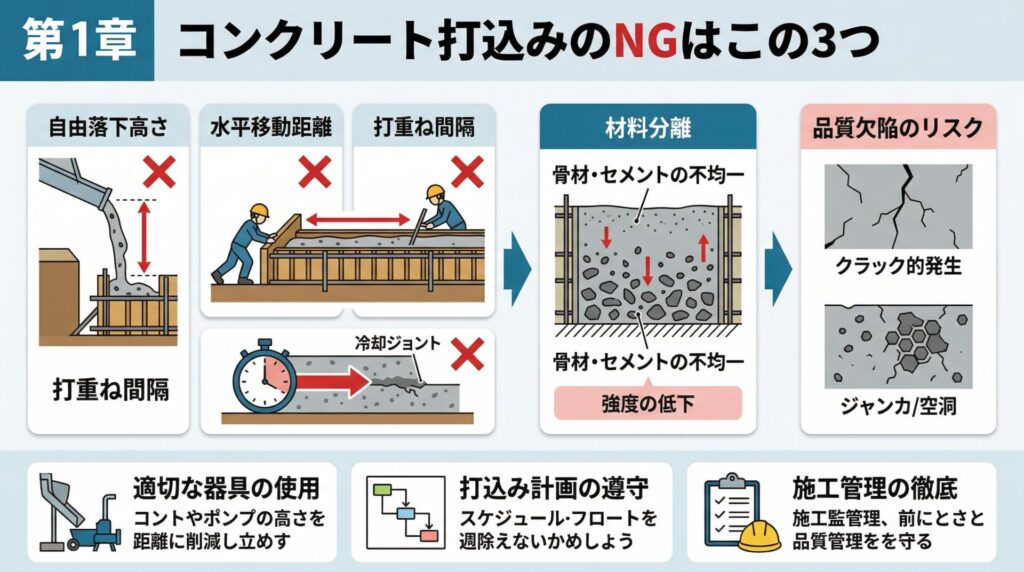

結論

先に結論を書くと、コンクリート打込みでやってはいけないのは、
高いところから落とすこと
横に長く流して済ませること
時間を空けて重ねることです。

理由はシンプルで、これらはすべて
材料分離
締固め不足
一体化不良
につながるからです。

公共建築工事標準仕様書では、コンクリートはできるだけ所定の位置に近づけて打ち込み、柱で区切られた壁では柱を通過させるような横流しをしてはならないとされています
さらに、同一区画は一体となるよう連続して打ち込み、打重ね時間間隔は再振動可能時間以内とする考え方です。
これは裏返すと、「遠くから入れて、流して、あとで均せばよい」という考え方が危険だということでもあります。

現場では、忙しいほど判断が雑になりやすいです。
ホース先を少し高くしてしまう。
届かないから横へ流してしまう。
生コン車の都合で少し待たせてしまう。

どれも一見すると“小さな手抜き”に見えるかもしれません。
でも、コンクリートは打ち込んだあとに中身を見てやり直すのが難しい材料です。
だからこそ、打設中の小さな判断が、品質を大きく分けます。

現場でよく参照される国交省系の監督者向け資料では、
標準的な施工方法の目安として、自由落下高さ1.5m以内一層当たりの打込み高さ40~50cm許容打重ね時間間隔は外気温25℃以下で2.5時間以内、25℃超で2.0時間以内などが示されています。
もちろん最終的には配合、部材条件、温度、仕様書、施工計画によりますが、若手が最初に持つべき感覚としては非常に重要です。

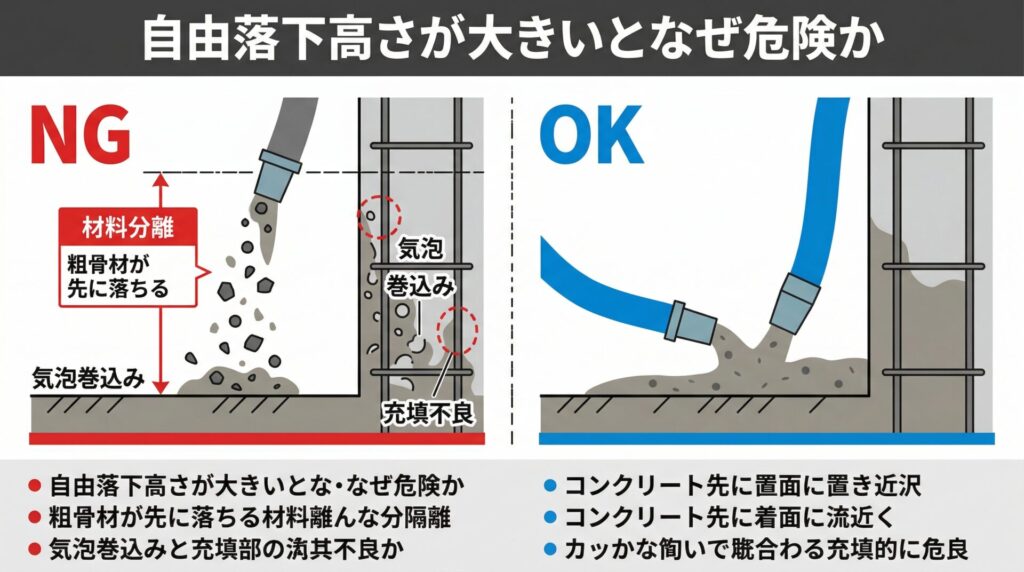

自由落下高さが大きすぎるとなぜ危険か

自由落下高さが大きすぎると、まず起こりやすいのが材料分離です。
コンクリートは均一な灰色の液体に見えますが、実際にはセメントペースト、砂、砂利、水、混和材が混ざった複合材料です。
高いところからドサッと落とすと、重い粗骨材が先に動きやすくなり、ペーストとのバランスが崩れます。

イメージとしては、具がたっぷり入ったスープを高い位置から乱暴に注ぐようなものです。
静かに器へ入れれば均一でも、勢いよく落とせば、重い具が先に偏り、液体は別の動きをします。
コンクリートでも同じで、落下の勢いが大きいほど、分離、気泡巻込み、局所的な偏りが起きやすくなります。

国交省系の資料では、標準的な施工方法の目安として自由落下高さを1.5m以内としています。
自由落下による過大な気泡の巻込みや材料分離を防ぐ観点から、吐出口から打込み面までの高さが1.5m以下として示されています。
さらに、流動性を高めた現場打ちコンクリートのガイドラインでも、自由落下高さが1.5mを超えることが避けられない場合は厳しい施工条件だと整理されています。

ここで怖いのは、落とした直後には“ちゃんと入ったように見える”ことです。
型枠の上から見れば、打込み面は埋まっている。
でも、壁や柱の下部、鉄筋の裏、開口補強筋の周辺では、粗骨材だまりやペースト不足が起きていることがあります。
これが後で豆板、じゃんか、気泡過多、表面不良として出てきます。

特に、配筋が込み入った柱梁接合部や壁の開口まわりでは、
「高くから落とす」
「届かないから一度当てて流す」
という行為がそのまま充填不良に直結します。

だから現場では、ホース筒先やシュートの先端をできるだけ打込み面に近づける、縦シュートを使う、層ごとに丁寧に打つ、といった地味な対応が効きます。
派手な技術ではなく、“落とし方を雑にしない”ことが品質管理です。

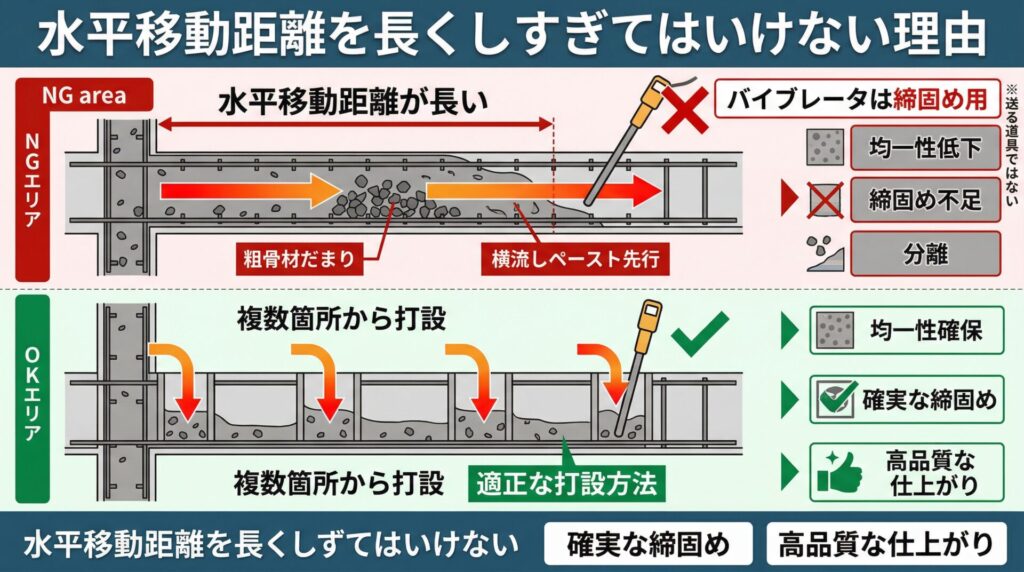

水平移動距離を長くしすぎてはいけない理由

次に多いのが、横流しのしすぎです。
これは若手が現場で見落としやすいポイントです。

ポンプの筒先から少し離れた位置に打ちたい。
いちいち筒先を振るのが大変。
だから、近くに落としてバイブレータで送ればいい。

こうした発想は、現場ではかなり起こりがちです。
しかし、公共建築工事標準仕様書は、コンクリートは目的の位置に可能な限り近づけて打ち込むこと、柱で区切られた壁では柱を通過させるようなコンクリートの横流しをしないことを明確に示しています。つまり、横に流して“届いたことにする”のは、本来の考え方と逆です。

壁の打ち込みは、原則として3m内外の間隔で各位置から平均的に落とし込むことが推奨されます。

なぜダメか。
理由は、横に流れる途中でコンクリートの中身が均一でなくなるからです。

コンクリートは、流れれば流れるほど摩擦の影響を受けます。
鉄筋、型枠、先に打ったコンクリート表面、埋設配管などに引っかかりながら動く中で、粗骨材が止まりやすい部分、ペーストだけが先に回る部分が出てきます。
すると、見た目には埋まっていても、場所によって密実さが変わります。

さらに問題なのは、バイブレータは“送る道具”ではないという点です。
標準仕様書では、棒形振動機は各層ごとに用い、下層へ先端が入るようにほぼ垂直に挿入し、挿入間隔は60cm以下とする考え方が示されています。
つまり役割は、あくまで締固めです。
横方向へ長く“追い込む”ための機械ではありません。

ここは、砂場の水を想像するとわかりやすいです。
バケツで水を一点に落として、遠くまで均一に行き渡らせようとしても、途中で浅いところ・深いところができます。
コンクリートはそれよりずっと複雑で、しかも中に骨材が入っています。
横流しが長くなるほど、均一性のコントロールは難しくなります。

「一応まわった」
「表面がつながっている」
は、品質確保の証拠ではありません。

ホースの位置、打込み順序、打込み区画、作業員配置を整理して、できるだけ近い位置に落とす。
この当たり前の段取りが、施工品質を決めます。

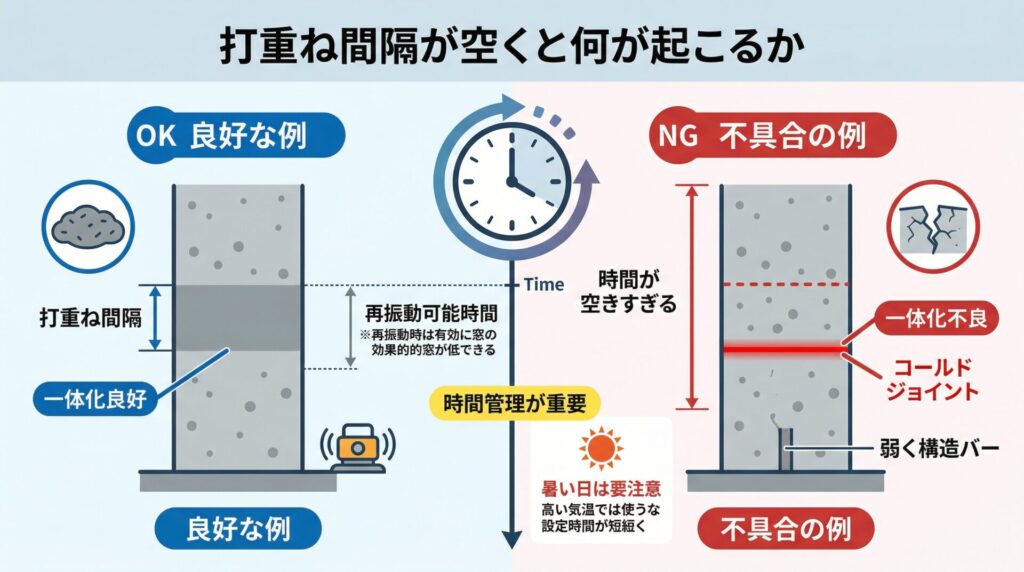

打重ね間隔が空くと何が起こるか

打重ね間隔が長すぎると起きる代表的な不具合が、コールドジョイントです。
これは、先に打ち込んだコンクリートと、あとから打ち込んだコンクリートが十分に一体化しないことで生じる不連続面です。

現場でありがちなのは、
「まだ柔らかそうだから大丈夫」
「表面を少しいじればなじむだろう」
という判断です。
ですが、コンクリートの内部では、見た目以上に凝結が進んでいることがあります。
表面が湿って見えても、一体化に必要な状態をすでに過ぎていることは珍しくありません。

公共建築工事標準仕様書では、同一区画の打込み継続中における打重ね時間間隔の限度は、先に打ち込まれたコンクリートの再振動可能時間以内とされています。
また、国交省系の監督者向け資料では、標準的な施工方法の目安として、許容打重ね時間間隔は外気温25℃以下で2.5時間以内、25℃超で2.0時間以内が示されています。
これは万能の固定値ではありませんが、暑い日ほど時間管理が厳しくなる感覚はここでつかめます。

国交省の品質確保資料でも、適正な時間間隔を過ぎて打ち重ねると、前後のコンクリートが一体化しない状態となり、打ち重ね部にコールドジョイントが生じると説明されています。
これは単に見た目の筋が残るだけでなく、水密性、耐久性、ひび割れ抵抗性の低下にもつながります。

たとえるなら、半乾きの接着剤の上に、あとから部材を乗せるようなものです。
完全にフレッシュな状態なら一体化しますが、中途半端に表面だけ固まり始めたところへ重ねると、くっついているようで実は弱い。
コンクリートも同じです。

だから打重ね管理は、
生コン車の配車、
ポンプの能力、
打設人数、
バイブレータの台数、
暑中・寒中条件、
これらを含めた“時間の設計”です。

打設不良は、打設の瞬間だけで起きるのではありません。
その前の段取りでほぼ決まっています。

現場で起きやすい典型的なミス

ここからは、現場で本当によくあるミスを整理します。

1つ目は、筒先が高いまま打ってしまうことです。
型枠の上から入れやすい位置でそのまま落とし、下まで“届いているだろう”と考えてしまうパターンです。
しかし、自由落下が大きいほど材料分離や気泡巻込みのリスクは高まります。
特に柱や壁の根元、開口下、密な配筋部では危険です。

2つ目は、バイブレータで横送りしてしまうことです。
本来は締固め用なのに、届かない位置へコンクリートを“押す”使い方になってしまう。
これは現場ではかなり見かける油断です。
締固め不足と材料分離を同時に招きやすく、結果として密実性が落ちます。

3つ目は、打重ね時間を感覚で判断することです。
「さっき打ったばかりだからまだいける」
「少し遅れたけど問題ないだろう」
という判断です。
実際には外気温、部材形状、配合、スランプ低下、再振動可能時間を見て管理すべきで、感覚だけでは危険です。
酷暑期には遮熱カバーなどもしたうえで、より厳密に管理することが求められます。

4つ目は、“表面がきれいだから大丈夫”と思うことです。
これは若手が最も陥りやすい誤解かもしれません。
表面仕上げがそれなりでも、内部の充填不良や分離は十分起こりえます。
公共建築工事標準仕様書でも、打込み後の確認対象として豆板、空洞、コールドジョイント等の有無を挙げています。
つまり、見た目だけでは判断しきれない前提で管理されているわけです。

5つ目は、人員配置を軽く見ることです。
標準仕様書では、振動機要員、たたき締め要員、型枠工、鉄筋工等を適切に配置して締固めを行うとされ、配管1系統につき棒形振動機2台以上の配置も示されています。
人が足りないと、筒先もバイブレータも確認も全部が雑になります。
コンクリート打設は、材料の問題というより、段取りと人の問題で失敗する工事です。

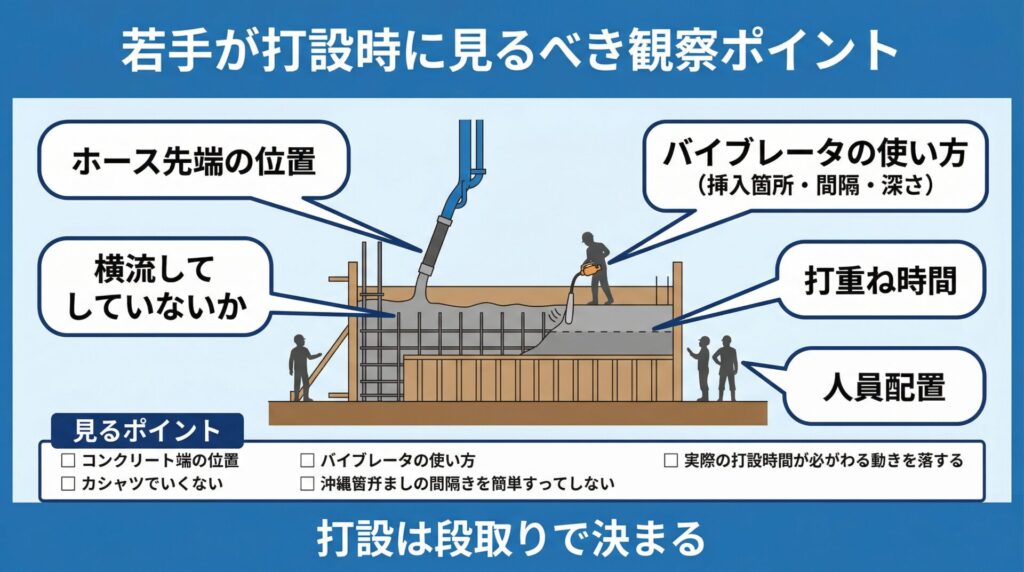

若手が打設時に見るべき観察ポイント

若手が現場で打設を見るとき、全部を完璧に理解する必要はありません。
ただし、最低限、次の観察ポイントは持っておくと見え方が一気に変わります。

まず見るべきは、筒先と打込み面の距離です。
ホース先が高すぎないか。
落とし込みになっていないか。
打込み位置にきちんと近づけているか。
ここを見るだけでも、自由落下高さに対する感覚が育ちます。

次に、コンクリートをどこまで横に流しているかです。
一点に落として広くまわしていないか。
柱や梁、壁の奥まで“流れたこと”で済ませていないか。
ホースの移動と打込み順序が丁寧か。
ここを見ると、水平移動距離と均一性の関係がつかめます。

さらに、バイブレータの使い方も重要です。
垂直に入っているか。
挿入間隔が荒すぎないか。
下層まできちんと届いているか。
必要以上に長く振っていないか。
標準仕様書では挿入間隔60cm以下、監督者向け資料では50cm程度、下層へ10cm程度挿入という目安が示されています。
数字を暗記するより、雑に飛ばしていないかを見ることが大切です。

そして最後に、時間です。
何時に打ち始めたか。
どこで待ちが発生したか。
生コン車の到着間隔は乱れていないか。
暑い日の午後で硬化が早まっていないか。
打重ねは“今見えている面”だけでなく、“ここまでの経過時間”で見る癖をつけると、コールドジョイントのリスクが見えてきます。

打設を見る力は、最初は地味です。
でも、この地味な観察ができる人ほど、図面だけでは見えない施工の危なさに気づけます。
それが、現場で信頼される技術者への入口です。

まとめ

コンクリート打込みでは、
高くから落とさない
長く横へ流さない
時間を空けすぎて重ねない
この3つが基本です。

どれも単純な話に見えますが、品質不良はだいたいこの基本を崩したところから始まります。
しかも厄介なのは、打設中には問題が見えにくいことです。
だからこそ、
「打てているように見える」
と、
「品質が確保されている」
は別物だと理解しておく必要があります。

現場でこうした細かな施工管理の意味が見えるようになると、同じ図面を見ても、同じ打設を見ても、受け取れる情報量が変わります。
若いうちは差が見えにくいですが、数年たつと、
“現場が見える人”
と、
“見えていない人”
の差はかなり大きくなります。

施工管理でも、設計監理でも、デベロッパー側の技術担当でも、結局評価されるのは、図面や仕様書を読めることだけではなく、実際の施工で何が起こるかを想像できる力です。
そういう力がある人は、担当できる案件の幅も広がりますし、市場価値もじわじわ上がっていきます。

将来の働き方やキャリアを考えるときも、こうした“施工が見える力”は思っている以上に効いてきます。
その延長で、建築技術者としての選択肢を整理したい方は、当ブログのキャリア関連記事も一度のぞいてみると、自分の強みの見え方が少し変わるかもしれません。

この記事のポイント

  • コンクリート打込みで重要なのは、入ったかどうかではなく、分離せず・密実で・一体化しているかである。
  • 自由落下高さが大きいと、材料分離、気泡巻込み、局所的な充填不良が起きやすい。
  • 現場でよく使われる標準的な目安として、自由落下高さ1.5m以内がある。
  • 水平移動距離が長いと、粗骨材とペーストの偏り、締固め不足、均一性低下につながりやすい。
  • バイブレータは横送りの道具ではなく締固めの道具である。
  • 打重ね間隔が長すぎると、一体化不良やコールドジョイントが生じる。
  • 公共建築工事標準仕様書では、打重ね時間間隔の限度は再振動可能時間以内とされる。
  • 現場の標準的な施工目安としては、一層40~50cm、打重ね時間は25℃以下2.5時間以内・25℃超2.0時間以内という考え方がある。
  • 「表面がきれい」「一応まわった」は、品質確保の根拠にはならない。打込み位置、振動、時間、人員配置まで見て判断する必要がある。
  • こうした施工管理の理解は、将来的に現場が見える技術者になるための大きな差になる。
