生コンの90分ルール|到着後に待機したら打ち込める?運搬・打込み時間の確認手順

結論から言うと、現場に着いた時点で「使える」と決まるわけではありません。ポンプの停止などで到着後に待機した場合は、①運搬時間(練混ぜ開始から荷卸し地点到着まで)、②打込み終了までの時間(練混ぜ開始から打込み終了まで)、③打重ね時間間隔(先行層から次の層まで)の3つを分けて確認します。この記事では、止まったときにどの時間を見て、誰に連絡し、何を記録すればよいかを、根拠条文とあわせて整理します。

あわせて読みたい
コンクリート打込み計画の基本|1回の打込み量と工区はどう決まるのか コンクリート工事は、配合計画や強度管理だけで品質が決まるものではありません。現場で本当に出来栄えを左右するのは、どれだけの量を、どの順番で、どの時間内に、ど...
目次

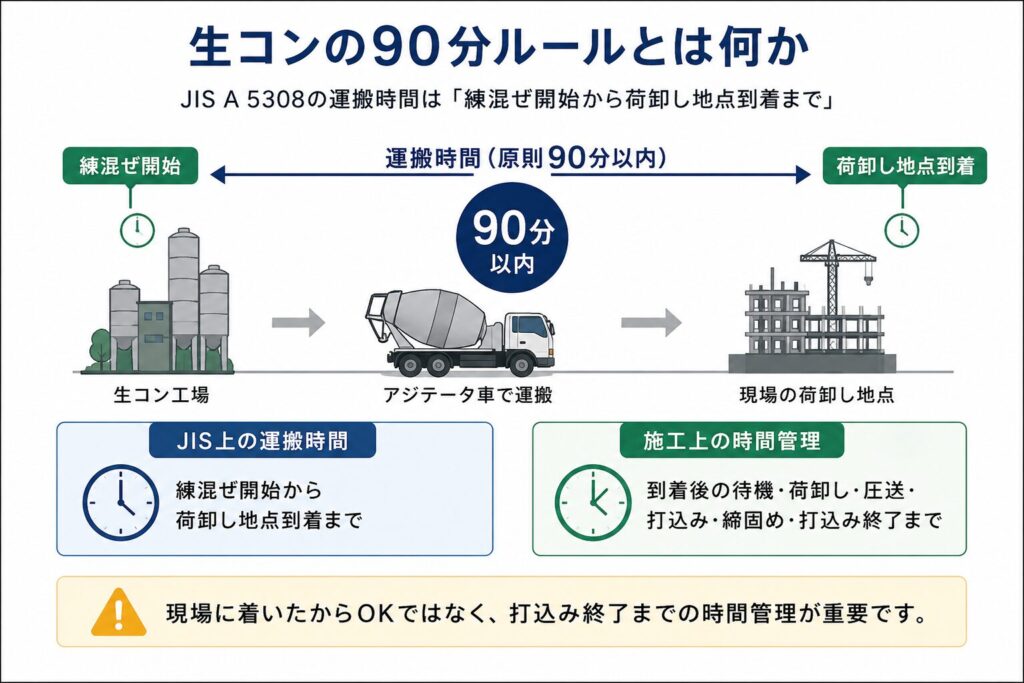

生コンの90分ルールとは何か

生コンの90分ルールとは、一般的に、レディーミクストコンクリートの運搬時間を1.5時間以内、つまり90分以内に管理する考え方を指します。

レディーミクストコンクリートとは、工場で製造され、トラックアジテータなどで現場まで運搬される、いわゆる「生コン」です。
JIS A 5308は、このレディーミクストコンクリートについて定めた日本産業規格です。

実務上、最初に確認すべきなのは、90分という時間が「どこからどこまで」を指すのかです。

現在の整理では、JIS A 5308における運搬時間は、次のように理解します。

生産者が練混ぜを開始してから、運搬車が荷卸し地点に到着するまでの時間

つまり、「荷卸し完了まで」ではありません。

この違いは、現場管理ではかなり重要です。

たとえば、生コン車が工場を出てから70分で現場に到着したとします。
しかし、ポンプ車の段取りが遅れて、現場で30分待機した。その後、荷卸しを開始し、打込みに進んだ。

このとき、JIS上の運搬時間だけを見れば、荷卸し地点到着まで70分なので、1.5時間以内です。

しかし、コンクリートの品質管理としては、それだけで十分とはいえません。
現場で待っている間にも、コンクリートの時間は進んでいます。スランプ低下、ワーカビリティ低下、打込み性の悪化、打重ね時間の遅れといったリスクは残ります。

つまり、90分ルールを理解するときは、次の2つを分けて考える必要があります。

観点見る時間
JIS A 5308上の運搬時間練混ぜ開始から荷卸し地点到着まで
施工上の時間管理練混ぜ開始から荷卸し、打込み、締固め、打込み終了まで

ここを混同すると、現場では次のような誤解が生まれます。

「90分以内に現場へ着いたから、あとは多少待たせても大丈夫」
「納入書の時刻だけ確認していれば品質管理は十分」
「荷卸し完了まで90分以内でないと、必ず不適合になる」

いずれも単純化しすぎです。

90分ルールは、単なる数字の暗記ではありません。
生コン工場、施工者、監理者、発注者の間で、どの時間を誰が管理するのかを整理するための、実務上重要な基準です。

まとめ

  • 生コンの90分ルールは、JIS A 5308の運搬時間に関わる重要な管理項目。
  • 現在の整理では、運搬時間は「練混ぜ開始から荷卸し地点到着まで」。
  • 現場到着後の待機時間や打込み終了までの時間は、施工管理上、別途確認が必要。

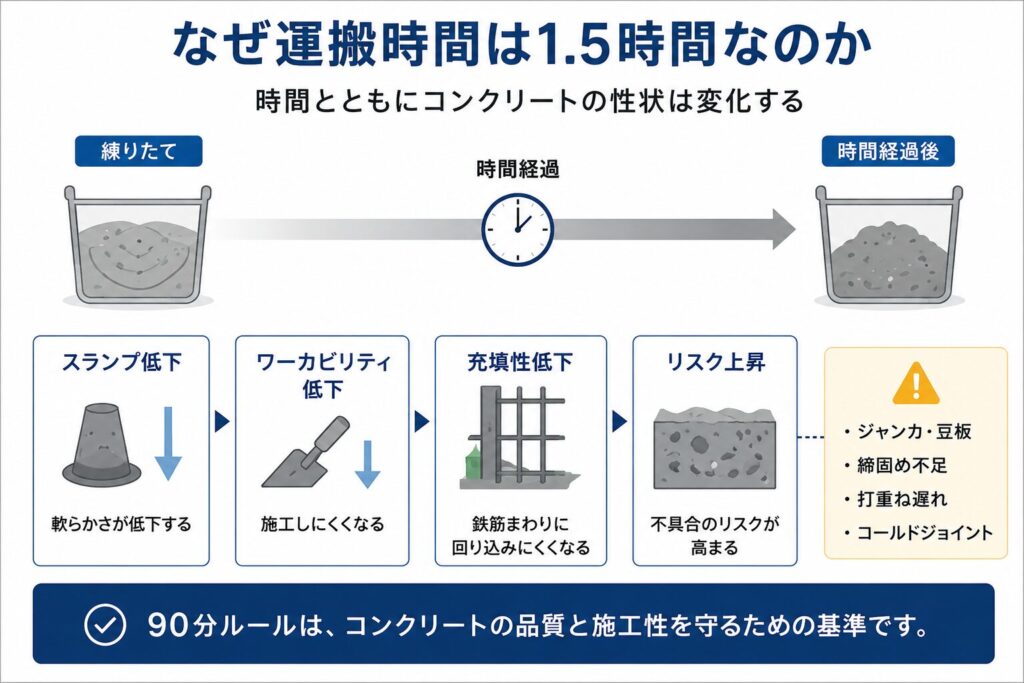

なぜ運搬時間は1.5時間なのか

では、なぜ生コンの運搬時間は1.5時間、つまり90分を目安にしているのでしょうか。

理由は、コンクリートが時間とともに変化する材料だからです。

コンクリートは、セメント、水、骨材、混和材料などを練り混ぜてつくります。セメントが水と接した時点から水和反応が始まり、時間の経過とともにフレッシュコンクリートの性状は少しずつ変わっていきます。

ここで重要なのが、スランプです。

スランプは、コンクリートの軟らかさ、施工しやすさを表す代表的な指標です。時間が経つと、一般にスランプは低下し、コンクリートは扱いにくくなります。

スランプが低下すると、現場では次のような問題が起こりやすくなります。

時間経過による変化現場で起こりやすい問題
スランプ低下ポンプ圧送しにくくなる
ワーカビリティ低下型枠内に流れにくくなる
充填性低下鉄筋まわりに回り込みにくくなる
締固め不足ジャンカ、豆板、空隙のリスクが高まる
打重ね遅れコールドジョイントのリスクが高まる

つまり、90分ルールは「まだ固まっていないから大丈夫」という話ではありません。

コンクリートを、所定の品質を保ったまま、所定の場所に打ち込める状態で現場へ届けるための管理ラインです。

また、1.5時間という数字は、交通時間だけで決まっているわけではありません。
運搬距離、工場の稼働状況、外気温、配合、混和剤、現場到着後の受入検査、荷卸し開始までの段取りなど、複数の条件が関係します。

特に注意したいのは、暑中コンクリートです。

外気温が高い時期は、コンクリート温度も上がりやすく、スランプ低下や凝結の進行が早くなる可能性があります。
そのため夏場は、JIS上の運搬時間だけでなく、到着後の待機、荷卸し、打込み終了まで含めた時間管理が重要になります。

ここで大切なのは、90分は「品質がまったく変わらない時間」ではないということです。

90分以内であっても、外気温が高い、現場で長時間待機する、配車間隔が悪い、ポンプ圧送に時間がかかる、といった条件が重なれば、品質リスクは高まります。

逆に、長距離運搬などで90分を超える可能性がある場合には、購入者との協議、配合上の対策、混和剤の使用、品質確認方法などを事前に整理する必要があります。

「90分以内なら何でも安全」でもなく、
「90分を少し超えたら機械的にすべて不良」でもありません。

重要なのは、時間と品質変化の関係を理解したうえで、計画・協議・記録を残すことです。

まとめ

  • 90分ルールの背景には、水和反応、スランプ低下、施工性低下がある。
  • 90分以内なら絶対安全という意味ではない。
  • 暑中、長距離運搬、現場待機がある場合は、打込み終了まで含めて管理する。

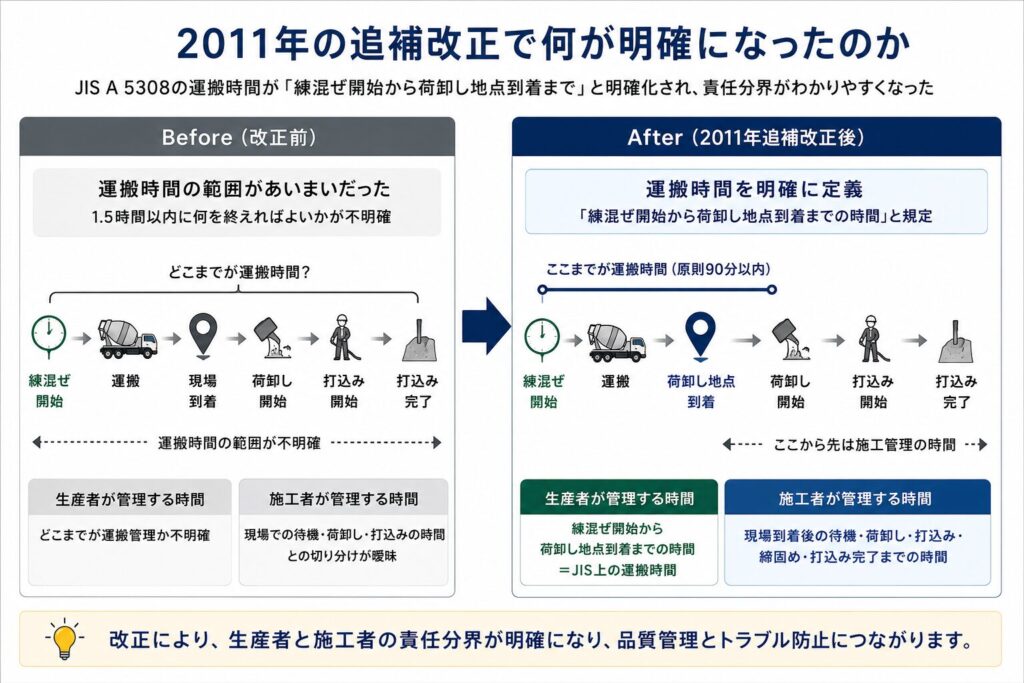

2011年の追補改正で何が明確になったのか

JIS A 5308は、1953年に制定されたレディーミクストコンクリートの規格です。制定当初から、運搬時間については品質確保のための重要な項目として扱われてきました。

しかし、昔の規定では、1.5時間以内に何を終えればよいのかについて、実務上あいまいさがありました。

初期の規定では、トラックミキサまたはアジテータを使用する場合、コンクリートはセメントと骨材が接してから1.5時間以内に完了するように運搬する、という趣旨で書かれていました。

その後、1968年版では表現が変わり、現在に近い「1.5時間以内」という考え方が続いてきました。

ただし、実務では次の疑問が残りました。

1.5時間以内に、現場へ到着すればよいのか。
荷卸しを開始すればよいのか。
荷卸しを完了しなければならないのか。

この違いは、現場では非常に大きな意味を持ちます。

たとえば、次のようなケースです。

たとえば、練混ぜ開始から60分で荷卸し地点に到着した車を考えます。到着後、荷卸し地点で20分待機し、受入検査と段取りに10分、荷卸し完了までにさらに20分かかると、荷卸し完了は練混ぜ開始から110分後です。運搬時間(荷卸し地点到着まで)は60分で1.5時間以内でも、荷卸し完了は110分後になる。この『到着』と『完了』のずれが、90分ルールの読み違いのもとになります。

なお、現場まわりの言葉は混同しやすいので分けておきます。現場ゲートは入場の地点、荷卸し地点はポンプ車などへ接続してコンクリートを卸す地点で、運搬時間の終点はこの荷卸し地点への到着です。荷卸し完了は卸し終わった時点、打込み終了は型枠への打込みが終わった時点を指します。納入書には運搬車の発時刻と着時刻が記録され、運搬時間はこの発着の差で確認します。一方、荷卸し開始・終了や打込み終了の時刻は納入書の欄にはないため、現場の記録で押さえます。

このあいまいさを整理するため、JIS A 5308:2011年の追補改正では、運搬時間が次のように明確化されました。

レディーミクストコンクリートの運搬時間は、生産者が練混ぜを開始してから、運搬車が荷卸し地点に到着するまでの時間とする。

この明確化の意味は大きいです。

なぜなら、生産者側が管理すべき時間と、施工者側が管理すべき時間を分けて考えやすくなったからです。

生産者側は、練混ぜ開始から荷卸し地点到着までの運搬時間を管理する。
施工者側は、到着後の待機、受入検査、荷卸し、打込み、締固め、打重ねを管理する。

このように整理すると、90分ルールは単に「生コン工場から現場までの時間」ではありません。

生コンの品質管理において、どこまでが生産者側の管理範囲で、どこからが現場側の施工管理なのかを分ける、責任分界の基準でもあります。

なお、JIS A 5308は2024年版が発行されており、配合計画書・納入書の電磁的記録、スランプ10cmの削除、試料採取方法の見直し、低炭素化・リサイクル材利用に関する整理などが行われています。
ただし、本記事で扱う「運搬時間は荷卸し地点到着まで」「配達後の打込み・養生はJIS A 5308の直接の適用範囲ではなく、施工管理として別途見る」という基本整理は、現在の実務でも重要です。

まとめ

  • 2011年の追補改正で、運搬時間は「練混ぜ開始から荷卸し地点到着まで」と明確化された。
  • 荷卸し完了までと混同しないことが重要。
  • この明確化により、生産者側の運搬管理と、施工者側の現場管理を分けて考えやすくなった。

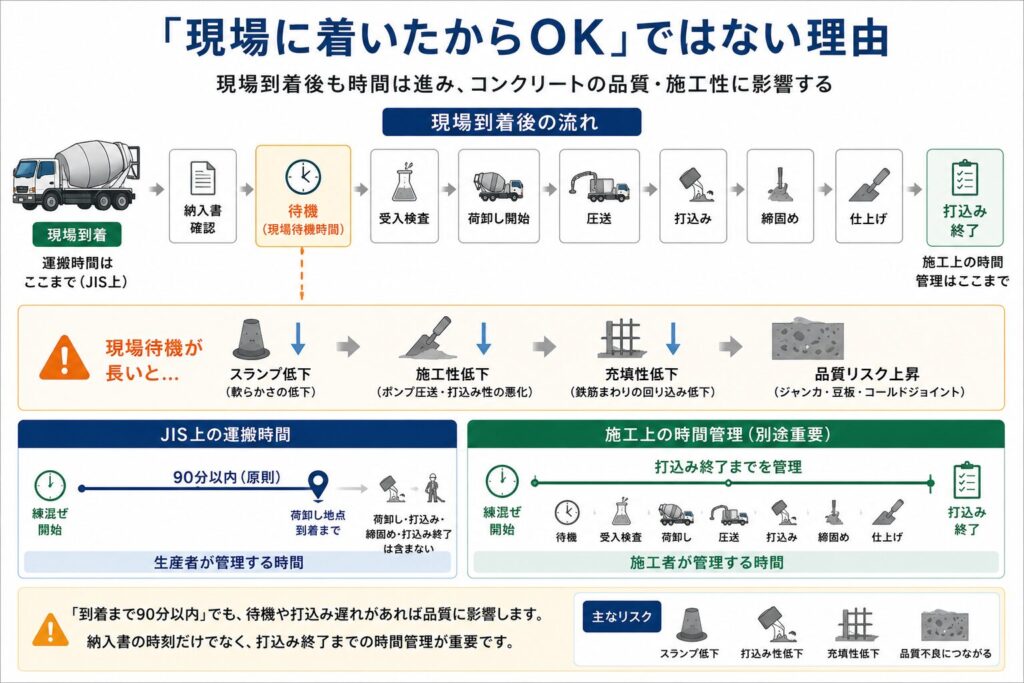

「現場に着いたからOK」ではない理由

到着後に止まったら、3つの時間を確認する

到着後にポンプの停止などで止まったら、まず次の3つの時間を分けて確認します。どれか1つが範囲内でも、残りが超えていれば判断は変わります。

確認する時間起点と終点基準・条件記録と初動
運搬時間練混ぜ開始 → 荷卸し地点到着原則1.5時間(90分)以内。限度を変える場合は、購入者と生産者の事前協議が必要(JIS A 5308)納入書の発時刻・着時刻で確認。超えそうなら当該車の使用を保留し、生産者(工場)へ連絡する
打込み終了までの時間練混ぜ開始 → 打込み終了外気温25℃以下は120分以内、25℃を超える場合は90分以内(国交省 標準仕様書 6.6.2)。採用仕様書と特記で確認する打込み終了の見込み時刻を逆算する。間に合わない見込みなら監督職員へ連絡し、配車調整を依頼する
打重ね時間間隔先行層の打込み → 次の層の打込み(同一区画・同一箇所)先行層の再振動可能時間以内(国交省 標準仕様書 6.6.3(8))。仕様書に固定の数値はない先行層の打込み時刻と最終打込み位置を記録する。先行層の状態が分からない間は、打重ねの可否を保留する

根拠:JIS A 5308:2024(レディーミクストコンクリート)の運搬の規定/国土交通省『公共建築工事標準仕様書(建築工事編)令和7年版』6.6.2、6.6.3(8)。現場で採用している仕様書・特記が異なる場合は、そちらが優先します。

条文は無料で確認できます。国土交通省の標準仕様書(令和7年版)は全文PDFが公開されています。JIS A 5308の概要は、日本規格協会の規格情報で確認できます。

JIS A 5308上の運搬時間が「荷卸し地点到着まで」と整理されているとしても、現場に着いた時点で品質管理が終わるわけではありません。

むしろ施工者にとっては、そこからが本番です。

生コン車が現場に到着した後には、次の工程があります。

止まっていない通常時でも、確認の流れは同じです。到着から打込み終了までの順序で見ると、次のようになります。

  1. 入場確認
  2. 納入書確認
  3. 受入検査
  4. ポンプ車への接続
  5. 荷卸し開始
  6. 圧送
  7. 打込み
  8. 締固め
  9. 仕上げ
  10. 打重ね管理

この間にも、コンクリートの性状は変化し続けます。

つまり、JIS上の運搬時間が到着までであることと、実際に良い状態で打ち込めることは、同じではありません。

特に問題になりやすいのが、現場待機です。

生コン車が現場に到着しているのに、ポンプ車の段取りが整っていない。先行車の荷卸しが遅れている。打設箇所の清掃や配筋の最終確認が終わっていない。こうした理由で、現場で待機時間が発生することがあります。

JIS上の運搬時間としては、荷卸し地点に到着した時点で一区切りかもしれません。
しかし、材料としてのコンクリートは、その後も時間の影響を受けます。

そのため、施工上は「到着までの90分」と「打込み終了までの時間」を分けて管理する必要があります。

一般に、建築工事では、練混ぜから打込み終了までの時間についても管理が求められます。特に外気温が高い場合は、打込み終了までの時間が厳しく見られることがあります。

ここで危険なのは、次のような判断です。

「納入書では90分以内だから、現場で待たせても問題ない」
「スランプ試験に合格したから、その後の待機は気にしなくてよい」
「荷卸し地点到着時刻だけ記録していれば、打設品質は説明できる」

これは実務上、かなり危うい考え方です。

受入検査時点で所定のスランプや空気量を満たしていても、その後の待機や圧送中に施工性が低下する可能性はあります。
特に、配筋が密な部位、壁・柱・梁接合部、基礎梁、マットスラブ、長距離圧送、高所圧送などでは、施工性の低下が品質不良に直結しやすくなります。

生コンの品質管理では、「現場に着いたか」だけではなく、次の流れで見ることが大切です。

確認する流れ見るポイント
練混ぜ開始時間管理の起点
荷卸し地点到着JIS上の運搬時間
荷卸し開始現場待機の有無
打込み開始施工体制の確認
打込み終了コンクリートとしての施工完了時間
打重ねコールドジョイント防止

90分ルールを正しく使うには、納入書だけでなく、現場側の打設記録とセットで管理する必要があります。

ポンプ停止時に、待機車と打込み済みの面を確認する

架空の事例で見てみます。ある打込みの日、1台の運搬車は8:00に練混ぜを開始し、9:10に荷卸し地点へ到着しました。ところがポンプが停止し、復旧と段取り替えのため、この車の打込み終了は9:40の見込みになりました。外気温は28℃、現場は国土交通省の標準仕様書を採用し、打込み時間の変更について承諾は得ていません。

・ 運搬時間:8:00から9:10までで70分。1.5時間(90分)以内で、範囲内です。

・ 打込み終了までの時間:外気温28℃は25℃を超えるため基準は90分以内、期限は9:30です。見込みの9:40は練混ぜから100分で、10分超えます。

・ 打重ね時間間隔:先行層をいつ、どこまで打ったかが分からなければ判断できません。

この場合の初動は『とりあえず打つ』ではありません。まず当該車の使用を保留し、生産者(工場)へ連絡して、後続車の出荷・配車の調整を依頼します。あわせて、車番、各時刻、外気温、受入検査の結果、ポンプの復旧見込み、配管内に残ったコンクリートの状況、先行層の状態、最終打込み位置を確認し、監督職員(または契約上の協議相手)に共有します。

連続して打つのが難しいと判断したら、打ち切りと打継ぎ位置、それによる構造・防水への影響を構造設計者と協議し、工程とコストへの影響は発注者が確認します。先行層の時刻と状態が分からない間は、打重ねの可否は保留のままにします。

止まったときの進め方のNG例は『コンクリート打設でやってはいけないNG集』にまとめています。

まとめ

  • JIS上の運搬時間が到着まででも、現場到着後の待機リスクは残る。
  • 「90分以内に着いたからOK」で終わらせない。
  • 荷卸し開始、打込み開始、打込み終了まで含めて記録することが重要。

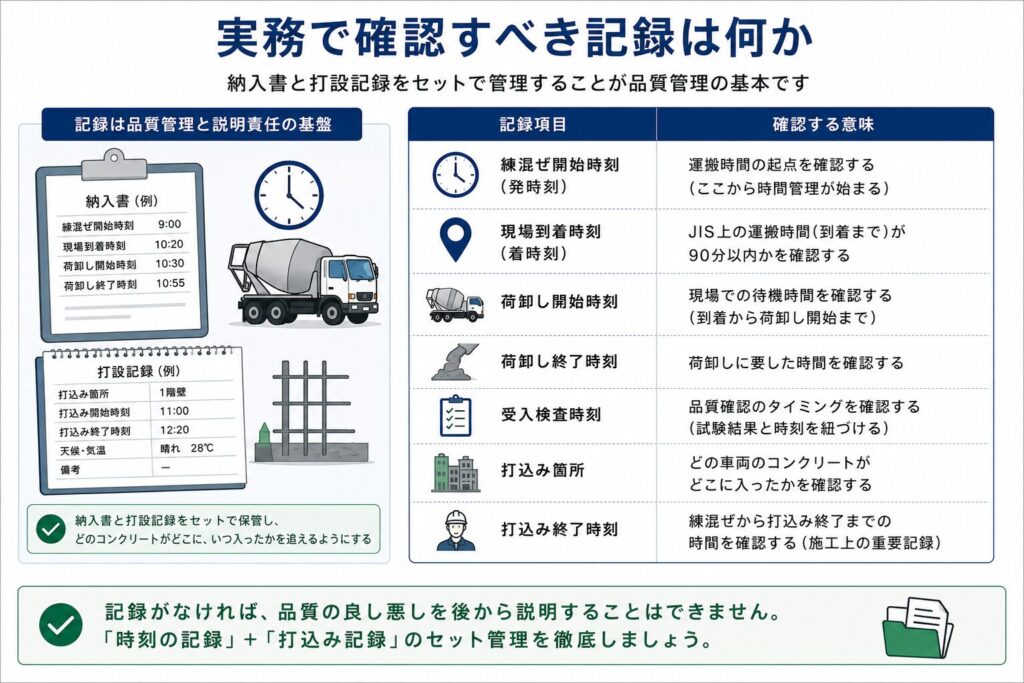

実務で確認すべき記録は何か

生コンの90分ルールを実務で活かすには、記録が重要です。

「たぶん90分以内だった」
「現場には早く着いていたと思う」
「待機は少しだけだったはず」

こうした記憶ベースの管理では、品質トラブルが起きたときに説明できません。

最低限確認したいのは、納入書に記載される時刻です。

記録は、出どころを分けて考えます。納入書で確認できるのは、配合・数量のほか、運搬車の発時刻と着時刻です。荷卸し開始・終了、受入検査の結果、打込み箇所、打込み終了、先行層の打込み時刻は、現場でその都度記録します。納入書だけでは、打込み終了までの時間も打重ねの間隔も後から再構成できません。

記録項目確認する意味
練混ぜ開始時刻・発時刻運搬時間の起点を確認する
現場到着時刻・着時刻JIS上の運搬時間を確認する
荷卸し開始時刻現場待機時間を確認する
荷卸し終了時刻荷卸しに要した時間を確認する
受入検査時刻品質確認のタイミングを確認する
打込み箇所どの車両のコンクリートがどこに入ったか確認する
打込み終了時刻練混ぜから打込み終了までの時間を確認する

提示資料の後半には、欧米における出荷伝票の記載例として、「到着」「待機」「荷卸し開始」「終了」「帰社」などの時刻欄が示されています。

これは、非常に実務的な示唆があります。

つまり、生コンの品質管理では、単に工場から現場までの時間だけではなく、到着後にどれだけ待機し、いつ荷卸しを開始し、いつ終了したのかまで追えることが重要です。

特に、現場待機時間は見落とされがちです。

現場待機が発生する原因には、次のようなものがあります。

  • ポンプ車の準備不足
  • 先行車の荷卸し遅れ
  • 配筋・型枠・清掃の最終確認遅れ
  • 受入検査の段取り不足
  • 打設人員不足
  • 打設順序の不備
  • 現場前面道路の制約
  • 搬入ゲートの混雑
  • 近隣対応による入場制限

これらは、生コン工場側ではなく、施工計画や現場運営側の問題であることが多いです。

そのため、90分ルールを守るには、生コン工場の選定だけでなく、現場の受入体制まで含めて計画する必要があります。

また、記録はトラブル時の説明にも直結します。

たとえば、後日、豆板、ジャンカ、ひび割れ、打継ぎ不良、強度への疑義などが出た場合、「どの車両のコンクリートが、どこに、何時ごろ打ち込まれたのか」を説明できるかが重要になります。

納入書、受入検査記録、打設記録、写真、施工計画書、協議記録がつながっていれば、原因の切り分けがしやすくなります。

逆に、納入書だけが残っていて、現場待機や打込み箇所が追えない場合、品質の説明力は弱くなります。

まとめ

  • 生コンの時間管理は、納入書と打設記録をセットで見る。
  • 発時刻・着時刻だけでなく、荷卸し開始・終了、打込み終了まで記録する。
  • 現場待機時間は、施工計画の良し悪しが表れやすい重要な管理項目。

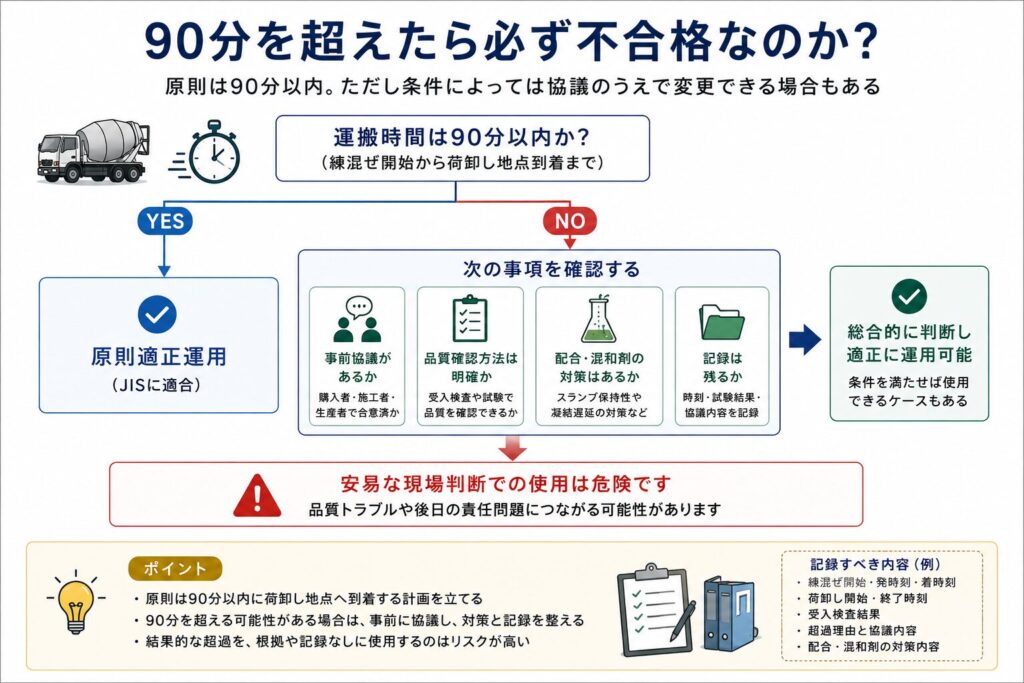

90分を超えたら必ず不合格なのか

実務でよく出る疑問が、これです。

生コンの運搬時間が90分を超えたら、必ず不合格なのか。

この問いには、慎重に答える必要があります。

まず、原則として、JIS A 5308の運搬時間は1.5時間以内です。したがって、通常の運用では、90分以内に荷卸し地点へ到着するように計画すべきです。

ただし、運搬時間の限度については、購入者と生産者の協議により変更できるとされています。

ここで大事なのは、「協議できる」と「現場判断で適当に延ばしてよい」は、まったく違うということです。

協議により運搬時間の限度を延長する場合でも、あらかじめ条件を整理し、荷卸し地点で所定の品質を満足することが前提になります。
つまり、結果的に90分を超えたあとで「スランプが合っているから使ってよい」と処理する考え方とは区別する必要があります。

90分を超える可能性がある場合には、少なくとも次のような確認が必要になります。

  • なぜ90分を超えるのか
  • どの程度超える可能性があるのか
  • 外気温やコンクリート温度はどうか
  • 配合上の対策はあるのか
  • 混和剤でスランプ保持性を確保できるのか
  • 運搬中・到着後の品質確認方法はどうするのか
  • 受入検査で何を確認するのか
  • 監理者・施工者・生産者・購入者で協議記録を残すのか
  • 特記仕様書や施工計画書との整合は取れているのか
  • 協議後の運搬時間の限度を何分とするのか
  • 荷卸し地点で保証すべき品質をどう確認するのか
  • 配合計画書・納入書・施工計画書にどのように反映するのか

特に注意したいのは、90分超過を「結果的に起きたこと」として処理する場合です。

たとえば、道路渋滞で到着が遅れた。
現場で待機が長引いた。
打設計画が崩れた。
それでも、もったいないから使ってしまった。

このような判断は、後で品質上の問題が出たときに説明が難しくなります。

受入検査で所定値を満たしているかどうかは、当然重要です。しかし、それだけで全てのリスクが消えるわけではありません。

練混ぜからの時間、現場待機、コンクリート温度、打込み部位、施工条件、打設時の状態を総合的に見て判断する必要があります。

つまり、90分を超えたら機械的にすべて廃棄、という単純な話ではありません。
一方で、90分を超えても試験値が合っていれば何でも使える、という話でもありません。

重要なのは、事前協議、根拠、記録、品質確認です。

特に、長距離運搬が想定される現場、山間部や離島、交通渋滞の影響を受けやすい都市部、暑中コンクリート、高強度コンクリート、大規模打設では、事前の打設計画と協議が欠かせません。

超えたら直ちに不合格、と短絡しないために、時間の変更が認められる仕組みは2つあります。ただし、どちらも当日の現場判断で延ばせるものではありません。

(a)運搬時間の限度変更(事前協議):対象はJISの運搬時間(原則90分)です。購入者と生産者が協議のうえ、運搬時間の限度を変更できるとされています。相手は生コン工場(生産者)で、打込み当日に現場で決めるのではなく、事前に決めて記録に残します。

(b)打込み時間の変更(標準仕様書 6.6.2(2)):対象は練混ぜから打込み終了までの時間です。コンクリートの温度を低下させる、又はその凝結を遅らせるなどの措置を講ずる場合は、監督職員の承諾を受けて、時間を変更できます。承諾の相手は監督職員です。措置なし・承諾なしでは変更できません。

よくある質問

Q.現場ゲートへの到着で運搬時間の計測を終えられる?

A.終えられません。運搬時間の終点は現場ゲートではなく、荷卸し地点への到着です。ゲートから荷卸し地点までの構内移動や待機も、運搬時間に含まれます。

Q.スランプが合格なら打込みを再開できる?

A.それだけでは判断できません。スランプは受入検査の一項目で、打込み終了までの時間や打重ねの可否とは別の確認です。時間が基準を超える見込みなら、試験結果が合格でも、まず監督職員への連絡と協議を行います。

まとめ

  • 原則は90分以内に荷卸し地点へ到着する計画とする。
  • 90分を超える可能性がある場合は、事前協議と根拠が必要。
  • 結果的な超過を現場判断だけで処理すると、品質トラブル時の説明が難しくなる。

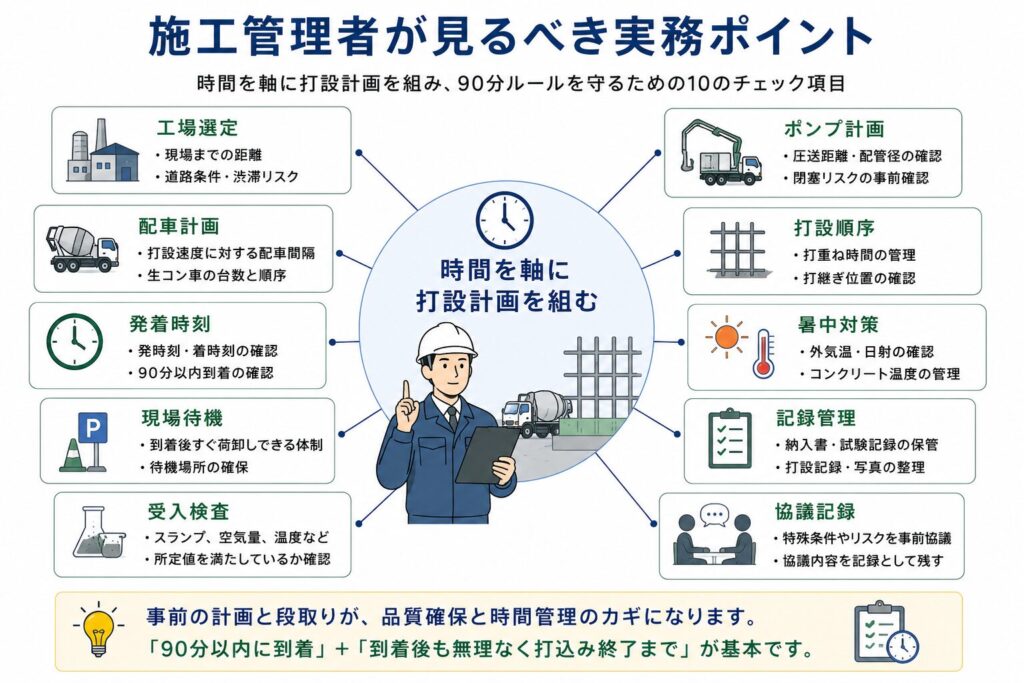

施工管理者が見るべき実務ポイント

生コンの90分ルールを現場で活かすには、施工管理者が「時間」を軸に打設計画を組む必要があります。

特に確認すべきポイントは、次の10項目です。

確認項目実務ポイント
1. 工場選定現場までの距離、道路条件、渋滞リスクを確認する
2. 配車計画打設速度に対して配車間隔が適切か確認する
3. 発着時刻納入書で発時刻・着時刻を確認する
4. 現場待機到着後すぐ荷卸しできる体制か確認する
5. 受入検査スランプ、空気量、温度、塩化物量などを確認する
6. ポンプ計画圧送距離、配管径、閉塞リスクを確認する
7. 打設順序打重ね時間、打継ぎ位置を確認する
8. 暑中対策外気温、日射、コンクリート温度を確認する
9. 記録管理納入書、写真、試験記録、打設記録を残す
10. 協議記録特殊条件や時間超過リスクは事前に協議する

若手施工管理者に特に意識してほしいのは、配車計画です。

生コンは、早く呼びすぎても、遅すぎても問題になります。

早く呼びすぎると、現場で待機時間が増えます。
遅すぎると、打重ね時間が空き、コールドジョイントのリスクが高まります。

つまり、良い配車計画とは、単に「生コン車を途切れさせないこと」ではありません。

現場の打設能力に合った間隔で、無理なく流すことです。

そのためには、次のような現場条件を事前に見ておく必要があります。

  • 1時間あたり何m³打てるのか
  • ポンプ車は何台か
  • 打設人員は十分か
  • 締固め人員は足りているか
  • 受入検査に何分かかるか
  • 現場内で待機できる場所はあるか
  • 前面道路で待機できるのか
  • 近隣や警察協議による制限はあるか
  • 雨天・高温時の変更判断はどうするか

こうした確認をせずに、単に「何時から何台」とだけ決めてしまうと、当日になって待機や打設遅れが発生しやすくなります。

90分ルールは、打設当日に納入書を見るだけのルールではありません。
本来は、施工計画段階から効いてくるルールです。

まとめ

  • 生コンの時間管理は、施工計画段階から始まる。
  • 配車計画は、打設能力、受入検査、ポンプ能力、待機場所を踏まえて決める。
  • 90分ルールを守るには、生コン工場だけでなく現場側の段取りが重要。

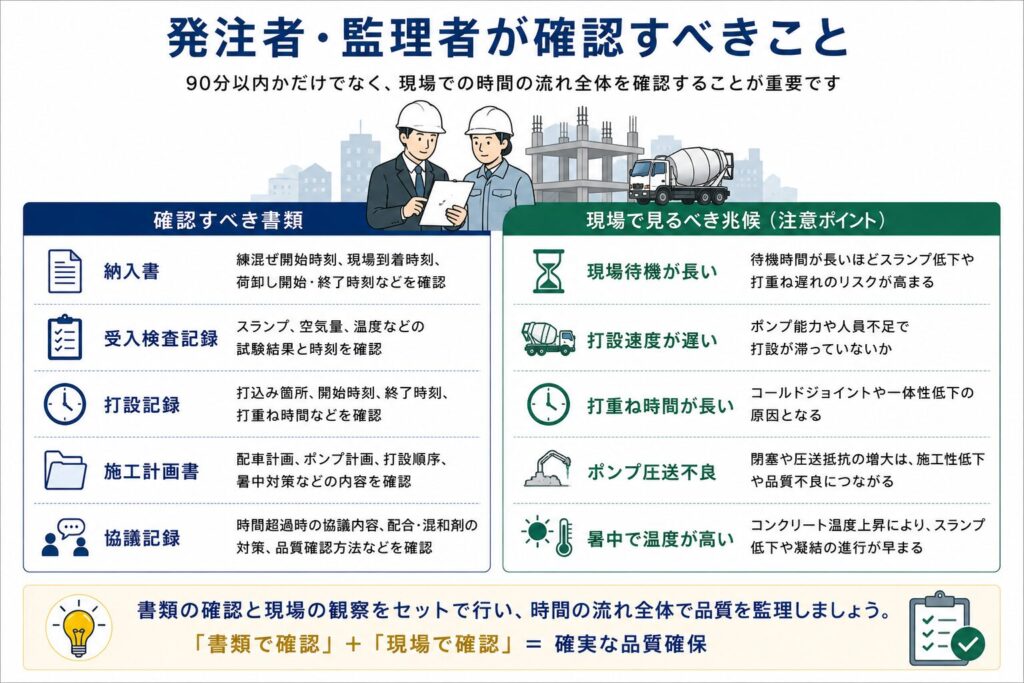

発注者・監理者が確認すべきこと

生コンの90分ルールは、施工者だけの話ではありません。

発注者や工事監理者にとっても、重要な確認ポイントになります。

特に、品質トラブルが発生した場合、発注者や監理者は次のような観点で説明を求めることになります。

  • 使用した生コンはJIS適合品か
  • 納入書は適切に保管されているか
  • 運搬時間は適正だったか
  • 受入検査は適切に実施されたか
  • 打設記録は残っているか
  • 打込み部位と納入車両の対応が追えるか
  • 待機時間が長かった車両はないか
  • 暑中・寒中の対策は適切だったか
  • 施工計画書と実際の施工にズレはないか

発注者側の立場では、日常的にすべての納入書を細かく確認するのは現実的でないかもしれません。

しかし、重要構造部、マットスラブ、大規模打設、暑中コンクリート、高強度コンクリート、長距離運搬、夜間打設などでは、時間管理の確認レベルを上げるべきです。

また、監理者は「納入書上90分以内だから問題なし」とだけ見るのではなく、施工計画書や打設記録との整合も確認したいところです。

特に次のような場合は要注意です。

  • 現場前に生コン車が長時間並んでいる
  • 予定より打設速度が大きく遅れている
  • スランプ調整の相談が頻繁に出ている
  • ポンプ閉塞や圧送不良が発生している
  • 打重ね時間が長くなっている
  • 暑中にコンクリート温度が高い
  • 受入検査後、荷卸しまで時間が空いている

こうした兆候がある場合、単に「試験値が合っているか」だけでなく、時間の流れ全体を見る必要があります。

また、発注者側としては、施工者を責めるためではなく、施工者が適切に判断できるよう、事前の条件整理を促すことも大切です。

たとえば、搬入経路、近隣制約、作業時間帯、夜間打設の可否、大型車両の待機場所、雨天時の判断基準などは、発注者側の調整が影響することもあります。

90分ルールは、現場だけの管理項目ではなく、発注者・監理者・施工者が同じ時間軸で品質を確認するための共通言語と考えるとよいでしょう。

まとめ

  • 発注者・監理者も、90分ルールを品質確認の入口として理解しておく必要がある。
  • 重要打設では、納入書、受入検査、打設記録、施工計画の整合を確認する。
  • 現場待機や打設遅れの兆候がある場合は、早めに協議・記録化する。

まとめ|90分ルールは「時間制限」ではなく、品質と責任をつなぐ管理ルール

生コンの90分ルールは、単なる暗記項目ではありません。

JIS A 5308における運搬時間は、現在では、生産者が練混ぜを開始してから、運搬車が荷卸し地点に到着するまでの時間として整理されています。そして、その時間は原則として1.5時間以内、つまり90分以内です。

このルールが重要なのは、コンクリートが時間とともに変化する材料だからです。

練混ぜ後、セメントの水和反応は進み、スランプは少しずつ低下します。時間が経てば、ポンプ圧送、打込み、締固め、充填性に影響が出る可能性があります。

ただし、実務で本当に大事なのは、JIS上の運搬時間だけではありません。

現場到着後の待機時間、荷卸し時間、打込み終了までの時間、暑中・寒中条件、打設部位、配車計画、受入検査、記録管理まで含めて、はじめてコンクリートの時間管理になります。

特に押さえたいポイントは、次の3つです。

1つ目は、JIS上の90分は「荷卸し地点到着まで」の時間であることです。
荷卸し完了までと混同しないようにする必要があります。

2つ目は、現場到着後に長時間待たせてもよいわけではないことです。
JIS上の運搬時間と、施工上の打込み終了までの時間は分けて管理する必要があります。

3つ目は、記録がなければ説明できないことです。
納入書、受入検査記録、打設記録、写真、協議記録を残しておくことで、後から品質を説明できます。

生コンの90分ルールは、単なる「時間制限」ではありません。

それは、生コン工場、施工者、監理者、発注者の間で、コンクリートの品質をどう守り、どこまでを誰が管理するのかを整理するための、実務上の重要なルールです。

現場で見るべきなのは、90分という数字だけではありません。

そのコンクリートが、いつ練られ、いつ現場に着き、いつ荷卸しされ、いつ打ち込まれたのか。

この流れを追える現場ほど、コンクリート品質の説明力が高い現場だといえます。

あわせて読みたい
簡単そうで難しい!?RC壁のコア抜きで鉄筋を切って大丈夫?|錆止めだけでは危ない理由 【はじめに|「雑壁のコア抜き」は簡単そうで、実は判断が難しい】 既存建物の改修工事では、設備配管、電気配線、換気ダクト、ドレン管などを通すために、RC壁へあと施...
よかったらシェアしてね!
  • URLをコピーしました!
  • URLをコピーしました!

コメント

コメントする

CAPTCHA


目次
